決算で税理士に指摘されて初めて赤字と気づく——その後悔を繰り返さないために、工事の途中で採算の崩れに気づく方法をまとめました。実行予算のズレ、出来高と原価の逆転、原価集計の遅れという3つのサインを、着工前から締めまでの時系列で具体的に解説します。
AI搭載
コンクルーAI
顧客管理・見積作成・原価管理・電子受発注・請求支払いなど全ての業務がコンクルーAIひとつで完結


決算のとき、税理士さんに「社長、この現場は赤字でしたね」と言われて、はじめて気づく。工事の最中はとにかく忙しくて、数字をゆっくり見ている暇なんてなかった。終わってから請求書の束をかき集めて電卓を叩き、青ざめる——「途中で分かっていれば、まだ手の打ちようがあったのに」。同じ後悔を、何度か繰り返している社長さんは、少なくないのではないでしょうか。
でも、赤字の現場というのは、完工して締めてみるまで本当に分からないものなのでしょうか。実のところ、赤字の多くは、終わる前のどこかで小さな予兆を出しています。その予兆に気づける場面は、思っているより多いのです。
この記事では、工事が赤字に転がり始めたことを完工前に察知するための「3つのサイン」を、着工前から締めまでの時系列に沿ってお伝えします。むずかしい会計の用語は使いません。どの数字を、いつ見れば、まだ間に合ううちに気づけるのか——明日の現場から試せる形にまとめました。(※これから出てくる金額や数量は、すべて説明のための架空の例です)

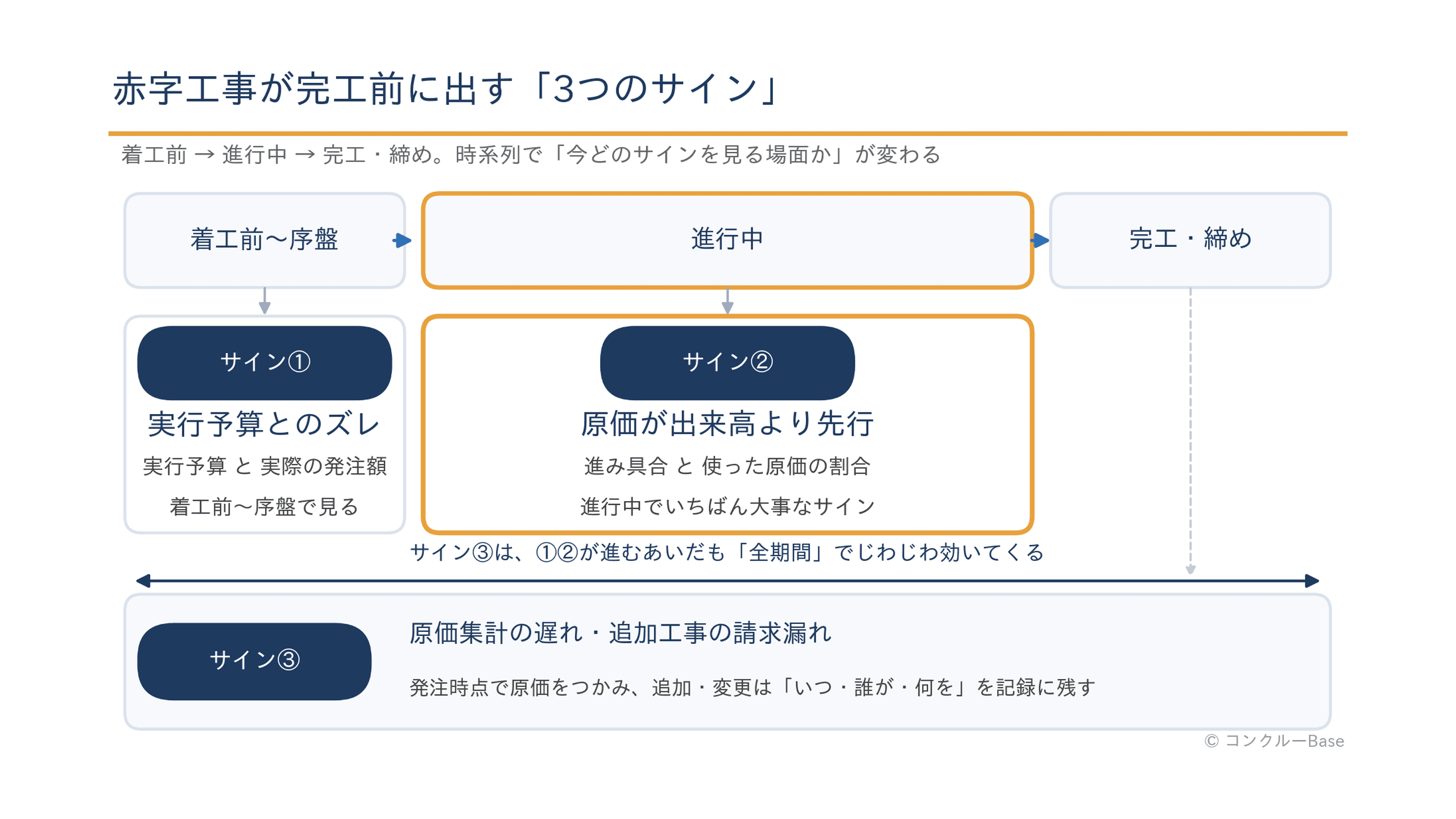

先に、この記事の結論からお伝えします。工事が赤字に向かっているサインは、大きく3つあります。
この3つは、工事の時間の流れにきれいに対応しています。着工前にズレの芽が出て、進行中に差が開き、締めの局面で最後のとどめ(集計の遅れと請求漏れ)が来る。だから、時系列で「今はどのサインを見る場面か」を意識しておくと、赤字の芽を早い段階で摘めます。

もちろん、材料の高騰や急な追加指示など、自分ではどうにもならない外の要因で採算が崩れることもあります。ただ、そうした揺れも「数字のどこかに」先に出ます。予兆に気づける場面は多い——この前提に立って、ひとつずつ見ていきましょう。
3つのサインの話に入る前に、そもそも「なぜ終わるまで気づけないのか」を先に押さえておきます。ここが腑に落ちると、あとのチェック法が「なるほど、だからこう見るのか」とつながります。
終わってからしか気づけない現場には、だいたい共通する3つの事情があります。
ひとつめは、請求書が締めまで揃わないこと。材料屋さんや外注さんの請求は、月末締めの翌月払いが多く、実際に使ったお金の全体像が見えるのは、工事が終わってしばらく後になります。「請求書が来てから集計」だと、どうしても実態から1〜2か月遅れます。
ふたつめは、現場ごとの数字が分かれていないこと。会社全体では「今月いくら材料を買った」「いくら外注に払った」と分かっても、それがどの現場のぶんなのかが混ざっていると、赤字の現場だけを取り出して見ることができません。いわゆる、どんぶり勘定の状態です。工事ごとにお金を分けて捉える考え方は、工事原価や建設業の原価管理の整理もあわせて読むと、輪郭がはっきりします。
みっつめは、単純に忙しくて後回しになること。現場を回して、見積もりを出して、職人さんの段取りをつけて……社長さんの1日は、数字を見る時間が最後に残ります。そして、残らないことのほうが多い。
この3つが重なると、「気づいたときには完工していた」が当たり前になります。裏を返せば、この3つを少しずつ崩していけば——請求書を待たずに数字を掴み、現場ごとに分け、短い時間でも定点で見る——赤字の予兆は、完工前に見えてきます。
最初のサインは、いちばん早い段階、着工の前後に出ます。見るのは「実行予算」と「実際の発注額」のズレです。
実行予算というのは、その工事にいくら原価がかかるかを、着工前に自分で組んだ「原価の予定表」です。(この考え方じたいを整理したい方は、建設業における実行予算とはもあわせてどうぞ。)
赤字工事の最初の予兆は、実はこの実行予算を作った瞬間に出ていることがあります。受注金額から、材料・外注・労務などの原価の予定を全部引いてみて、残る粗利が驚くほど薄い——そういう現場です。ここで「まあ、やってみないと分からないし」と流してしまうと、予定の時点ですでに薄い粗利が、進行中の想定外でさらに削られ、完工時にマイナスへ沈みます。
だから着工前にやることは、シンプルです。実行予算を組んだら、「この現場は、予定どおりに進んでも、いくら残る計算になっているか」を、一度、声に出して確認する。予定の粗利が薄い現場は、それだけで要注意リストに入れておきます。ここで一度チェックが入るだけで、「そもそも受けるべきだったのか」「どこかで巻き返せる余地はあるか」を、まだ着工前のうちに考えられます。
着工して現場が動き出したら、次に見るのは「発注の額」です。ここが、請求書を待たない早期発見の肝になります。
多くの社長さんは、原価を「請求書が来てから」把握します。でも、請求書が来る前に、原価はもう決まっています。材料を発注した瞬間、外注さんに「この工事、お願いします」と発注した瞬間に、金額はほぼ確定しているからです。だから、請求書ではなく「発注」の段階で予算と突き合わせれば、1〜2か月早く異変に気づけます。
やり方は、主要な発注だけでいいので、実行予算の項目と実際の発注額を並べることです。「鉄筋、予算80万に対して発注92万」「基礎の外注は予算どおり」。全部の項目を細かく追う必要はありません。金額の大きい順に、上から数項目を突き合わせるだけで、予算を食い始めている現場かどうかは、かなり見えてきます。
このとき、「予算比で何%超えたら危ない」という一律の線を引きたくなりますが、そこは会社ごと・工事ごとに原価の構成が違うので、他社の基準を借りてもあまり意味がありません。おすすめは、自社の過去の現場を何本か振り返って、「うちは発注段階でこのくらい超えると、だいたい完工で残らない」という自分の基準を持つことです。過去の予定と実際のズレを振り返る予実管理の考え方が、この基準づくりに役立ちます。
工事が中盤に差しかかったら、2つめのサインを見ます。ここがいちばん大事で、赤字工事の「本体」が姿を現す場面です。見るのは、工事の進み具合(出来高)と、使ったお金(原価)のバランスです。
出来高というのは、要するに「工事がどこまで進んだか」を割合で表したものです。屋根まで終わって内装にかかったところなら、ざっくり「6割くらい進んだ」といった具合ですね。厳密な査定でなくてかまいません。「感覚で、いま何割か」で十分です。
赤字のサインは、この進み具合と、使ったお金の割合を並べたときに出ます。健全な現場は、進み具合と使ったお金が、だいたい歩調をそろえて進みます。半分進んだら、原価も予算の半分くらい使っている。これが正常なペースです。
危ないのは、進み具合より、使ったお金のほうが先に進んでいる現場です。まだ半分しか進んでいないのに、原価は予算の7割を使ってしまっている——こうなると、残りの工事を予算内で仕上げるのは、かなり苦しくなります。

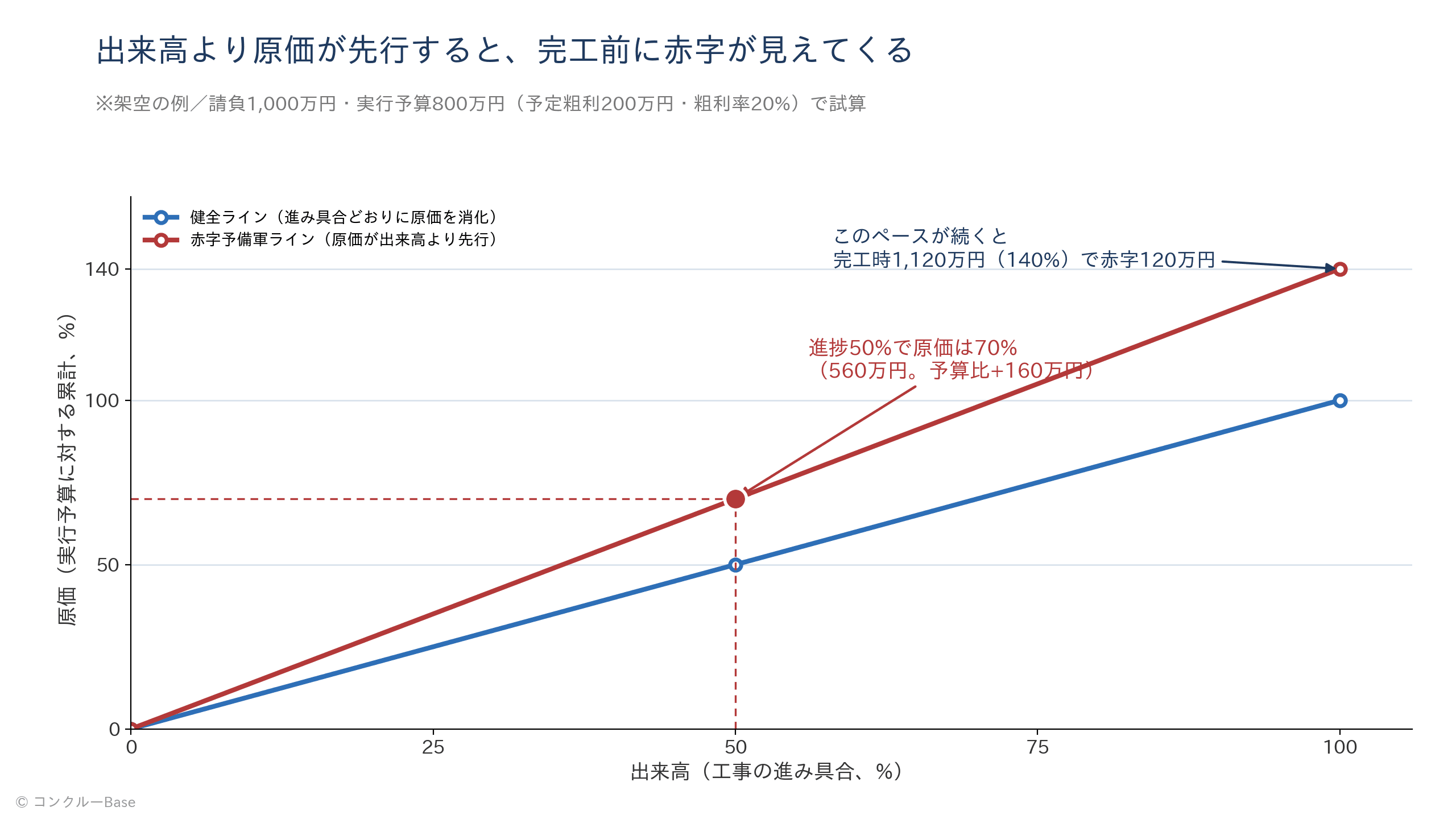

架空の例で見てみましょう(金額はすべて説明用の作り話です)。
このとき、予算どおりのペースなら、使っている原価は800万円の半分=400万円のはずです。ところが、実際に使った原価を集計してみたら560万円だった、としましょう。予算800万円の70%です。
進み具合は半分なのに、お金は7割使ってしまっている。160万円ぶん、原価が先に進んでいます。もし後半もこのペース(進み具合1に対して、原価が1.4倍の速さで減っていく)が続くとしたら、完工したときの原価は、560万円 ÷ 0.5 = 1,120万円まで膨らむ計算です。請負金額は1,000万円ですから、120万円の赤字になります。

もちろん、後半で挽回できることもあります。この試算は「今のペースがそのまま続いたら」という仮定の話です。でも大事なのは、この計算が、完工の何か月も前、まだ工事が半分の時点でできる、ということです。120万円の赤字が見えているなら、後半の段取りを締め直す、材料のロスを止める、追加でもらえる工事はきちんともらう——打てる手が、まだいくつも残っています。「終わってから電卓を叩く」のとは、雲泥の差ですよね。
3つめのサインは、工事の全期間を通して、じわじわ効いてくるタイプです。ふたつの顔があります。「原価集計の遅れ」と「追加工事の請求漏れ」です。
サイン①でも触れましたが、原価を請求書ベースで捉えていると、数字は常に1〜2か月遅れます。この遅れが、赤字の発見をまるごと後ろにずらします。5月に使いすぎたお金に気づくのが7月では、その現場はもう終わっているかもしれません。
コツは、繰り返しになりますが「発注の時点で原価を掴む」ことです。材料を頼んだ、外注を頼んだ、その都度メモ一行でいいので、どの現場にいくら発注したかを積み上げていく。請求書は、後から答え合わせに使えばいい。これだけで、原価の見え方が1〜2か月早まります。
とはいえ、忙しい現場で発注のたびに手で記録し続けるのは、正直しんどい作業です。そこで、見積もりや発注のときに一度入れた数字が、そのまま現場ごとの原価としてたまっていくような仕組み——たとえば建設業向けの業務管理ツール「コンクルーAI」のようなもの——に任せてしまえば、請求書を待たずに原価の途中経過を掴めます。
もうひとつ、赤字化の定番が「追加工事の請求漏れ」です。現場では、施主や元請から「ついでにここもお願い」「やっぱり、こう変更で」という話が、ごく自然に飛んできます。段取りのいい社長さんほど、その場で「分かりました」と気持ちよく引き受けてしまう。ところが、お金の話をきちんと詰めないまま工事だけ進むと、その追加ぶんの原価は自社が丸かぶりで、請求には1円も乗らない——これが、静かに粗利を溶かします。
ここで大事なのは、追加や変更の話を受けたら、金額が決まっていなくても、まず「いつ・誰から・どんな指示があったか」を記録に残しておくことです。口約束のままにしない。建設業法も、請負契約やその変更は書面で残すことを求めています(出典:建設業法、e-Gov法令検索)。とはいえ、現場でいきなり正式な契約変更書を交わすのが難しい場面もありますよね。まずはメール1本、写真1枚、現場のメモでもいい。「言った・言わない」にならない証拠を残しておくことが、あとで追加ぶんを請求できるかどうかの分かれ道になります。
3つのサインで「この現場、危ないかも」と気づけたら、次は手当てです。完工前だからこそできることが、いくつもあります。
ひとつめは、追加・変更ぶんの請求協議です。記録が残っていれば、「この追加は、当初の見積もりに入っていませんでした」と、根拠を持って元請や施主に相談できます。ここで「確実に請求できます」とまでは言えません——最終的には契約の内容や、相手との関係しだいです。ただ、証拠がある状態で早めに切り出せば、協議の余地は十分にあります。完工してから「あれもこれも実は追加でした」と持ち出すより、工事の途中で「この変更ぶんは、別途でお願いします」と伝えるほうが、話は通りやすいものです。
ふたつめは、残りの工事の原価を締め直すことです。後半に使う材料の頼み方、応援の入れ方、段取りを見直して、これ以上のはみ出しを止める。赤字幅を、今より1円でも小さくする動きです。
みっつめは、次の見積もりへの反映です。もしこの現場が「そもそも受注金額が薄すぎた」なら、それは値決めの問題です。同じ失敗を次で繰り返さないよう、今回のズレを記録して、次の見積もりに活かします。
そして、ときには「これ以上は深追いしない」という損切りの判断も要ります。すでにどうやっても赤字が避けられない現場で、無理に原価をかけて品質を上げすぎるより、約束した範囲をきちんと納めて、傷を最小限で終わらせる。冷たいようですが、会社を続けるための現実的な判断です。
最後に、赤字工事を「たまたま今回は気づけた」で終わらせず、仕組みで防ぐ話をします。ポイントは、たいそうな管理システムではなく、「工事ごとの数字を、毎週ちょっとだけ見る」習慣です。
毎週見るのは、次の3つだけで十分です。
この3つを、現場ごとに1枚の表にして、週に一度だけ眺める。数字がきれいに揃っている必要はありません。「A現場、発注が予算に迫ってきたな」「B現場は、進みのわりに、まだ発注が少ない。順調だ」——それが分かるだけで、赤字の芽は驚くほど早く見つかります。
この習慣を支えるのが、工事ごとにお金の出入りを記録する台帳です。建設業では工事ごとに台帳をつくるのが基本になるので、工事台帳の位置づけもあわせて押さえておくと安心です。最初はExcelの1枚から始めて、続かなければ仕組みに任せる。どちらでもかまいません。大事なのは、「終わってから」ではなく「毎週」、数字に触れることです。
赤字工事は、完工して締めてみるまで分からないものではありません。多くの場合、工事の途中で、小さな予兆を出しています。最後に、3つのサインを表で振り返ります。
サイン | 見る数字 | 見るタイミング |
|---|---|---|
①実行予算とのズレ | 実行予算 と 実際の発注額 | 着工前〜序盤 |
②原価の先行 | 工事の進み具合 と 使った原価の割合 | 工事の進行中 |
③集計の遅れ・請求漏れ | 発注時点の原価 と 追加工事の記録 | 工事の全期間 |
この3つに共通しているのは、どれも「請求書が来てから」ではなく「もっと手前」で見ている、ということです。着工前に予定の粗利を確かめ、進行中に進み具合とお金のバランスを見て、通期で発注と追加の記録を残す。特別な会計の知識はいりません。今週、動いている現場を1本、この3つの目で眺めてみてください。「あれ、この現場ちょっと危ないかも」と気づけたなら、それはもう、赤字を完工前に見抜けた、ということです。
