歩掛を使うと必要人工と労務費を計算できますが、公式の標準歩掛を民間の小工事へそのまま当てるのは危険です。2つの計算方式、2026年度の公式資料一覧、自社実績から歩掛を作る記録方法を、小規模建設会社の見積実務に絞って解説します。
AI搭載
コンクルーAI
中小建設会社のためのAIオールインワン業務管理ツール
顧客管理・見積作成・原価管理・電子受発注・請求支払いなど全ての業務がコンクルーAIひとつで完結

見積を作るときに「歩掛とは何か」「歩掛の計算方法は掛け算か割り算か」「標準歩掛の一覧はどこにあるのか」で迷うことはありませんか。20名以下の建設会社では、社長や番頭の経験が必要人工の根拠になっていて、担当者が替わると見積もり方まで変わることがあります。
歩掛(ぶがかり)は、一定の施工量に必要な労務・材料・機械などの所要量を表す積算の基礎です。ただし、国の標準歩掛と、自社の工事日報から作る実績歩掛は、目的も前提も同じではありません。本記事では、労務の歩掛を中心に、2つの単位表現、必要人工と労務費の計算、2026年度の公式資料一覧、自社データの育て方を整理します。制度・資料情報は2026年9月2日に確認しました。
先に結論をまとめると、次の3点が重要です。
国土交通省は、土木工事標準歩掛を、全国の施工実態調査に基づいて施工に要する標準的な労務、材料、機械等の所要量を設定したものと説明しています。公共土木工事の発注で、公平性・透明性を確保し、適正な予定価格を算出するための積算基準を構成する資料です(出典:国土交通省「土木工事標準歩掛」)。
公共建築工事標準単価積算基準も、歩掛りに材料、労務、機械器具、専門工事業者等の諸経費を含めて整理しています。労務だけでなく、材料の切り無駄などを考慮した所要量や、機械器具の標準作業量も歩掛の構成要素です(出典:国土交通省「公共建築工事標準単価積算基準」)。
一方、町場の見積会話で「この作業の歩掛は何人工か」と言うときは、労務の所要量だけを指すことがあります。両方とも誤りとは限りませんが、同じ表の中で「材料を含む歩掛」と「労務歩掛」を混ぜると計算が崩れます。見積表には、少なくとも対象を「労務」「材料」「機械」に分け、単位も併記しましょう。
歩掛は作業量に対する投入量、人工(にんく)は1人が1日働く仕事量を数える単位、人工単価は1人工当たりの金額です。例えば、必要人工が分かっても、人工単価がなければ労務費は決まりません。反対に人工単価だけを持っていても、作業ごとの必要人工がなければ数量に応じた見積になりません。
整理すると、労務費の基本線は次の順です。
数量の根拠が曖昧なら、歩掛が精密でも見積は合いません。数量を決める工程は、拾い出し(数量拾い)のやり方で先に整理できます。

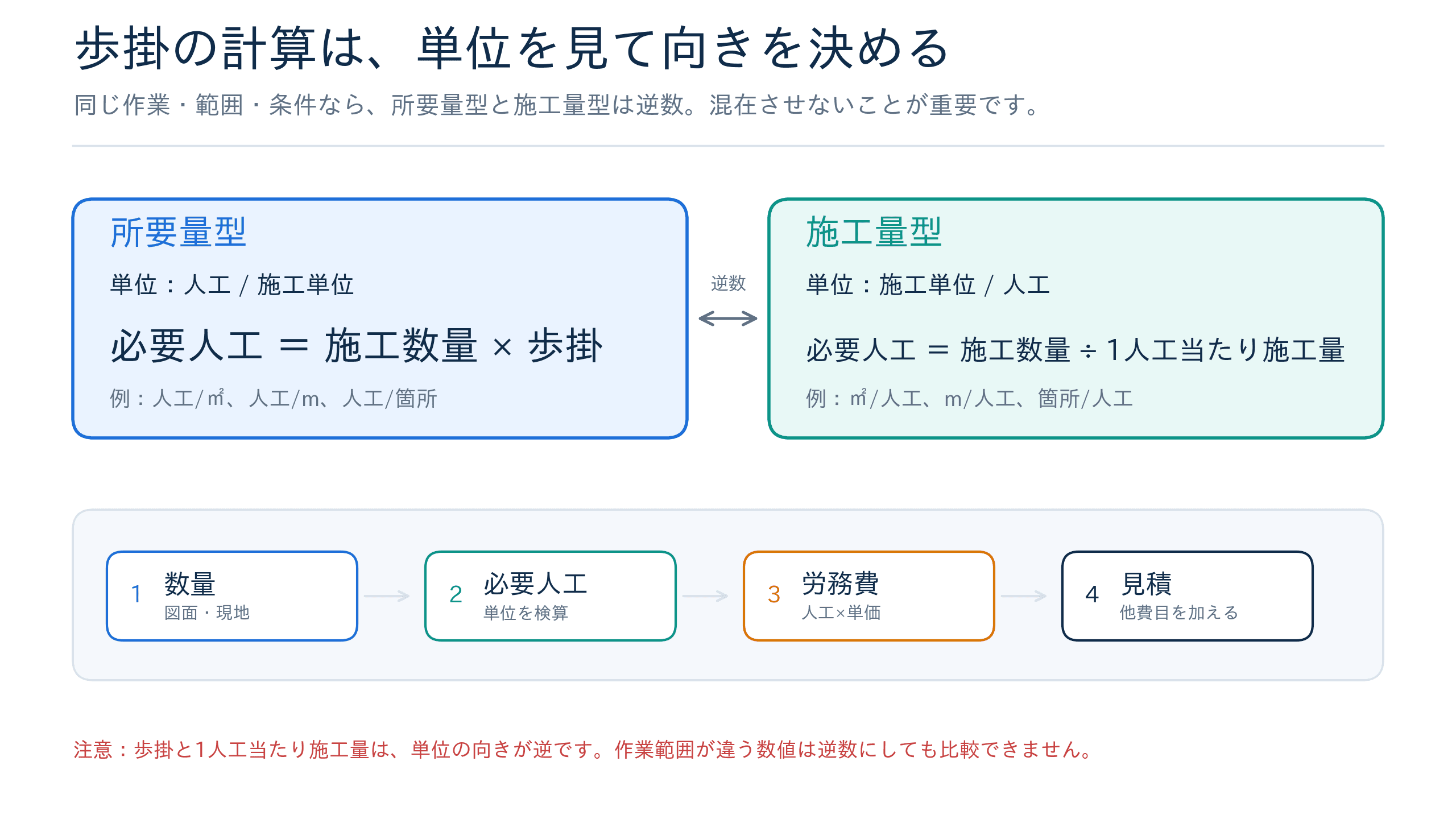

歩掛の計算方法で最も起きやすいミスは、同じ「歩掛」という言葉で、向きが逆の数字を使うことです。
歩掛を「1施工単位当たり何人工必要か」で表す場合、単位は「人工/㎡」「人工/m」「人工/箇所」のようになります。
必要人工 = 施工数量 × 歩掛(人工/施工単位)
この式は、単位を見ると検算できます。「施工単位」に「人工/施工単位」を掛けると施工単位が消え、人工が残ります。
現場では「1人で1日にどれくらい進むか」という施工量で管理することもあります。この場合の単位は「㎡/人工」「m/人工」「箇所/人工」です。
必要人工 = 施工数量 ÷ 1人工当たり施工量(施工単位/人工)
同じ作業範囲・条件なら、所要量型と施工量型は逆数です。しかし、片方に養生や片付けが含まれ、もう片方に含まれていなければ、逆数にしても同じ数字にはなりません。計算前に、作業の開始点と完了点を合わせます。

ここでは特定職種の相場ではなく、計算方法だけを確認する架空例を使います。過去の作業Xで、完成数量が120U、投入人工が24人工だったとします。
2つの式で同じ15人工になれば、単位の向きは整っています。この0.20や5は、塗装・内装・電気などの標準値ではありません。自社の実案件で使うときは、工種、仕様、施工範囲、現場条件が近い実績へ置き換えます。
労務費へ進むときは、15人工に自社が採用する1人工当たりの原価を掛けます。請求単価には、賃金だけでなく会社負担、間接時間、現場経費、利益など別の検討が必要です。人工代の組み立ては、人工代の計算方法も参照してください。

標準歩掛と自社実績歩掛は、どちらが正しいかを競う数字ではありません。作られた目的が違います。
区分 | 主な目的 | 根拠 | 向いている使い方 | 注意点 |
|---|---|---|---|---|
国などの標準歩掛 | 公共工事の積算 | 施工実態調査、積算基準 | 対象工事・年度・条件が合う積算 | 民間小工事の実績値ではない |
分野・発注者別の歩掛 | 特定分野や発注条件の積算 | 各資料の調査・設定条件 | 資料が指定する対象の積算 | 他分野へ数値だけ転用しない |
自社実績歩掛 | 自社の見積・実行予算・振り返り | 自社の日報、出面、数量、原価 | 似た条件の民間工事 | 件数不足、記録範囲の不一致に注意 |
国土交通省の「地方公共団体における独自歩掛の作成事例集」は、国交省直轄工事の歩掛について、工事ロットが大きく、小規模工事や地域特有の事情を反映できない場合があるという問題意識を示しています(出典:国土交通省「地方公共団体における独自歩掛の作成事例集」)。
これは標準歩掛が不正確だという意味ではありません。対象とする発注、工事規模、地域条件が異なれば、別の歩掛が必要になるということです。戸建て改修や店舗の部分工事では、搬入、居ながら施工、少量作業、養生、近隣対応などの比重が大きくなることがあります。公共工事の表にある数字だけを抜き出し、自社の達成目標にするのは避けます。

「標準歩掛一覧」という1つの万能ページがあるわけではありません。土木、建築、電気設備、機械設備などで資料が分かれ、標準歩掛り、協議会歩掛り、参考歩掛り、施工パッケージ、市場単価など、算定方法の位置づけも異なります。
2026年9月2日時点で、入口にしやすい公式資料は次のとおりです。
調べたい対象 | 公式の入口 | 確認すること |
|---|---|---|
公共土木工事 | 令和8年度、改定内容、訂正、対象工種 | |
公共建築・設備工事 | 編・節、適用範囲、単位、 | |
協議会歩掛り・参考歩掛り | 標準・協議会・参考の使い分け、更新日 | |
地域・分野固有の工事 | 発注機関や所管省庁の積算基準 | 適用年度、地域、工種、 |
公共建築工事積算基準等関連資料では、2026年9月2日の確認時点で、令和8年3月11日改定の基準等資料、令和8年6月15日更新の協議会歩掛り、令和8年3月11日更新の参考歩掛りが案内されています。参考歩掛りは、市場単価の補正や、専門工事業者等の見積価格を参考にすることが困難な場合などに用いる資料と説明されています。数字を見つけた順に使うのではなく、資料の役割から選びます。
公式表の1行を社内資料へ転記するときは、数字だけをコピーせず、次の情報を一緒に残します。
年度が同じでも、公開後に訂正が追加されることがあります。保存したPDFのファイル名だけで判断せず、見積作成日または公開日には上位ページの訂正欄を見直します。
塗装、内装、電気、防水、解体、外構を1枚に並べた歩掛一覧は便利に見えます。しかし、職種名だけでは、同じ条件の数字になりません。
2026年9月2日の確認範囲では、これらを同じ前提で比較できる「町場の民間小工事向け国統一一覧」は確認できませんでした。公共工事の個別表や特定分野の一覧はありますが、対象や単位が異なります。そこで本記事では、公式表の大量転載や推測値による穴埋めをせず、原典の入口と自社一覧の作り方を示しています。
自社実績歩掛は、ベテランの感覚を否定するためのものではありません。「どの条件なら、その感覚が当たりやすいか」をチームで説明できるようにする記録です。
「塗装」「配管」「解体」のような大分類だけでは比較できません。開始前の状態、含む作業、含まない作業、完了と判定する状態を決めます。養生、搬入、片付け、検査、手直しを含むかも明記します。
数量は、㎡、m、m³、箇所、台、一式など、作業に合う単位で記録します。人工は「在場した日数」だけでなく、誰が何時間その作業へ投入されたかを元記録にします。1人工を何時間として換算したかも固定します。
材料待ち、他職待ち、顧客対応、雨、移動、手直しを最初から除外すると、実際の原価が見えません。標準作業だけの歩掛を作りたい場合も、まず実投入を記録し、後から「標準作業」「付帯作業」「待ち」「手直し」に分けます。
条件のよい1件だけを採用すると、次の見積が不足しやすくなります。似た条件の複数案件を並べ、中央値、ばらつき、外れた理由を確認します。案件数が少ない間は、暫定値と明記して余裕の持たせ方を人が判断します。
受注前に使った歩掛を消さず、完了後の実績を別列へ残します。差が出たら、「職人が遅かった」で終わらせず、数量差、範囲変更、段取り、資材、他職、天候、手直しなどへ分けます。個人査定ではなく、次の見積と工程を改善するデータとして扱います。
表計算ソフトで始めるなら、工種ごとの数値だけでなく次の列を用意します。
グループ | 残す項目 |
|---|---|
作業定義 | 工種、作業範囲、完了条件、 |
数量 | 完成数量、単位、測定方法、数量根拠 |
労務 | 職種、人数、1人ごとの作業時間、 |
条件 | 高さ、狭小、居ながら、 |
例外 | 待ち、移動、手直し、天候、仕様変更 |
証跡 | 案件ID、日付、日報、 |
比較 | 見積歩掛、実績歩掛、 |
最初から全工種を登録する必要はありません。見積件数が多く、赤字や人工超過が起きやすい作業から始めます。作業名と単位を社内で統一し、同じ条件を探せる状態にすることが先です。
完成数量・投入人工・作業条件を記録するための、項目見出しだけのひな形です。工種別の標準値、実案件のデータ、自動計算式は入っていません。国の標準歩掛一覧とは別に、自社実績を蓄積する用途で使ってください。
表計算ソフトへ文字コードUTF-8・区切り文字カンマで取り込み、2行目から1作業・1日を単位に記録します。数量が重複しないよう作業範囲を決め、作業人数と各人の作業時間を確認して総人時を入力してください。全員の時間が異なる場合は「1人当たり作業時間」を空欄にし、各人の時間の合計を総人時に記録します。
投入人工は「総人時÷1人工の換算時間」、実績歩掛は「投入人工÷完成数量」で計算して記入します。数量や換算時間がゼロ・未確定の行は計算せず、備考に理由を残します。待ち・手直しは総人時の内訳として記録し、総人時へ重ねて足さないでください。
記録担当・確認担当は社内IDなどで管理し、入力後のファイルに含まれる案件情報や個人情報を外部へ公開しないよう注意してください。見積時の歩掛や差の理由など、比較に必要な列は自社の運用に合わせて追加できます。
歩掛だけを精密化しても、材料費や外注費、現場経費が抜ければ採算は合いません。見積後の振り返りは、建設業の原価管理とつなげて、予定と実績を同じ費目で比べます。
なお、2025年12月12日に施行された改正建設業法では、通常必要と認められる額を著しく下回る労務費での見積り提出や、その額を下回るよう求める見積り変更依頼が、元請・下請のどちらの立場でも規制の対象になりました(出典:国土交通省「労務費に関する基準」)。自社実績の歩掛から労務費を積み上げるときも、歩掛や人工単価の根拠を示せる状態にしておくと安心です。標準労務費の基準が見積書にどう関わるかは、標準労務費で見積もりはどう変わる?で詳しく解説しています。
高さ、狭さ、搬入距離、駐車、居ながら施工、周辺への配慮、既存物の保護などです。同じ数量でも、作業へ着手できるまでの準備が違います。
仕様、材料、工法、仕上げ精度、役物、開口、撤去、下地補修、検査、片付けの範囲です。工種名が同じでも、作業の中身が違えば別データとして扱います。
職種構成、人数、経験、指示役、機械、道具、前後工程との連携です。人数を2倍にしても、狭い場所では施工量が2倍になるとは限りません。
天候、気温、乾燥・養生時間、材料納期、他職待ち、顧客都合、道路使用などです。作業そのものと、工程上避けにくい待ちを分けて記録します。
「狭小なら一律20%増し」のような補正率を根拠なく作るのは避けます。まず条件タグを付けて実績を集め、差が繰り返し確認できてから社内の補正ルールにします。
まずは、過去工事1件について「見積時の数量・歩掛・人工」と「完成数量・実投入人工」を横に並べ、単位と範囲が一致しているかを確認しましょう。
単位によります。「人工/施工単位」なら数量に掛けます。「施工単位/人工」という1人工当たり施工量なら数量を割ります。数字を見る前に単位を書き、計算後に人工だけが残るか検算してください。
同じ作業範囲・条件なら逆数で表せます。ただし、現場で呼び方が混在することがあります。歩掛の列名を「人工/㎡」のように単位まで書き、施工量の列と分けてください。
参考にできる場面はありますが、そのまま自社実績とみなすことはできません。対象工種、仕様、作成単位、施工条件、工事規模、地域、年度を確認し、自社工事との差を説明できる範囲で使います。発注図書で積算基準が指定されている場合は、その指定を優先して確認します。
公共土木、公共建築・設備、発注機関、分野ごとの資料があります。しかし、民間の小規模工事を全職種・同条件で比較する国の統一一覧は、2026年9月2日の確認範囲では見つかりませんでした。工種名だけで数値を選ばず、公式資料の対象と自社実績を分けてください。
公式資料は年度改定や訂正を確認します。自社実績は、工法、材料、機械、職人構成、工事規模が変わったときに見直し、通常の工事でも完了後に予定との差を蓄積します。古い値を消さず、適用期間を残します。
登録された歩掛、数量、単位、適用条件が合っている範囲で計算を助けます。元データの年度や作業範囲が違えば、計算が速くても見積は合いません。出所、版、単位、条件、承認者を追える状態にしてから使います。
歩掛とは、一定の施工量に必要な労務・材料・機械などの所要量です。労務歩掛が人工/施工単位なら数量に掛け、1人工当たり施工量なら数量を割って必要人工を出します。
国の標準歩掛は公共工事積算のための基準であり、自社実績歩掛は自社の民間見積を改善する記録です。両方を同じ「正解値」として混ぜず、出所、年度、単位、適用条件、作業範囲を残してください。最初の一歩は、赤字や人工超過が起きやすい1作業について、過去の完成数量と実投入人工を同じ範囲で並べることです。
