見積の土台になるのが図面からの拾い出し(数量拾い)です。数量計算の手順を5ステップに整理し、壁クロス1部屋をそのままなぞれる計算例、国の基準にもとづくロス率(割増率)の標準値まで、初めてでも再現できる形でまとめました。
AI搭載
コンクルーAI
顧客管理・見積作成・原価管理・電子受発注・請求支払いなど全ての業務がコンクルーAIひとつで完結

見積書づくりのなかで、いちばん時間がかかって、いちばん間違えたくないのが「拾い出し」ですよね。材料が何㎡いるのか、コンクリートは何m3打つのか——ここの数字がずれると、そのあとの単価をどれだけ丁寧に入れても、見積全体が狂ってしまいます。それなのに、拾い出しのやり方を体系立てて教わる機会は意外と少なくて、「先輩の見よう見まねで覚えた」という方が多いのではないでしょうか。
この記事では、図面から数量を拾う手順を5つのステップに整理したうえで、壁クロス1部屋を最初から最後まで数字で拾って見せる計算例と、国土交通省の基準にもとづくロス率(割増率)の考え方までまとめました。手元の図面でそのままなぞれる粒度で書いていますので、ぜひ一緒に手を動かしてみてください。
拾い出し(数量拾い)とは、設計図や仕様書から、工事に必要な材料や作業の数量——長さ・面積・体積・個数——を読み取って計算する作業のことです。法令で定義された言葉ではなく、現場で長く使われてきた業界用語ですが、意味するところはどの会社でもほぼ共通しています。
位置づけをひとことで言えば、「工事費=数量×単価」の「数量」を作る工程です。積算や見積は、拾い出しで出した数量に単価を掛けて積み上げていくので、拾い出しはすべての金額計算の土台になります。そして、拾った数量を「部位・仕様・計算式・単位・数量」の一覧表にまとめたものが「拾い書」(拾い出し表・数量拾い書)と呼ばれます。
拾い出しの数字は、見積書だけでなく、実行予算や原価管理にもそのまま流れていきます。ここが甘いと「受注したのに利益が残らない」原因になりますから、原価管理の入口としても、拾い出しの精度はとても大事なんですよね。
やり方に入る前に、ひとつだけ押さえておきたい考え方があります。それが「数量の3分類」です。
国土交通省は、国の庁舎など公共建築の工事のために「公共建築数量積算基準」という統一ルールを定めていて、数量の測り方・計算の仕方がここに細かく書かれています。公共工事向けの基準なので民間工事に適用義務はありませんが、数量の拾い方の「共通言語」として民間でも広く参照されています(出典:国土交通省「公共建築数量積算基準」)。
この基準では、数量を次の3つに分けています。
種類 | 意味 | ロスの扱い |
|---|---|---|
設計数量 | 設計図書に書かれた個数や、設計寸法から計算した長さ・面積・体積などの数量。数量は原則としてこれを使う | ロスは含めない(材料のロス等は単価の中で考慮する) |
計画数量 | 施工計画にもとづいて求める数量。仮設や土工など、図面に寸法が直接書かれていないもの | 施工計画しだいで変わる |
所要数量 | 定尺材(市販の標準サイズ)の切り無駄や、施工上やむを得ない損耗を含んだ数量。鉄筋・鉄骨・木材などで使う | 割増としてロスを含む。所要数量であることを明示する |
ここで大事なのは、基準の原則では「設計数量にロスは含めず、ロスは単価の中で考慮する」とされていることです。つまり「数量に乗せるロス」と「単価に含めるロス」は別物で、どちらで扱うかを最初に決めておかないと、あとで二重計上の事故が起きます。この話は後半のロス率のところで詳しく見ていきますね。

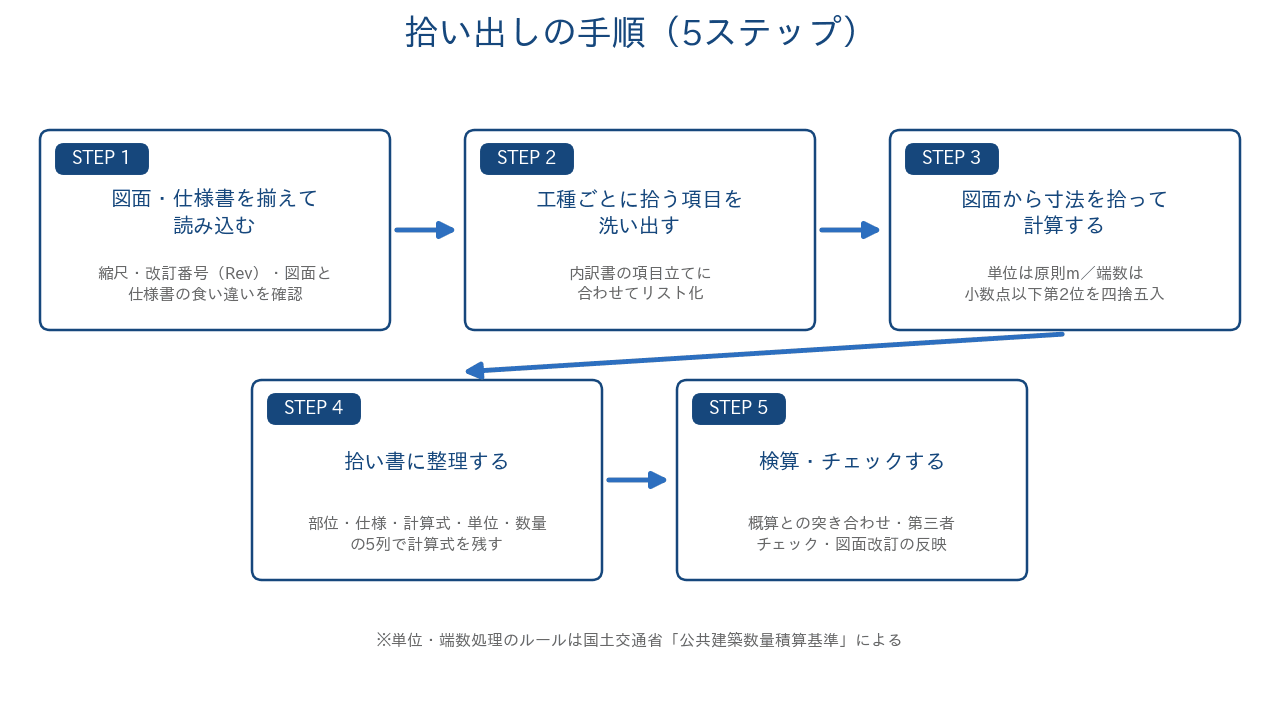

拾い出しの流れは、工種が変わっても骨格は同じです。まず全体像から見てみましょう。

最初にやることは、計算ではなく「材料集め」です。平面図・立面図・断面図に加えて、建具表や仕上表、仕様書まで一式揃えます。図面の種類ごとの役割は建設業の図面作成の記事で整理していますが、拾い出しで特に確認したいのは次の3点です。
いきなり計算を始めると、拾い漏れが出やすくなります。先に「何を拾うのか」のリストを作りましょう。見積の内訳書の項目立て(仮設・土工・躯体・仕上……)に合わせて、部屋別・部位別に拾う項目を書き出しておくと、そのまま拾い書の骨組みになります。毎回ゼロから作らず、工事タイプ別のチェックリストとして使い回すのがおすすめです。
項目リストができたら、図面から寸法を読み取って計算していきます。このとき、単位と端数のルールを自分の中で統一しておくことが大切です。公共建築数量積算基準では、計測の単位は原則としてm(メートル)で、長さ・面積・体積・質量はm・㎡・m3・tを使い、計算途中の端数は小数点以下第2位までの四捨五入、内訳書に載せる数量は原則として小数点以下第1位まで(100以上は整数)とされています(出典:公共建築数量積算基準・総則)。民間の見積でもこのルールに合わせておくと、社内で数字がぶれません。
拾い終わった部分は図面をマーカーで塗りつぶしていくと、二重拾いと拾い漏れの両方を防げます。紙でもPDFでも、この「消し込み」はやっておいて損がありません。
拾った数量は、頭の中やメモ書きのままにせず、拾い書の形に整理します。列は「部位/仕様/計算式/単位/数量」の5つが基本です。ポイントは、答えの数量だけでなく計算式を残すこと。式が残っていれば、あとから検算できますし、図面変更のときも「どの寸法を差し替えればいいか」がすぐ分かります。逆に数量だけの拾い書は、作った本人にしか直せない“ブラックボックス”になってしまうんですよね。
拾う順番は「部屋ごと・部位ごと」に拾って、最後に「工種ごと」に集計するのがやりやすい流れです。たとえばクロスなら、洋室・廊下・トイレと部屋別に1行ずつ拾っておき、集計欄で同じ仕様のものを合算して見積の内訳書の並びに合わせます。部屋別の内訳が残っていると、あとで「この部屋だけ仕様変更」となったときにも崩れずに対応できます。
最後に、拾った数字を別の角度から確かめます。おすすめは「延べ床面積×おおよその係数」のようなざっくり概算と突き合わせて、桁違いや大きな漏れがないかを見る方法です。そのうえで、できれば拾った本人以外がチェックする、少なくとも日を置いて自分で見直す。単位の書き間違い(㎡とm3の取り違えなど)と、図面改訂の反映漏れは、このステップでしか拾えません。
ここからは、実際に数字で拾ってみましょう。寸法はすべて説明用の架空の例ですが、計算の流れは実務そのままです。

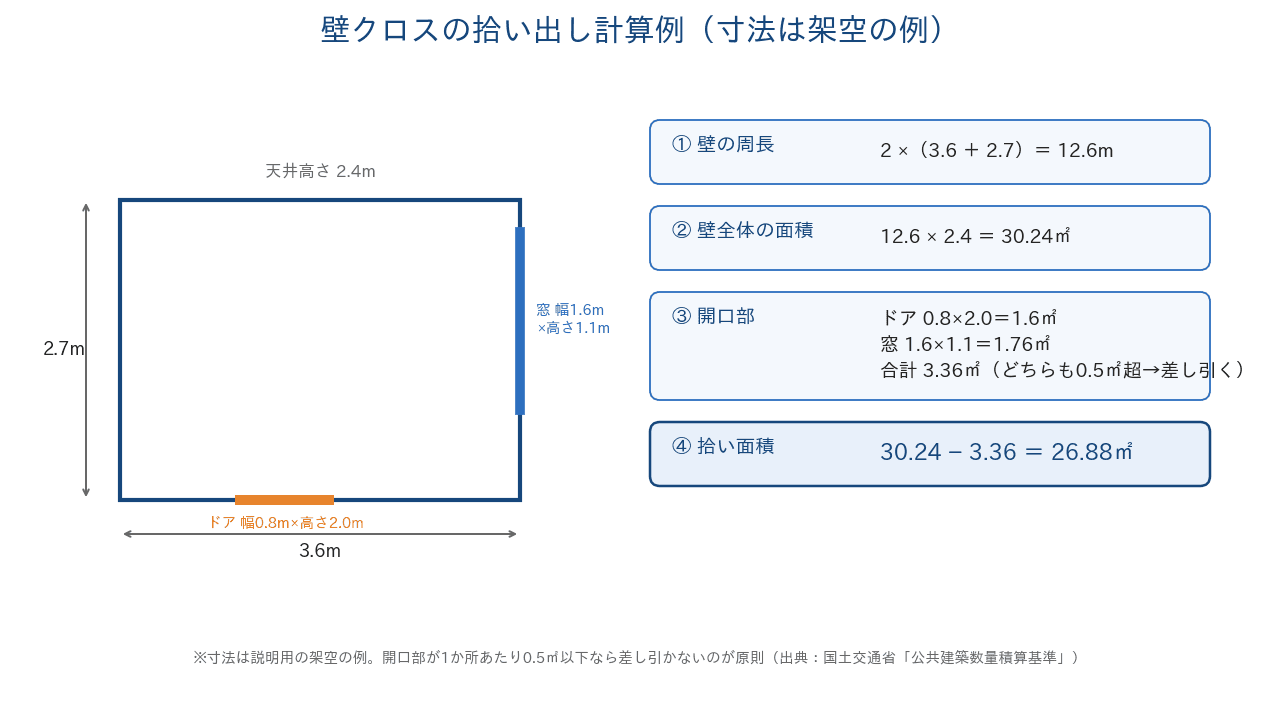

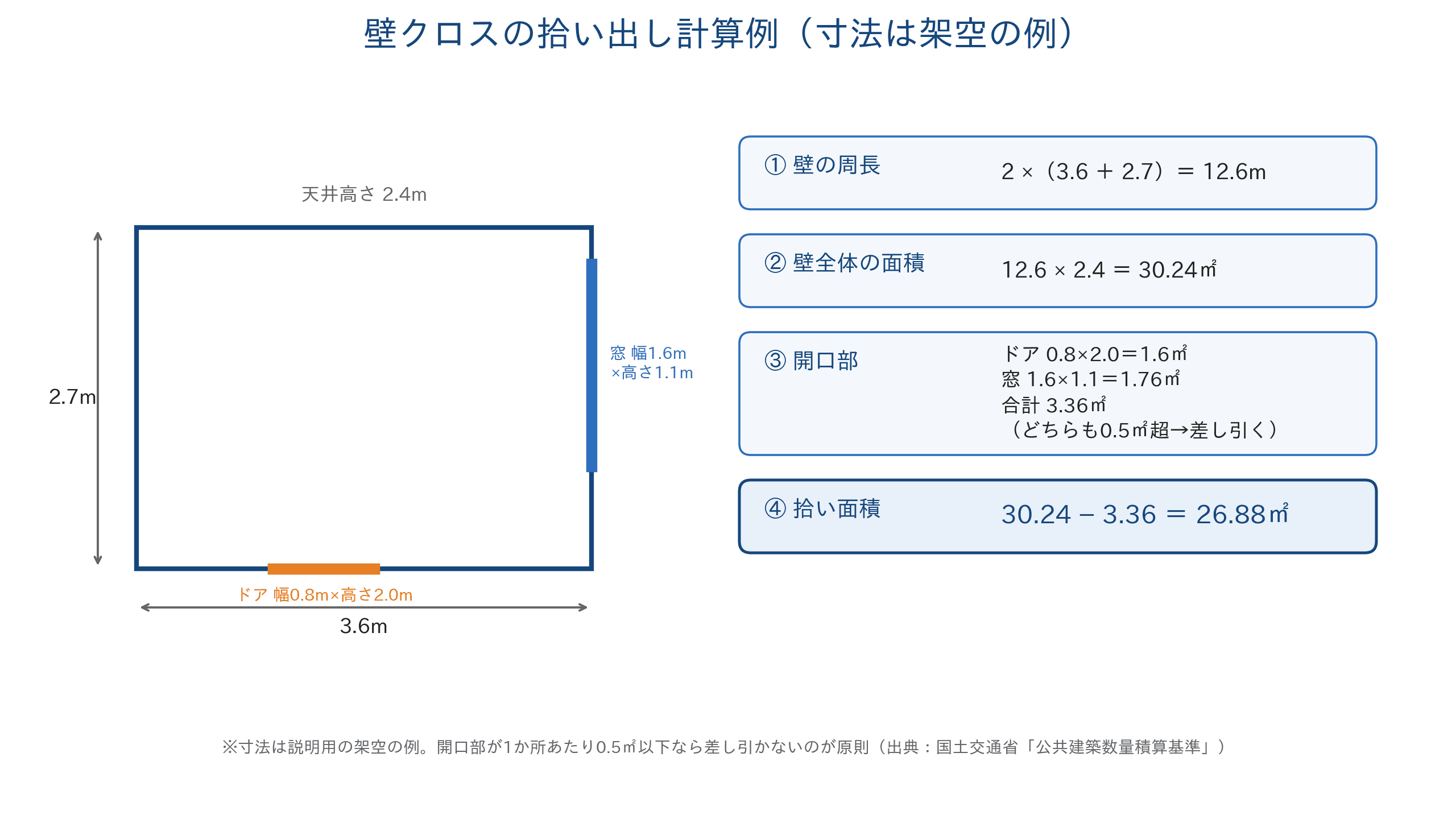

お題は「洋室1部屋の壁クロスの貼り面積」。条件は次のとおりです。
手順は4つです。
ここで知っておきたいのが「0.5㎡ルール」です。公共建築数量積算基準では、クロスなどの仕上の面積は、開口部の内法寸法(枠の内側の寸法)による面積を差し引いて求めますが、開口部が1か所あたり0.5㎡以下のときは差し引かないのが原則とされています。小さな換気口や点検口をいちいち引かないのはこのためで、衛生器具や配管による欠けも同じ扱いです(出典:公共建築数量積算基準・第5編)。今回の例はドアも窓も0.5㎡を超えているので、両方とも差し引きました。
これを拾い書に書くと、こうなります。
部位 | 仕様 | 計算式 | 単位 | 数量 |
|---|---|---|---|---|
洋室 壁 | ビニルクロス貼り | 2×(3.6+2.7)×2.4−(0.8×2.0+1.6×1.1) | ㎡ | 26.88 |
この1行に、寸法の根拠と控除の判断がすべて残っています。拾い書の価値はここにあるんですよね。
骨格は他の工種でも変わりません。同じく架空の寸法で見てみます。
コンクリートで初心者がつまずきやすいのが「差し引くもの・引かないもの」です。基準では、鉄筋や小口径の配管がコンクリートの中を通っていても、その体積は差し引かないことになっています。一方、鉄骨は「鉄骨7.85tを1.0m3」として換算した体積を差し引きます。窓や出入口などの開口部は内法寸法×コンクリート厚さで差し引きますが、ここでも見付面積(正面から見た面積)が1か所0.5㎡以下なら引かないのが原則です(出典:公共建築数量積算基準・第4編)。「鉄筋の分を几帳面に引いてしまう」のは、まじめな人ほどやりがちな間違いなので気をつけてくださいね。
拾い出しの仕上げとして、材料のロスをどう扱うかを整理しましょう。原則はさきほどの3分類のとおり、設計数量にロスは含めず、ロスは単価の中で考慮するのが基準の考え方です。ただし、鉄筋や鉄骨、木材のように定尺材の切り無駄がどうしても出る材料は、「所要数量」としてロスを数量側に乗せて拾います。その割増率の標準値が、基準に次のように明記されています。
材料 | 割増率(標準) |
|---|---|
鉄筋 | 4%(場所打コンクリート杭の鉄筋は3%) |
形鋼・鋼管・平鋼 | 5% |
広幅平鋼・鋼板(切板) | 3% |
ボルト類 | 4% |
構造用面材(構造用合板など) | 5% |
仕上げの木材(開口部の枠・幅木・回り縁など) | 5% |
(出典:国土交通省「公共建築数量積算基準」)
使い方はシンプルで、たとえば鉄筋の設計数量が2.5tなら、所要数量は2.5t×1.04=2.6tです。構造用面材なら、設計数量120㎡×1.05=126㎡を定尺1枚分の面積(0.91m×1.82m=1.6562㎡)で割って76.08枚、端数を切り上げて77枚、という拾い方になります。なお、木造軸組の柱や梁などの製材は、パーセントの割増ではなく「部材の長さに0.05mを足してm単位に切り上げる」といった木取りのルールで所要数量を出す方式です。
鉄筋には、割増のほかに継手(鉄筋どうしのつなぎ目)の拾い方にも目安があります。基準では、重ね継手やガス圧接継手の箇所数は、径13mm以下の鉄筋なら6.0mごと、径16mm以上なら7.0mごとに継手があるものとして数えることとされています。フックや定着の長さも、設計図書に記載がなければ日本建築学会の規定(JASS5)を準用します。細かい話に見えますが、「迷ったら基準に立ち返れる」拠りどころがあるのは心強いですよね。
実務で気をつけたいポイントは3つあります。
最後に、拾い出しの「あるある」なミスを防ぎ方とセットでまとめておきます。
共通する防ぎ方は、結局のところ「計算式と判断の根拠を拾い書に残すこと」に尽きます。属人化しがちな拾い出しを、誰が見ても追える形にしておくことが、そのまま精度と速さにつながるんですよね。
拾い出しは慣れの要素が大きい仕事ですが、仕組みで速くできる部分もあります。
ただ、どんなツールを使っても、「どの数量を設計数量で拾い、どこに割増を乗せるか」という判断は人の仕事として残ります。この記事で見てきた基準の考え方は、ツールが変わっても使い続けられる土台になりますよ。
拾い出し(数量拾い)は、「工事費=数量×単価」の数量を作る、見積のいちばん土台の工程です。手順は、①図面・仕様書を揃える、②拾う項目を洗い出す、③寸法を拾って計算する、④計算式ごと拾い書に整理する、⑤検算・チェックする、の5ステップ。数量には設計数量・計画数量・所要数量の3分類があり、ロスを数量に乗せるのは鉄筋(4%)や構造用面材(5%)など所要数量で拾う材料だけ、というのが公共建築数量積算基準の考え方でした。
今回の壁クロスの計算例(26.88㎡)は、そのまま手元の物件に置き換えて使える型になっています。まずは1部屋、計算式を残しながら拾ってみてください。拾い書の型ができれば、次は単価を掛けて見積書に仕上げる工程です。見積書の組み立て方は内装工事の見積書の書き方の記事で詳しく解説していますので、あわせて読んでみてくださいね。
