標準労務費の基準値は、職人の賃金の原資となる労務費を見積もる際の目安です。公共工事設計労務単価との違い、職種別の基準値の見方、法定福利費を分けて見積書に明記する方法を、施工条件の異なる案件の例とともに整理します。
AI搭載
コンクルーAI
中小建設会社のためのAIオールインワン業務管理ツール
顧客管理・見積作成・原価管理・電子受発注・請求支払いなど全ての業務がコンクルーAIひとつで完結

標準労務費は、建設工事で職人の賃金の原資となる労務費を見積もるときの考え方です。国土交通省が公表する「基準値」は、標準的な作業内容・施工条件での単位施工量当たりの労務費を示します。見積もりではこの値と現場の条件を照らし合わせ、法定福利費の事業主負担分などは労務費と分けて書きます。
見積書を作る側は、数量と必要な人工を説明できるようにします。注文する側は、見積書の労務費がどんな工事範囲・条件を前提にしているかを確かめます。金額を見直すときに、どちらも同じ前提で話せるようにしておくのが出発点です。

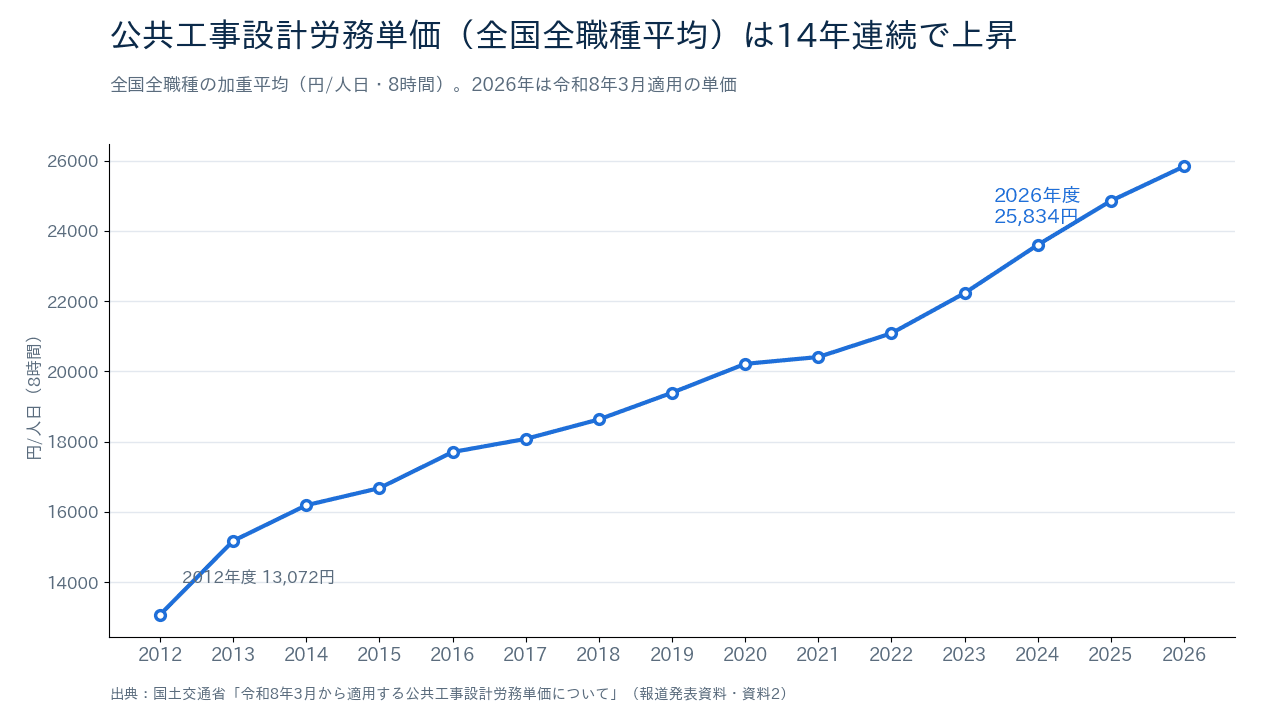

「標準労務費」は、正式には「労務費に関する基準」と呼ばれる制度の検討当初の名称です。中央建設業審議会が2025年12月2日に基準を作成して実施を勧告し、同年12月12日に建設業法等の改正が全面施行されました。基準のほかに、具体的な取引への当てはめ方を示す国土交通省の運用方針があります。
確認する言葉 | 見積もりでの役割 | 読むときの注意 |
|---|---|---|
労務費に関する基準 | 適正な労務費等を確保するための考え方 | 基準は職種別の数表だけを指す言葉ではない |
基準値 | 標準条件での施工量当たりの労務費。 | 現場ごとの作業条件・ |
公共工事設計労務単価 | 公共工事の予定価格の算定に使われ、 | 施工量当たりの基準値と同じ単位で比較しない |
技能者本人に支払う賃金 | 雇用関係で実際に支払う賃金 | 元請と下請の間で確保する労務費、 |

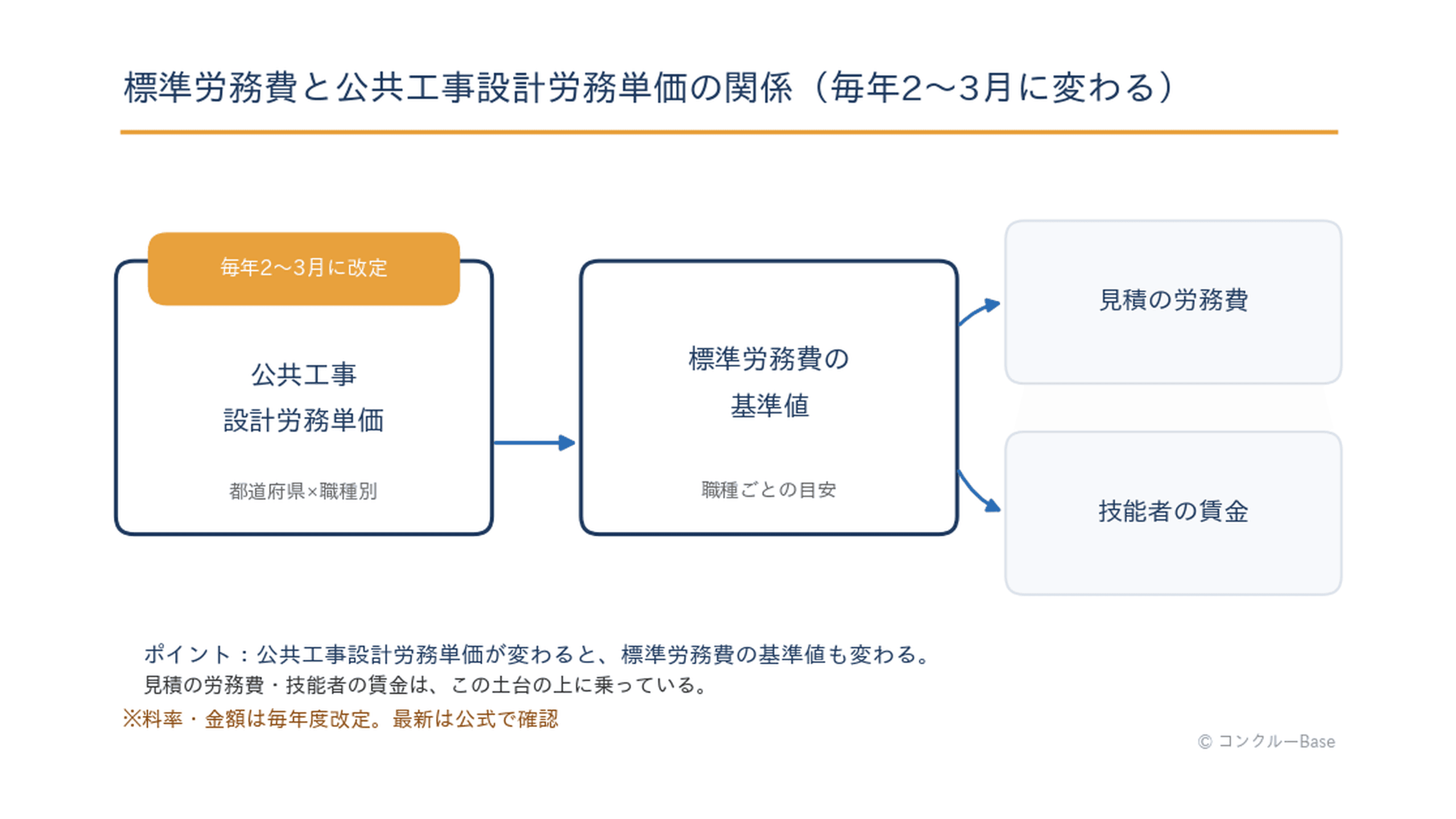

「人工」は、作業に何人分の時間を見込むかを示す積算上の単位です。国の基準は、人日当たりの労務単価に、施工量当たりに必要な人工である「歩掛」を掛けて基準値を計算する考え方を示しています。たとえば施工単位が平方メートルなら、歩掛も同じ施工単位にそろえます。そのため、見積書の金額をそのまま技能者に支払う日当と読み替えることはできません。
(出典:国土交通省・労務費に関する基準)(出典:基準本文)(出典:改正規定の施行)(出典:第三次・担い手3法のFAQ)
労務費に関する基準ポータルの職種分野別検索で、自社の工事に近い職種分野を開きます。次に工事の場所、作業内容、施工条件、金額の単位を読みます。工種の名前が似ていても、対象となる作業範囲や数量の単位が異なると、自社の見積書とそのまま比べることはできません。
見積書に参考にした基準値を記載するときは、調べた日、都道府県、職種分野、作業内容、施工単位が分かるようにします。たとえば「内装工事」という名称だけで近い数値を選ばず、既存仕上げの撤去が入っているか、搬入や養生は別の費目として見ているかを記録します。該当する基準値が公表されていない場合も、案件の条件と必要な人工を整理して労務費を見積もります。
公共工事設計労務単価の都道府県・職種別の見方と労務単価を探すページも、基準値とは別に調べる際に使えます。
同じ施工数量でも、新築で他の作業が入らない時間に施工する条件と、使用中の建物で作業時間や搬入経路が限られる条件では、予定する人工が異なります。見積もった労務費が基準値と大きく異なる場合は、現場の条件、追加の工程、作業にかかる時間など、見積もりで使った前提を相手に伝えます。
施工量をそろえた見積もりの例(架空):同じ面積の内装工事を想定します。空き区画で作業できる案件と、営業を続ける施設で搬入時間が決められている案件です。後者は搬入を複数回に分ける前提を工程表に書き、必要な人工を確認します。面積当たりの見積額だけで比較するのではなく、搬入条件をどこまで変更できるか、どの工程の人工に影響するのかを話し合えるようにします。工事範囲を変えたら、材料と人工の両方を見直します。
国土交通省のFAQでは、施工能力や補正内容は一律でなく、適用条件を踏まえて当事者間で協議する考え方が示されています。自社で実現できないほど作業効率を高く見込み、人工を落とすと、著しく低い見積もりに当たるおそれがあります。
(出典:職種分野別の基準値の考え方)(出典:国土交通省のFAQ・歩掛と価格交渉)

基準値に法定福利費の事業主負担分などの必要経費は含まれていません。国土交通省は見積書の様式例で、労務費や材料費、法定福利費の事業主負担分、建設業退職金共済制度の掛金、安全衛生経費などの内訳を記載するよう案内しています。会社で使っている見積書に、これらの費目を相手が読み分けられる欄を設けます。
見積書に分けて載せる項目 | 内訳を作る際の整理 |
|---|---|
労務費 | 工種、数量、施工単位、 |
材料費 | 材料の仕様、数量、単価を工種に対応させる |
法定福利費の事業主負担分 | 自社の加入状況と負担分を確認し、 |
安全衛生経費・建退共掛金 | 工事と作業者の状況を踏まえ、それぞれ分ける |
法定福利費の計算では、自社の加入制度、対象になる作業者、適用時期と料率を確認します。見積書を出す段階で計算書を保存し、どの費目に含めたかの記録も残しておきます。発注者指定の様式で欄が足りないときは、別紙の内訳を添えられるか相談します。費目を別の欄にも足して二重計上しないよう、合計前に見比べます。
(出典:国土交通省・見積書の書き方ガイド運用編の公表)(出典:基準を踏まえた取引の考え方)
費目の計算表を作るときは、法定福利費の計算と見積書への書き方も参照できます。
建設業法第20条では、建設業者が材料費等の内訳などを示した見積書を作成するよう努め、注文者もその内容を考慮するよう努めることを定めています。注文者から請求されたときは、建設業者は契約成立までに見積書を交付する必要があります。また、建設業者は通常必要と認められる材料費等を著しく下回る額を記載してはならず、交付を受けた注文者に対しても、そのような水準への変更を求めてはならないとする規定があります。
この見積書のルールと、公共工事の入札時に入札金額の内訳を提出するルールとでは、適用される場面が異なります。公共工事の入札書類を作る場合は、入契法第12条の規定と発注者の提出要領も確認してください。会社の見積書をそのまま出せるとは限らないので、指定の書式、記載事項、提出期限を入札前に確認します。
民間の見積もりで減額の相談を受けたら、まず工事範囲、材料仕様、施工時間、数量に変わった点があるかを確かめます。条件が変わった場合は、新しい条件で人工や材料を計算し直し、変更箇所が分かる内訳を出します。条件を変えない値下げ要請なら、必要な人工や安全対策の根拠を示して協議し、経緯を記録します。
(出典:e-Gov・建設業法第20条)(出典:国土交通省・改正建設業法説明会資料)(出典:公共工事の入札金額の内訳)
法令が禁じるのは、通常必要と認められる材料費等の額を著しく下回る見積もりなどです。基準値は標準条件での額なので、差が生じたら、まずは工事に含めた費目、施工条件、自社の歩掛を確認してください。安い見積もりを受け取った場合も、工事範囲の不足や、施工条件の認識違いを確かめます。
過去の見積もりは費目の抜けを確認する材料として使えます。数量、人工、施工条件は今回の案件で確認し、参考にする基準値や保険料率も見直します。国土交通省のポータルには運用方針の改正のお知らせもあるため、制度カレンダーで日程を調べた後は、一次資料で対象の版を確認してください。
標準労務費は、必要な労務費の額を受発注者で協議するための考え方です。基準値を使うときは地域・工種・単位と現場条件を確認し、必要人工、材料費、法定福利費などが分かる見積書にします。金額を見直す場面では、どの現場条件や施工範囲が変わったかを共有し、その変化を明細に反映してください。
