外壁改修を「一式」で出したら内訳を求められた、明細で割れば1行ずつ値切られそう——見積を出す側の迷いに答えます。相手と変更の起きやすさで決める使い分けの早見表から、信頼される一式の書き方、単価を叩かれない明細の工夫まで、架空の作例つきで解説します。
AI搭載
コンクルーAI
顧客管理・見積作成・原価管理・電子受発注・請求支払いなど全ての業務がコンクルーAIひとつで完結


外壁の改修を「外壁改修工事 一式 ◯◯円」で出したら、施主から「内訳を出してほしい」と言われた——。かといって、全部を明細で細かく割って出せば、今度は1行ずつ単価を突かれて、値切りの材料にされそうで怖い。一式は楽だけれど不信感を持たれる、明細は丁寧だけれど叩かれる。いったい、みんなどこで線を引いているのか。見積書をつくるたびに、この迷いにぶつかる社長さんは多いはずです。
インターネットで調べると、「一式見積には注意」という施主向けの記事や、「一式とは何か」という用語解説ばかりが出てきて、見積を出す側(業者側)が、どちらでどう出せばいいのかを正面から書いたものは、なかなか見当たりません。そこでこの記事では、一式と明細をどう使い分けるか、その判断軸を整理したうえで、「信頼される一式の書き方」と「叩かれない明細の書き方」まで、実務の目線でお伝えします。(これから出てくる金額は、すべて説明のための架空の例です)

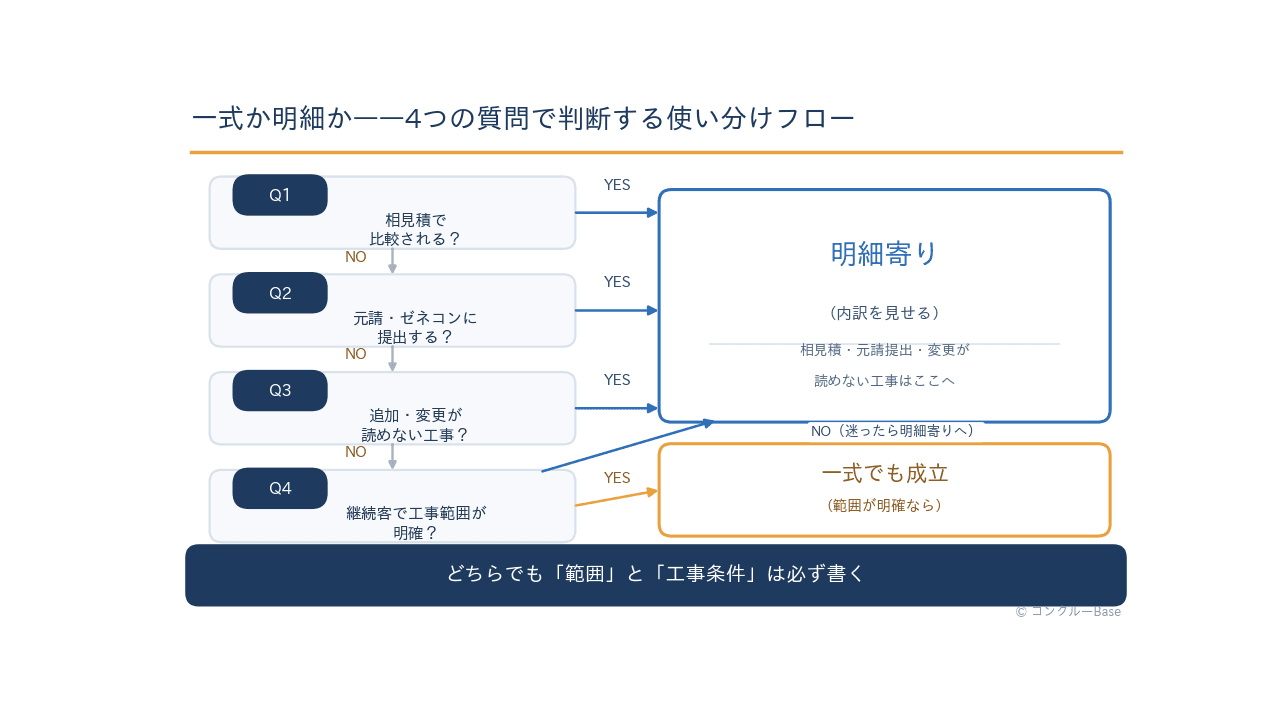

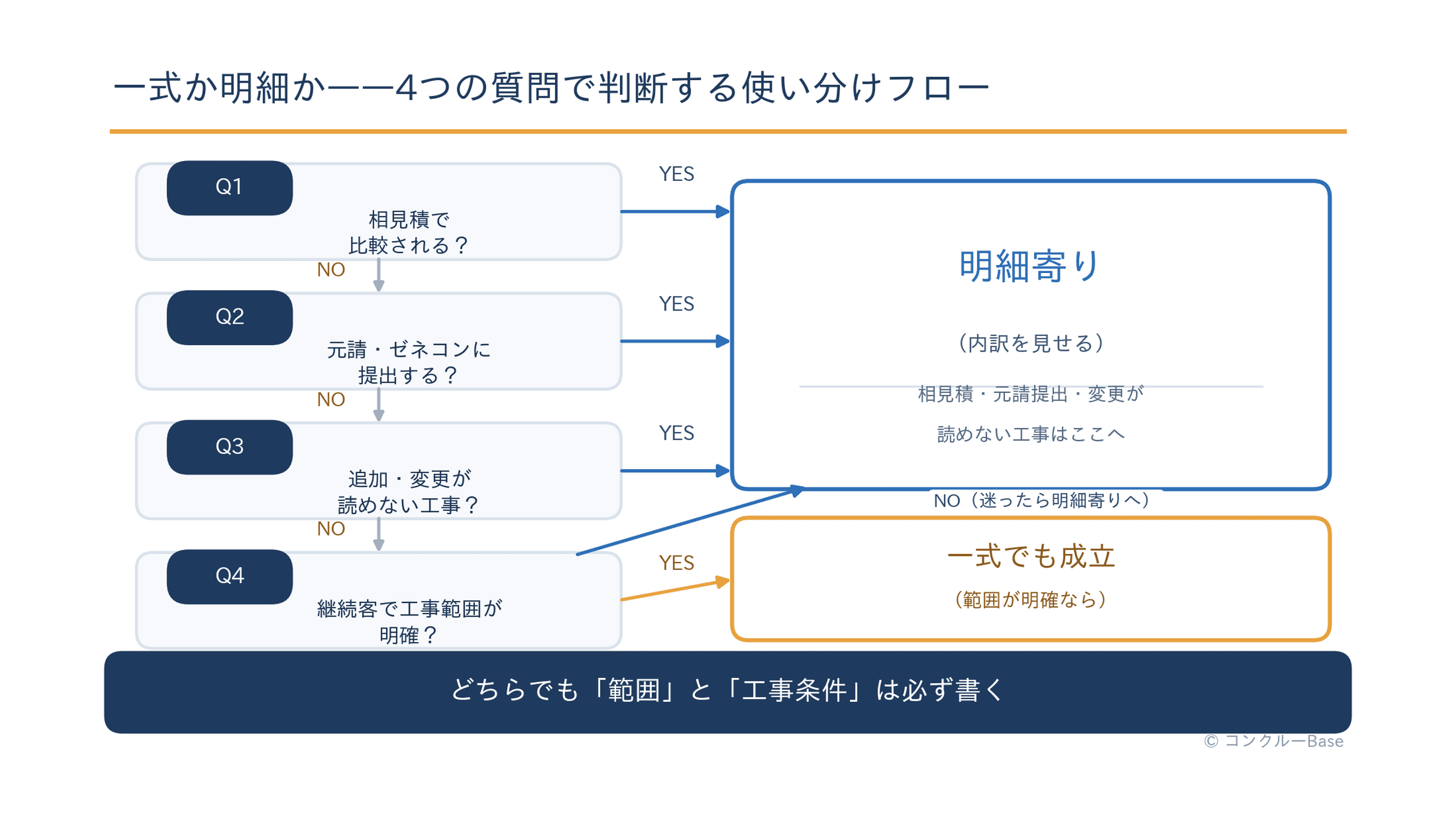

先に結論をお伝えします。一式か明細かは、「どちらが正しいか」で決まるものではありません。「誰に出すか(相手)」と「工事の途中で内容が変わりそうか(変更の起きやすさ)」の2つで決めるのが、いちばん実務に合います。目安を表にまとめました。
こういう場面 | 寄せる方向 | 理由 |
|---|---|---|
相見積で比較される | 明細寄り | 内訳がないと土俵に乗れない |
元請・ゼネコンに提出する | 明細寄り | 内訳の提示が前提になっている |
追加・変更が読めない工事 | 明細寄り | 元の単価が変更交渉の根拠になる |
金額が大きい・工期が長い | 明細寄り | 施主の安心のため内訳が要る |
小規模・短工期の工事 | 一式でも成立 | 割る手間に見合わないことがある |
長い付き合いの継続客 | 一式でも成立 | 信頼関係で範囲が共有できている |
調査・手間ものなど数量が割りにくい | 一式でも成立 | 数量×単価に馴染まない |
ざっくり言えば、知らない相手・大きい工事・変わりそうな工事は明細寄り。よく知っている相手・小さい工事・変わりにくい工事は一式でも成立、という整理です。
ただし、どちらで出すにしても、外してはいけない共通の生命線があります。それは、「どこからどこまでの工事か(範囲)」と「その条件」を漏れなく書くことです。一式か明細かの前に、この範囲と条件があいまいだと、後でもめるもとになります。逆に、ここさえしっかりしていれば、一式でも明細でも、相手の信頼は保てます。

判断軸の前に、言葉の意味を短く押さえておきましょう。難しくありません。
同じ工事でも、この2つでは施主から見える景色がまるで違います。架空の外壁改修工事(金額は説明用の作り話です)を、両方の形で並べてみます。

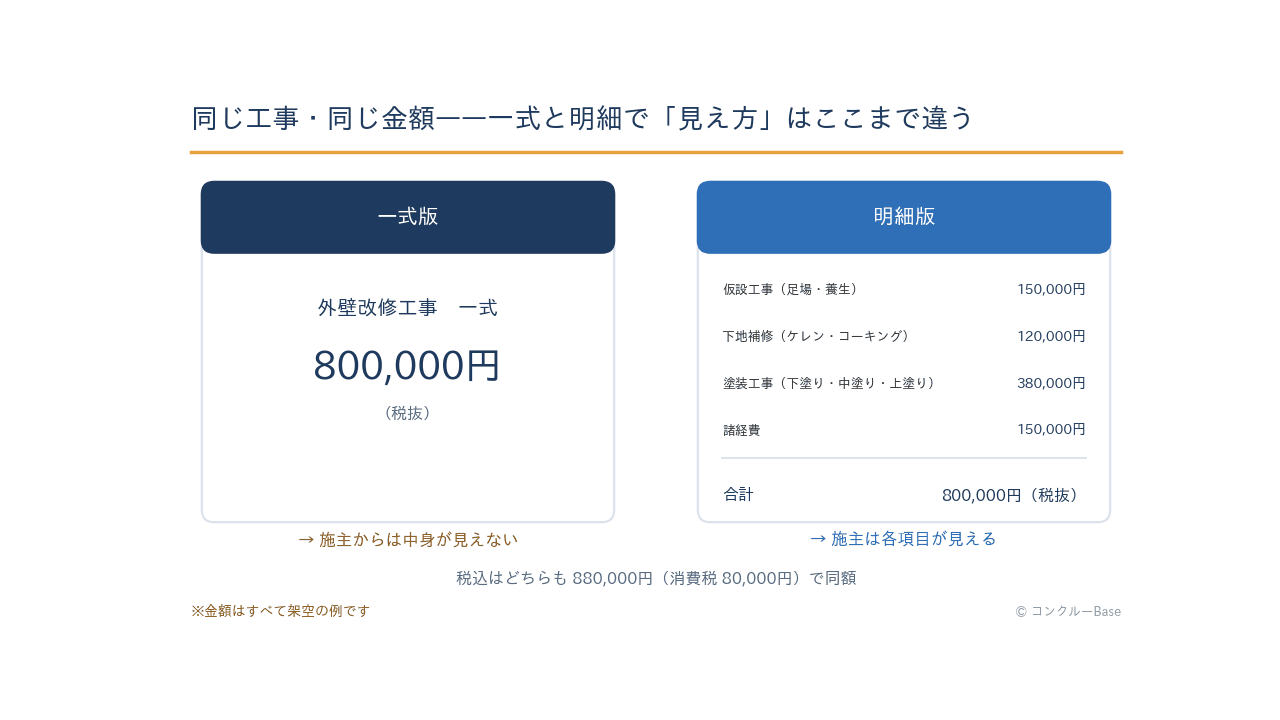

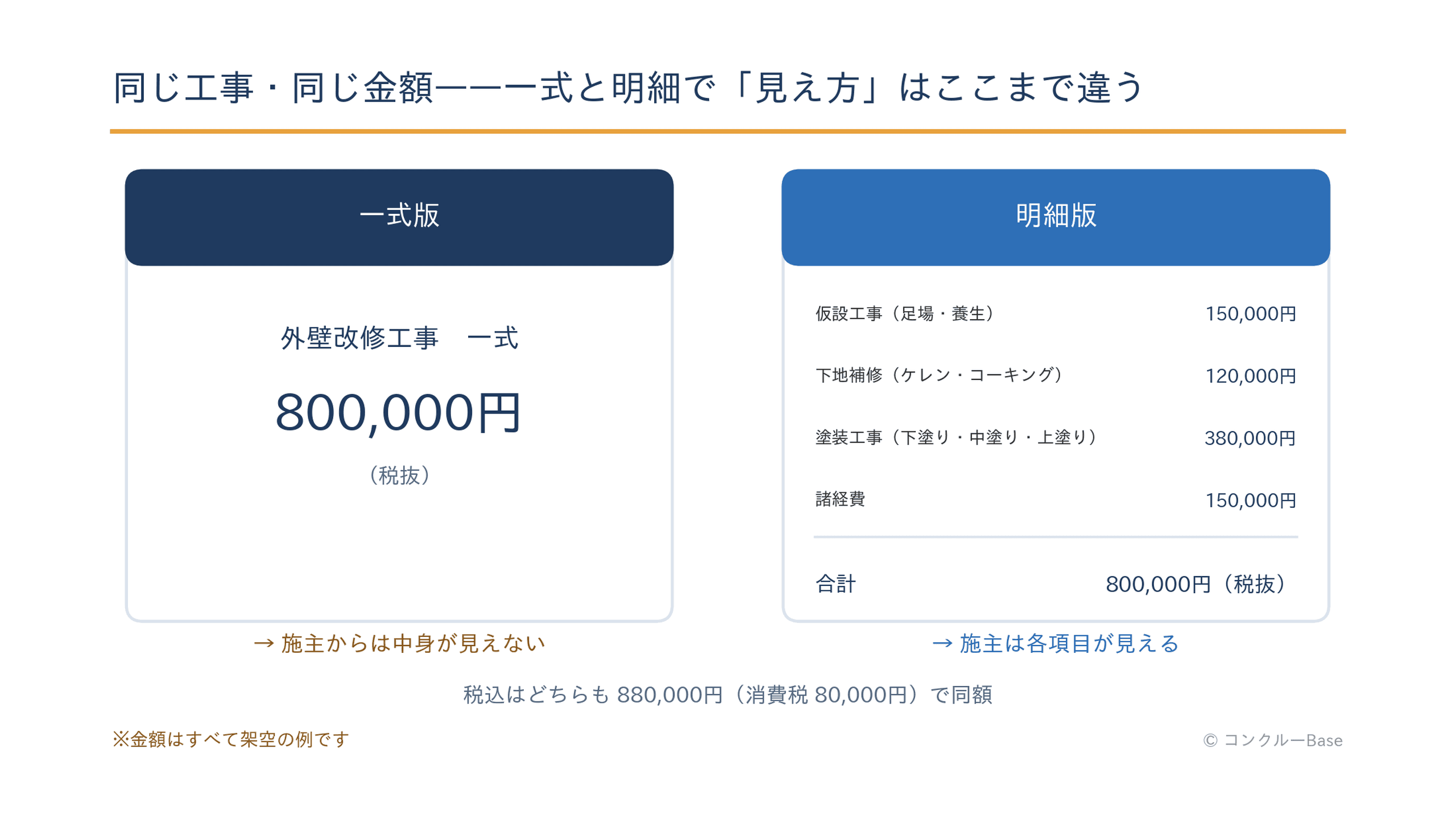

一式版は、「外壁改修工事 一式 800,000円(税抜)」の一行。すっきりしていますが、施主からは中身が見えません。明細版は、同じ80万円を次のように割ったものです。
合計はどちらも80万円(税込88万円)で、同じ工事・同じ金額です。違うのは「見え方」だけ。明細版は、施主が「足場に15万かかるんだな」「塗装が本体だな」と中身を理解できます。一式版は、その中身が見えないぶん、金額の根拠を別のところ(後述する工事条件欄など)で示す必要が出てきます。見積書そのものの基本的な組み立て方は、内装工事の見積書の書き方でも項目立ての考え方を整理していますので、あわせて参考にしてください。
なお、この明細の「諸経費」の中身——現場管理費や一般管理費——が何を指すのか自信がない、という方は、現場管理費とはで内訳を整理しています。諸経費こそ、一式にまとめられて「これは何?」と聞かれやすい項目なので、押さえておくと説明が楽になります。
「一式は手抜き」というイメージがありますが、それは誤解です。一式が合理的な場面は、確かにあります。
向いているのは、たとえばこんなときです。小規模で短工期の工事——半日で終わる補修に、仮設いくら・材料いくらと細かく割っても、施主も読みませんし、こちらの手間ばかり増えます。数量を割る意味が薄い工事——現地調査や、手間が主体で数量になじまない作業は、無理に数量×単価にすると、かえって実態と合わなくなります。そして、長い付き合いの相手——毎年お願いされている得意先で、工事の範囲がお互いに分かっているなら、一式でも十分に信頼は保てます。
ただし、一式には限界もあります。ここを分かったうえで使うことが大切です。
つまり一式は、相手との信頼と、工事の範囲の明確さが揃っているときに成立する出し方です。この2つが揃わない相手には、限界のほうが前に出てきます。
反対に、明細見積が力を発揮する場面を見ていきましょう。
まず、相見積のとき。複数社が競う場面では、明細で出すことが「比較の土俵に乗る」条件になりつつあります。内訳があれば、施主は「A社は足場が高いが塗装は安い」と中身で判断できます。逆に言えば、明細を出さないと検討の対象にすらならないことがある、ということです。
次に、元請やゼネコンへの提出。下請けとして元請に出す見積は、内訳を明示するのが前提になっている場面が多くあります。とくに近年は、職人さんの社会保険を守るための「法定福利費」を、見積の中に内訳として明示する取り組みが業界で広がっており、明細で内訳を示す流れが強まっています。この点は制度の話とも関わるので、後の章でもう一度触れます。
そして、見落とされがちですが重要なのが、追加・変更が読めない工事です。改修やリフォームのように「開けてみないと分からない」工事は、途中で内容が変わるのが当たり前。このとき、最初に明細で単価を出しておくと、その単価が、追加交渉のときの根拠になります。「下地補修は㎡あたりこの単価でしたよね」と、元の見積を示して話ができる。明細は、施主を説得する書類であると同時に、自分の仕事の対価を守る書類でもあるのです。この「変わりそうな工事ほど明細」という感覚は、ぜひ持っておいてください。
ここからは、実際の書き方に踏み込みます。まず、一式で出すと決めたときに、どうすれば「手抜き」ではなく「信頼される一式」にできるか。ポイントは3つです。
1つめ。大項目まるごとの一式にしない。中項目までは割る。 「外壁改修工事 一式」と1行で出すのと、「仮設 一式/下地補修 一式/塗装 一式/諸経費 一式」と工事の柱ごとに分けて出すのとでは、相手の受ける印象がまったく違います。数量×単価まで割らなくても、工事の柱(中項目)ごとに一式を分けるだけで、「どんな工事をするのか」の骨格は伝わります。まるごと一式は避け、せめて中項目までは割る。これが最低ラインです。
2つめ。一式の中身を「工事条件欄」で言葉にする。 一式でいちばん怖いのは、「どこまでやってくれるのか」の認識がずれることです。だから、金額を一式にするなら、その中身を工事条件欄で漏れなく言語化します。「含む範囲」「含まない範囲」「別途工事になるもの」を、はっきり書く。たとえば「本見積は既存塗膜の上からの塗装までを含みます。下地の全面張り替えが必要な場合は別途お見積り」といった一文です。この工事条件欄の書き方は、リフォーム会社の見積書の書き方で表紙・工事条件・内訳に分けて詳しく解説していますので、あわせてご覧ください。一式の弱点は、ほとんどが工事条件欄で補えると言ってもいいくらい、ここは重要です。
3つめ。一式の行にも「数量の当たり」を添える。 「外壁改修工事 一式」だけでなく、「(施工範囲:外壁面積 約200㎡)」のように、対象の規模がイメージできる情報を添えるだけで、金額の納得感がぐっと上がります。細かい単価は出さなくても、「これくらいの規模の工事なんだ」と伝わる。一式でも、まったくの丸投げにはしない——この一手間が、信頼される一式と、不信感を持たれる一式の分かれ目です。
次は明細です。「明細で出すと1行ずつ叩かれる」という不安に、正面から答えます。結論から言えば、叩かれない明細は、単価の「根拠」を自分が持っているかどうかで決まります。
単価の根拠を、自分の中で持っておく。 労務単価にしても材料単価にしても、「なぜこの金額なのか」を自分で説明できる状態にしておくことが、いちばんの防御です。職人1人を1日動かすのにかかるお金(給料・保険・車・道具)、材料の実際の仕入れ値——この積み上げが頭に入っていれば、値切られても「この単価は、ここまで下げると赤字になります」と根拠をもって線を引けます。根拠のある単価は、下げなくていい単価です。逆に、なんとなくで置いた単価は、突かれると崩れます。
値引きは、行の単価をいじらず「出精値引き」で1行にする。 どうしても値引きが必要なときも、明細の各行の単価を削ってはいけません。単価を削ると、その安い単価が次回以降の基準になってしまい、追加工事でも足元を見られます。値引きは、明細の下に「出精値引き ▲◯◯円」と1行立てて処理するのが基本です。こうすれば、各項目の正当な単価は守ったまま、今回だけの努力として値引きを示せます。この考え方は出精値引きとはで書き方から注意点まで整理しています。
そして、明細をつくる手間そのものを軽くすることも、続けるうえでは大切です。毎回ゼロから単価を拾っていては、明細見積は負担が重すぎて長続きしません。おすすめは、よく使う工事の単価を自社の「単価表(マスタ)」として整えておき、過去の似た見積を流用して組み立てること。同じような工事なら、前回の明細を土台にすれば、数量だけ直せば済みます。最近は、見積や過去データを蓄積して、単価表からの明細作成を助けてくれる建設業向けの業務管理ツール(たとえばコンクルーAIなど)もあり、明細作成の手間を下げる選択肢は広がっています。どんなツールがあるかは建設業の見積ソフト比較でタイプ別に整理していますので、手間に困っている方は覗いてみてください。
最後に、少し先を見た話をします。迷ったときにどちらへ寄せておくべきか、その判断材料になるからです。結論から言うと、建設業を取り巻く制度の流れは、全体として「明細化」の方向に進んでいます。
まず、建設業法では、見積りを出すにあたって、工事の種別ごとに経費の内訳などをできるだけ明らかにするよう求められています。これは「こうしなければならない」という強い義務ではなく、努力義務という位置づけですが、方向性としては「内訳を示していく」ことが望ましいとされている、と理解しておくとよいでしょう(出典:建設業法(e-Gov法令検索))。
さらに、職人さんの処遇を守る観点から、労務費を適正に見積もる仕組みも動き出しています。労務費を著しく低く見積もることが問題視されるようになり、見積の段階で労務費をきちんと示す圧力は、これから強まっていく見込みです。この動きの現在地は、標準労務費で見積もりはどう変わる?で、施行の状況と小規模建設会社の実務対応を整理していますので、あわせて確認してください。
こうした流れを踏まえると、長い目で見れば、明細を出せる体制を整えておくほうが有利です。今すぐすべてを明細にする必要はありませんが、「いずれ内訳を求められる」前提で、単価表を整えたり、過去の見積を蓄積したりしておく。それが、これからの見積の備えになります。
一式か明細かは、優劣ではなく使い分けです。最後に、判断軸をもう一度整理します。
そして、迷ったときの実務的な指針はシンプルです。迷ったら、明細寄りに。 制度の流れも明細化に向かっていますし、明細は自分の仕事の対価を守る書類にもなります。ただし、明細にするにせよ一式にするにせよ、工事条件欄だけはどちらでも欠かさず書く。この一点さえ守れば、「一式で不信感」「明細で叩かれる」のどちらの落とし穴も、避けられるはずです。まずは次の見積から、工事条件欄の一文を足すところ、単価の根拠を1つ言葉にするところ——できる一手から始めてみてください。
