「見積のあとは注文書だったか、契約書が先か」——工事1件で必要になる書類を、受注前から入金までの順番どおりに1枚の図にまとめました。いつ・誰に・何を出すのか、書類は何年とっておくのかまで。新人さんや事務担当に「まずこれ見て」と渡せる形にしています。出典を書けば転載自由です。
AI搭載
コンクルーAI
顧客管理・見積作成・原価管理・電子受発注・請求支払いなど全ての業務がコンクルーAIひとつで完結

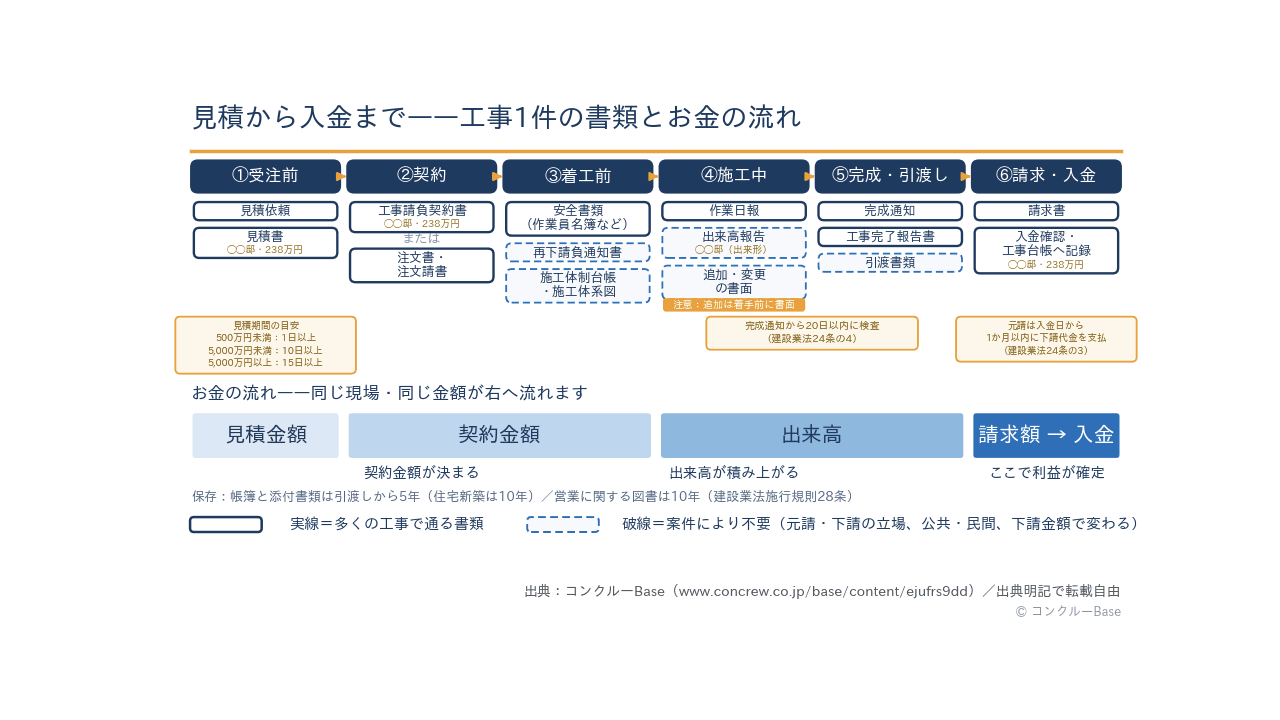

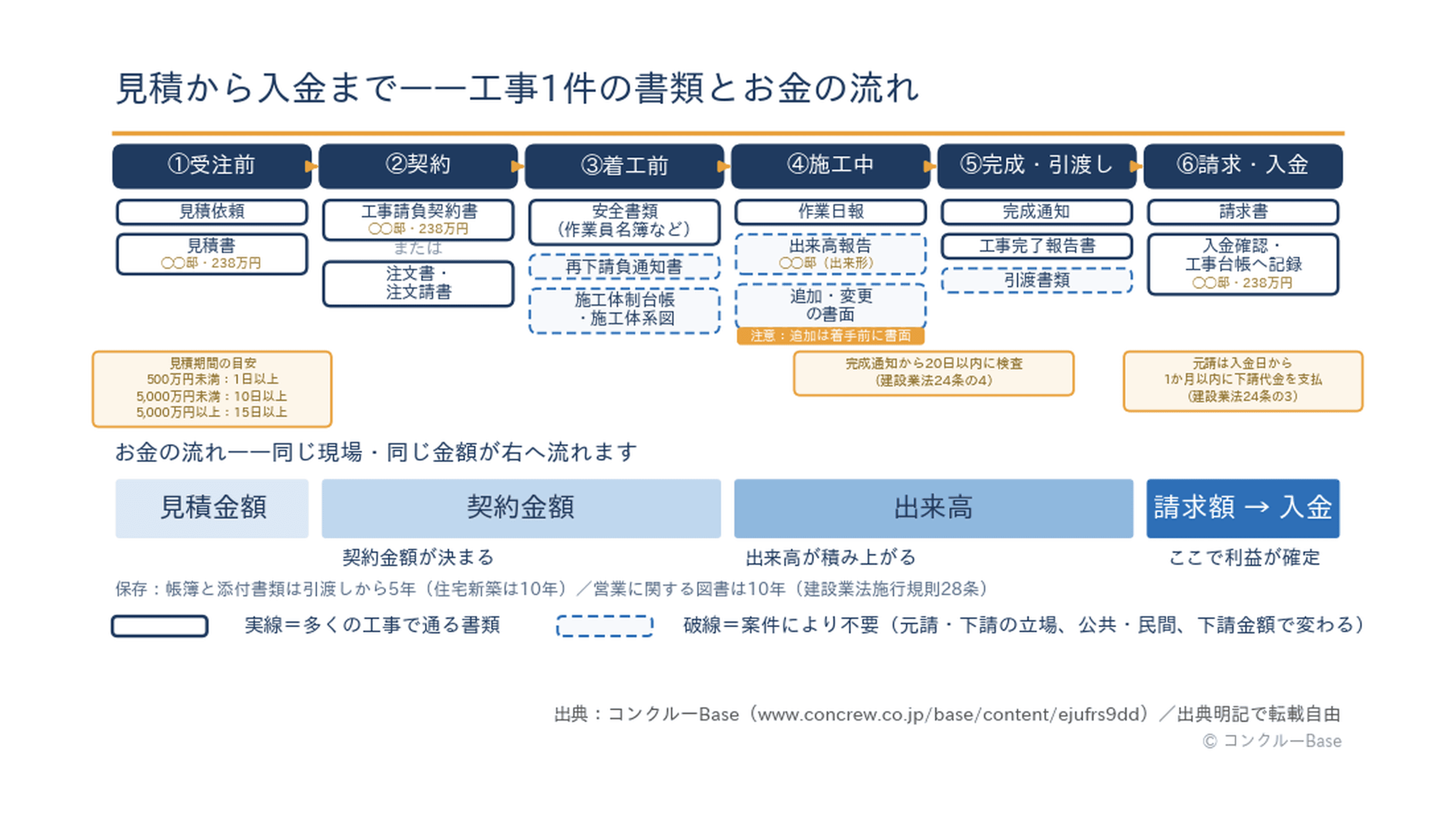

工事1件の書類は、「見積 → 契約 → 着工前の提出書類 → 施工中の記録 → 完成・引渡し → 請求 → 入金」の順に並びます。 この順番さえ頭に入っていれば、あとは「今どのフェーズか」で必要な書類が決まります。
とはいえ、いざ息子さんや新しい事務員さんに教えようとすると、「見積のあとは注文書、いや先に契約書か」「安全書類はいつ出すんだったか」と、頭の中にある流れをうまく言葉にできないものです。書類ごとの解説はいくらでも見つかるのに、工事1件を通しで見た全体像がなかなか出てこない。そこで1枚の図にまとめました。印刷して壁に貼っても、新人さんに「まずこれ見て」と渡してもかまいません。出典を書いていただければ自由にお使いいただけます。

横軸が工事の時間の流れです。左端が引き合い、右端が入金。上段に書類、下段の帯にお金の動き(見積金額 → 契約金額 → 出来高 → 請求 → 入金)を並べてあるので、「この書類はお金のどの段階に対応しているか」を縦に見比べられます。
書類のカードは、実線の枠が多くの工事で通る書類、破線の枠が案件によって不要になる書類です。要否は元請か下請か、公共か民間か、下請金額がいくらかで変わります。なおこの図は町場の民間工事を想定しています。公共工事は自治体ごとに提出書類の一覧が定められているので、そちらが優先されます。
はじまりは見積です。見積書は契約前の提示書類なので、有効期限と見積条件を書いておくかどうかで、あとの揉め方が変わります。何を含んで何を含まないかを書いておけば、追加請求の根拠になります。
見積には期間のルールもあります。注文者は契約や入札までの間に見積りのための期間を設けなければならないとされていて、工事1件の予定価格が500万円未満なら1日以上、500万円以上5,000万円未満なら10日以上、5,000万円以上なら15日以上です(出典:e-Gov法令検索 建設業法施行令第5条の9 laws.e-gov.go.jp )。「明日までに出して」と言われたときに、根拠を持って交渉できる数字です。書き方の型は見積書の書き方|建設業の記入例を1枚図解にまとめてあります。
ここが一番の分かれ道です。請負契約の当事者は、契約の締結に際して工事内容・請負代金の額・工期などの事項を書面に記載し、署名または記名押印をして相互に交付しなければならないとされています。相手方の承諾を得れば、電子的な方法に代えることもできるとされています(出典:e-Gov法令検索 建設業法第19条 laws.e-gov.go.jp )。
形は「工事請負契約書1本」でも「注文書+注文請書」でもかまいません。ただし注文書・請書方式で署名や記名押印を省けるのは、注文者が消費者でないこと、基本契約書の締結時に対等なパートナーシップに基づく関係にあることと反復継続的な取引実績が蓄積されていることを相互に確認していること——これらをすべて満たす場合とされています(出典:国土交通省「発注者・受注者間における建設業法令遵守ガイドライン 第8版」〔令和8年1月〕 国土交通省 )。初めての相手なら、契約書か基本契約書を交わすのが素直です。
そして契約書面の交付は、災害時などやむを得ない場合を除き、原則として工事の着工前とされています。口約束で着工してあとから書面、という順番が実務でいちばん事故ります。中身は工事請負契約書とは?役割や記載項目、印紙、雛形、注意点を徹底解説をご覧ください。
着工前は、元請に提出する書類の束が発生します。作業員名簿、再下請負通知書、持込機械の届出などをまとめて「安全書類(グリーンファイル)」と呼びます。中身は安全書類(グリーンファイル)一覧と書き方にまとめました。
施工体制台帳は、元請が発注者から直接請け負った工事で、その工事のための下請契約の請負代金の総額が5,000万円以上(建築一式工事は8,000万円以上)になるときに作成するとされています(出典:e-Gov法令検索 建設業法施行令第7条の4 laws.e-gov.go.jp )。公共工事は金額にかかわらず、下請契約があれば必要とされています。町場の民間工事では金額に届かず不要なこともあり、図で破線にしているのはそのためです。
施工中は「記録」が主役です。日報、写真、出来高の報告。地味ですが、あとで金額を争うときに手元に残っているのはこれだけです。
いちばん大事なのは追加工事の扱い。工事内容が変わって工期や請負代金が変わる場合は、追加工事等の着工前に、書面またはメール等の電磁的方法で見積依頼を行うこととされています(出典:国土交通省「発注者・受注者間における建設業法令遵守ガイドライン 第8版」〔令和8年1月〕 国土交通省 )。「先にやっといて、金額はあとで」に応じた瞬間、証拠がなくなります。メール1本でも残っていれば違います。
工事が終わったら完成を通知し、検査を受けて引き渡します。下請の立場で覚えておきたいのが検査の期限です。元請は、下請から工事が完成した旨の通知を受けた日から20日以内で、かつできる限り短い期間内に検査を完了しなければならないとされています(出典:e-Gov法令検索 建設業法第24条の4 laws.e-gov.go.jp )。検査が延びれば請求も入金も後ろへずれるので、完成通知は口頭で済ませず日付の残る形で出しておくのが得策です。
引渡しが済んだら請求書です。長い工事では途中で出来高払いの請求を挟むこともあります。書き方と保留金の扱いは建設業の出来高払い請求書テンプレートにまとめました。
入金にも目安があります。元請は、発注者から出来形部分に対する支払や工事完成後の支払を受けたときは、その日から1か月以内で、かつできる限り短い期間内に下請代金を支払わなければならないとされています(出典:e-Gov法令検索 建設業法第24条の3 laws.e-gov.go.jp )。入金が遅いと感じたら、まず元請への入金がいつだったかを確認するのが順序です。最後に入金を工事台帳へ記録して1件が閉じ、その工事の利益が確定します。
年数も起算点も法律ごとに違います。確実に確認できたものだけを載せます(2026年7月時点)。
書類 | 根拠 | 期間 | いつから数えるか |
|---|---|---|---|
営業所ごとの帳簿と添付書類(契約書面の写しなど) | 建設業法施行規則第28条第1項 | 5年 | 工事の目的物を引き渡したとき |
同上のうち、発注者と締結した住宅を新築する工事に係るもの | 建設業法施行規則第28条第1項 | 10年 | 工事の目的物を引き渡したとき |
営業に関する図書(完成図、 | 建設業法施行規則第28条第2項 | 10年 | 工事の目的物を引き渡したとき |
帳簿書類(注文書・契約書・領収書などを含む) | 法人税法上の保存義務 | 7年 | その事業年度の確定申告書の提出期限の翌日 |
(出典:e-Gov法令検索 建設業法施行規則第28条 laws.e-gov.go.jp )(出典:国税庁「No.5930 帳簿書類等の保存期間」〔令和7年4月1日現在〕 国税庁 )
起算点が「引渡し」と「確定申告の期限」でずれる点に注意してください。同じ書類に複数の法律がかかるときは、長いほうに合わせておくのが実務上は安全です。なお欠損金が生じた事業年度は税務上10年になるとされています。個別の判断は顧問税理士や許可行政庁の窓口へご確認ください。帳簿まわりは工事台帳は建設業法で作成義務あり?保存期間や項目、目的を徹底解説でも扱っています。
注文書なしで着工した。追加を頼まれてやったのに、精算で「そんな話はしていない」。書面がなければ、工事内容も金額も口約束のままです。
出来高の記録がない。減額を持ち出されても、どこまで出来ていたかを示すものがありません。日報と写真が残っていれば話が違います。
請求と入金の突合をしていない。請求を出し忘れた、入金があったのに消し込んでいない。工事台帳で1件ずつ閉じていない会社ほど、この漏れが起きます。
書類は元請に出すための面倒な作業ではなく、自分を守るために残すものです。この順番を新人さんと共有しておくだけで、事故はだいぶ減ります。
注文書と請書で契約とすること自体は認められています。ただし署名や記名押印を省けるのは、注文者が消費者でないこと、基本契約書の締結時に対等なパートナーシップに基づく関係にあることと反復継続的な取引実績が蓄積されていることを相互に確認していること、をすべて満たす場合とされています。初取引なら契約書か基本契約書を交わしておくのが安全です。
請負契約の当事者は、相手方の承諾を得て、書面に代えて情報通信の技術を利用する方法によることができるとされています(出典:e-Gov法令検索 建設業法第19条第3項 laws.e-gov.go.jp )。承諾の取り方などの要件が定められているので、導入前に一度確認してください。
元請として発注者から直接請け負い、その工事の下請契約の請負代金の総額が5,000万円以上(建築一式工事は8,000万円以上)になる場合とされています。公共工事は金額にかかわらず、下請契約があれば必要です。町場の民間工事でこの金額に届かなければ、不要な場合があります。
この図は民間の中小規模工事で通る最低限の流れに絞っています。公共工事は発注者が提出書類の一覧を定めているのでそちらが優先されます。元請から独自の様式を求められることもありますが、その場合も並ぶ順番はこの図と同じです。
新人教育、事務所の壁への掲示、協力会社との認識合わせ、朝礼の資料——どこで使っていただいてもかまいません。印刷も配布も自由です。
条件はひとつだけ。図の近くかスライドの端に「出典:コンクルーBase」と、このページへのリンクをそえてください。それだけで、商用非商用を問わずお使いいただけます。事前の連絡や許諾申請は不要です。トリミングやサイズ変更もご自由に。ただし、図の中身や出典クレジットを書き換えての利用はご遠慮ください。
制度は変わります。この記事の内容は2026年7月時点のものです。実際の手続きの前には、最新の一次情報を確認するか、許可行政庁の窓口や顧問の専門家にご相談ください。
