元請から「グリーンファイル一式を出して」と言われて戸惑っていませんか。安全書類は何を・誰が・いつ出すのかが分かりにくく、前の現場のコピーだと差し戻されがちです。代表的な書類の一覧から作業員名簿や再下請負通知書の書き方、提出の流れまで出す側の目線でまとめました。
AI搭載
コンクルーAI
中小建設会社のためのAIオールインワン業務管理ツール
顧客管理・見積作成・原価管理・電子受発注・請求支払いなど全ての業務がコンクルーAIひとつで完結


新しい元請の現場に入ることが決まると、たいてい最初に飛んでくるのがこの一言です。「グリーンファイル一式、着工までに出しといて」。ところが、いざ用意しようとすると手が止まります。何が必須で、何が現場次第なのか。作業員名簿の保険欄はどう埋めるのか。一次と二次で出すものは同じなのか。前の現場のコピーを使い回して差し戻された経験がある社長も少なくないはずです。
安全書類は、書き方そのものより「どれを・誰が・いつ出すのか」の全体像がつかめないことでつまずきます。この記事は、元請に書類を出す側の目線で、その全体像を一か所にまとめたものです。現場が変わるたびに戻ってこられる、手元のリファレンスとして使ってください。
安全書類とは、現場の安全衛生管理と施工体制の把握のために、下請が元請へ提出する書類群の通称です。作業員名簿や再下請負通知書のように「誰が・どんな体制で・どんな資格を持って」現場に入るのかを示す書類が中心になります。元請はこれらを集約して現場全体の体制と安全を管理し、行政の検査や労働災害の防止に備えます。
現場では「グリーンファイル」と呼ばれることが多く、これは安全書類を緑色のファイルにまとめて提出していた慣習に由来する、と業界内では説明されています。ただし行政の正式な用語ではなく、あくまで通称です。同じ書類を指して「労務安全書類」「安全衛生書類」と呼ぶ現場もあります。
ここで押さえておきたいのが、グリーンファイルの中には法律で作成・提出が求められる書類と、元請の運用ルールとして求められる書類が混在しているという点です。たとえば施工体制台帳や再下請負通知書は建設業法に根拠がありますが、日々の作業に関する届出の一部は、元請や現場ごとの安全管理ルールとして求められるものです。「全部が法律上の義務」ではなく、書類ごとに性格が違う――この感覚を持っておくと、元請から追加を求められたときにも慌てずに済みます。
下請の立場でもうひとつ意識しておきたいのは、安全書類は「出さないと現場に入れない」性格のものだということです。書類がそろわないと、元請は誰がどんな資格や保険の状況で作業しているのかを把握できず、受け入れの判断ができません。着工日が迫ってから慌てて用意すると、記載の不備で差し戻され、初日から作業員を入れられない、という事態にもなりかねません。だからこそ、契約が決まった時点で「今回の現場は何を出すのか」を早めに元請へ確認しておくことが大切です。

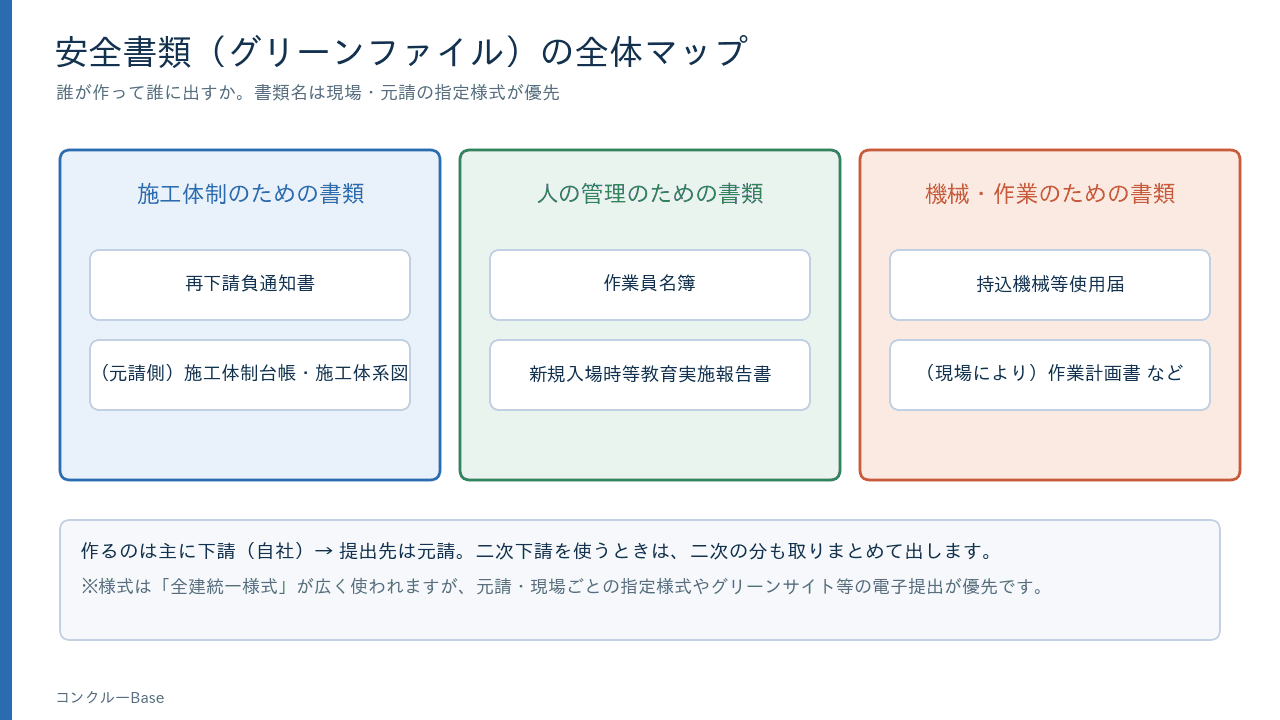

安全書類は数が多く、名前も似ているため混乱しがちです。まずは性格ごとに三つのグループに分けて整理すると、全体像がつかみやすくなります。一つ目は「施工体制を示す書類」で、どの会社が・どんな契約関係で現場に入るのかを示すもの(施工体制台帳・再下請負通知書・下請負業者編成表など)です。二つ目は「人を管理する書類」で、誰が・どんな資格や保険で・どんな教育を受けて作業するのかを示すもの(作業員名簿・新規入場時等教育実施報告書など)です。三つ目は「作業・安全に関する書類」で、現場に持ち込む機械や火気を使うような危険を伴う作業の届出に加え、担当工事の安全対策の計画をまとめたもの(持込機械等使用届・火気使用届・工事安全衛生計画書など)です。求められた書類がこのどれに当たるかを考えると、目的も書く内容も整理しやすくなります。

代表的な書類を、作成する人と提出のタイミング、つまずきやすい点とあわせて一覧にしました。ここに挙げたのは多くの現場で求められる代表的なものです。何が必須で何が任意かは元請や工事の内容によって変わるため、実際の一式は着工前に元請へ確認してください。
書類名 | 主な内容 | 主に作る人 | 出すタイミング | つまずきやすい点 |
|---|---|---|---|---|
施工体制台帳 | 元請から下請までの契約関係・体制の一覧 | 元請(一定規模の工事) | 着工前・体制変更時 | 下請各社が添付書類を出さないと元請が完成できない |
再下請負通知書 | 自社がさらに下請へ出した内容の通知 | 再下請負をさせた下請 | 再下請契約の後・変更時 | 再下請がいなければ不要。孫請の分の記載漏れ |
下請負業者編成表 | 現場に入る下請業者の一覧・階層 | 一次下請 | 着工前・業者追加時 | 二次以下の業者を書き漏らす |
作業員名簿 | 現場に入る作業員の氏名・資格・保険 | 各社(自社の作業員分) | 入場前・作業員追加時 | 社会保険欄の書き方、資格の記載漏れ |
新規入場時等教育実施報告書 | 入場者への安全教育の実施記録 | 各社 | 作業員の初回入場時 | 教育を実施した記録が残っていない |
工事安全衛生計画書 | 担当工事の危険予知・安全対策の計画 | 各社 | 着工前・作業内容変更時 | 作業内容に合っていない使い回し |
持込機械等使用届 | 現場へ持ち込む機械・電動工具の届出 | 持ち込む会社 | 持込前 | 点検表の添付漏れ、対象機械の判断 |
火気使用届 | 溶接・切断など火気を使う作業の届出 | 作業する会社 | 火気作業の前 | 消火体制・立会いの記載不足 |
この一覧の中で、下から集まってくる書類の最終的な受け皿になるのが施工体制台帳です。発注者から直接工事を請け負った特定建設業者は、下請代金の総額が政令で定める金額以上になる規模の工事で、施工体制台帳の作成・現場備付けと施工体系図の掲示が義務付けられています(出典:国土交通省)。金額の目安は、民間工事なら下請代金の総額が5,000万円以上(建築一式工事は8,000万円以上)、公共工事なら金額を問わず作成対象になる、と国交省の資料では整理されています(この基準額は2025年2月の政令改正で4,500万円・7,000万円から引き上げられた現行の数字です。今後も改定されることがあるため、実際の判定は国土交通省の最新資料で確認してください)。台帳を作るのは元請ですが、その材料になる再下請負通知書や添付書類は下請が出すものなので、下請が動かないと元請の台帳は完成しません。施工体制台帳そのものの書き方や添付書類は、それだけで大きなテーマになるため、ここでは深入りしません。
様式については、一般社団法人 全国建設業協会(全建)がまとめた「全建統一様式」を使う現場が多く、記載例や解説をまとめた様式集が頒布されています(出典:一般社団法人全国建設業協会)。全建統一様式は改訂されることがあり、直近では令和6年(2024年)10月に改訂版が出ています。古い様式や廃止された項目を使い回すと差し戻しの原因になるため、様式は最新版を使うこと、そしてどの様式を使うかは元請の指定に従うことを基本にしてください。全建統一様式ではなく、元請独自の書式を指定される現場もあります。
すべての書き方を細かく解説すると膨大になるので、ここでは差し戻しが起きやすい書類だけ、つまずくポイントに絞って触れます。
自社が請け負った工事の一部を、さらに別の業者(再下請)へ出したときに、その内容を元請へ知らせる書類です。建設業法でも、元請の特定建設業者へ再下請負の内容を通知することが定められています(出典:国土交通省)。元請はこの通知をもとに施工体制台帳を作成するため、下請から通知が上がってこないと元請の台帳が完成しない、という関係になっています。
よくある差し戻しは、二次・三次といった下位の業者の記載漏れです。自社の直接の取引先だけでなく、その先まで含めた体制を正しく書く必要があります。記載項目の細かな書き方や施工体制台帳との違いは、ここでは省きます。
現場に入る作業員一人ひとりの氏名・生年月日・資格・雇用や保険の状況をまとめる書類で、安全書類の中でも作成頻度が高いものです。近年とくに厳しく見られるのが社会保険の欄です。国土交通省は「社会保険の加入に関する下請指導ガイドライン」で、作業員名簿に健康保険・年金保険・雇用保険の加入状況を記載する欄を設け、元請が入場時にその内容を確認する運用を求めています(出典:国土交通省「社会保険の加入に関する下請指導ガイドライン」)。
差し戻しになりやすいのは、保険欄が空欄のまま出してしまうケースや、法人なのに国民健康保険・国民年金と書いてしまうケースです。加入している保険の名称と、被保険者の番号などを正しく記載できているかを、出す前に見直しておきましょう。資格が必要な作業をする作業員は、資格の記載漏れも起きやすいポイントです。新しい作業員が加わるたびに名簿を更新して追加提出する、という運用も忘れないでください。
現場へ持ち込む機械や電動工具について、種類や点検状況を届け出る書類です。どの機械が届出の対象になるかは現場のルールによって幅があり、大型の建設機械だけでなく、電動工具や仮設設備まで求められることもあります。点検表の添付が条件になっている現場が多いので、届出書だけを出して点検表を付け忘れる、という抜けに注意してください。対象になるかどうか迷う機械は、自己判断せず元請に確認するのが早道です。
作業員が現場に初めて入るときに実施する安全教育について、いつ・誰に・どんな内容を教育したかを記録する書類です。ポイントは、教育を「やったこと」ではなく「記録が残っていること」が求められる点です。口頭で説明しただけで報告書が残っていないと、実施の証跡がないと見なされます。入場する作業員が変わるたびに教育と記録がセットで必要になる、と考えておくとよいでしょう。

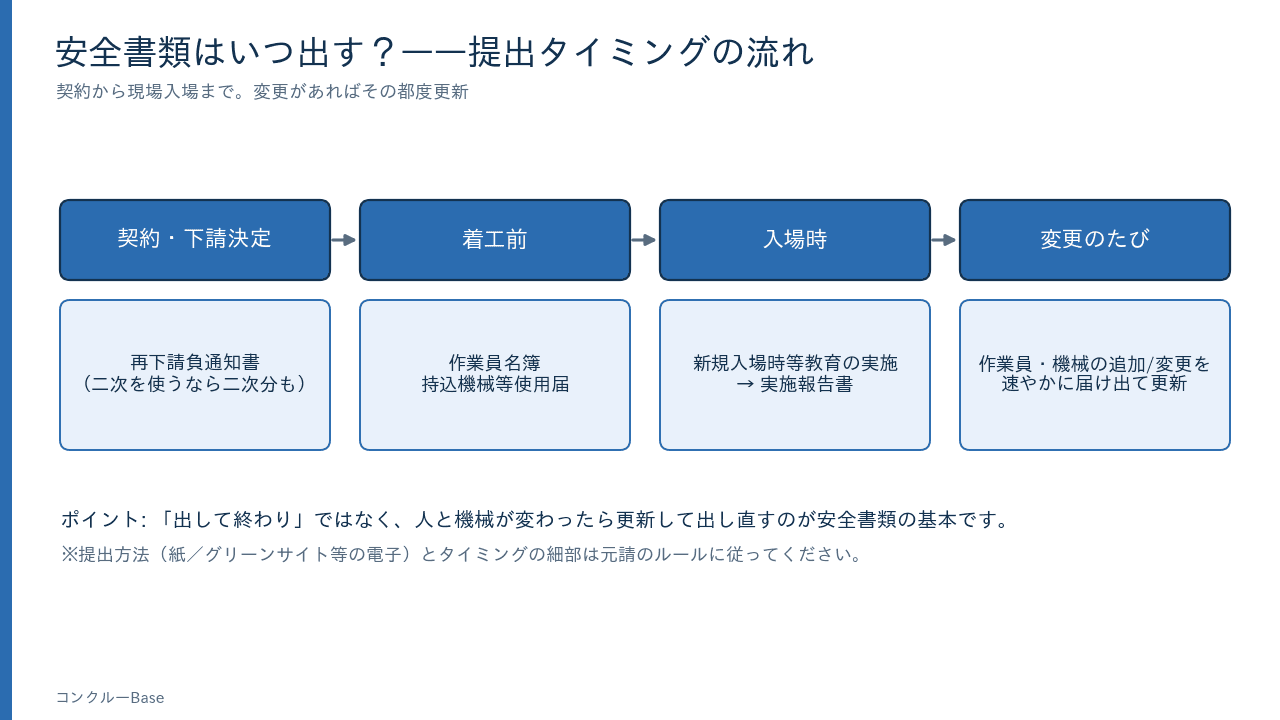

安全書類は「一度出して終わり」ではなく、契約から着工、作業員の追加、体制の変更と、現場の進み方に合わせて出すものが変わります。時系列で押さえると、どのタイミングで何を用意すればよいかが見えてきます。

流れを大きく分けると、次のようになります。まず契約後に、自社の体制や再下請負の内容を示す書類(再下請負通知書や下請負業者編成表など)を上位の会社へ渡します。次に着工前・入場前までに、作業員名簿や工事安全衛生計画書、教育の報告書といった、人と作業に関する書類を整えます。作業が始まってからも、作業員を追加するときには名簿を更新し、体制や作業内容が変わったときには関係する書類を出し直します。
一次下請と二次以下では、書類の流れる向きが違う点に注意してください。書類は基本的に「下から上へ」集まっていきます。二次下請は自社分の書類を一次下請へ渡し、一次下請はそれを取りまとめて元請へ渡します。再下請負通知の仕組みも同じで、下位の業者の情報が順に上がっていき、最終的に元請の施工体制台帳へ集約されます。自社が一次なのか二次なのかで、誰に何を渡すのかが変わるので、現場に入る前に体制図で自社の位置を確認しておくと迷いません。
近年は、安全書類を紙ではなくクラウド上で作成・提出する現場が増えています。代表的なサービスが「グリーンサイト」で、株式会社MCデータプラスが運営する労務安全書類の電子サービスです。2001年からサービスが提供されており、建設業向けの「建設サイト・シリーズ」の契約企業数は2023年8月末時点で10万社を超えています(出典:株式会社MCデータプラス)。
下請側がこうしたサービスを使うかどうかは、基本的に元請の運用に従う形になります。元請がグリーンサイトで管理している現場では、下請も同じサービス上で作業員や書類の情報を登録し、そこから提出する流れになります。会社情報や作業員の資格・保険といったデータを一度登録しておけば、現場ごとに一から書き直さずに使い回せるのが電子化の利点です。
一方で、電子と紙が二重運用になりがちな点は、多くの下請が感じている現実です。元請Aはグリーンサイト、元請Bは独自システム、元請Cは今も紙、といった具合に現場ごとにやり方が違うと、同じ内容を何度も入力し直すことになります。どのサービスを使うかは選べないことが多いので、少なくとも自社側の元データ(会社情報・作業員情報・保有資格)を一元的に持っておくことが、どの現場にも対応できる準備になります。
一人親方でも作業員名簿は必要ですか。
現場に入る以上、氏名・資格・保険などを示す名簿の提出を求められるのが一般的です。一人であっても、誰が現場に入っているかを元請が把握する必要があるためです。様式や記載範囲は元請の指定によるので、着工前に確認してください。
様式はいつも全建統一様式を使うのですか。
全建統一様式を使う現場は多いものの、決まりとして全現場に共通しているわけではありません。元請が独自の書式を指定する場合はそちらが優先されます。まず元請にどの様式を使うかを確認するのが確実です。
前の現場の書類を使い回してもよいですか。
会社情報や作業員情報など変わらない部分は流用できますが、そのまま出すのは差し戻しのもとです。工事名・工期・作業内容・体制は現場ごとに変わりますし、様式自体が改訂されていることもあります。使い回すのは元データまでにして、現場ごとの項目はそのつど更新しましょう。
自社が二次下請のときは、誰に書類を出すのですか。
書類は基本的に下位から上位へ順に上がっていきます。二次下請は自社分の書類を直接の取引先である一次下請へ渡し、一次下請がそれを取りまとめて元請へ提出します。元請へ直接持ち込むのではなく、まず一つ上の会社へ、と覚えておくと流れを間違えにくくなります。
書類の作成が着工に間に合わないときはどうすればよいですか。
まずは元請の担当者に早めに相談してください。不備のある書類を無理に出すより、何がいつまでに必要かをすり合わせるほうが結果的に早く進みます。間に合わない一番の原因は着工直前の着手なので、契約が決まった段階で必要書類を確認し、会社情報や作業員データを先に整えておくのが確実な対策です。
安全書類でつまずくのは、多くの場合「書き方が難しいから」ではなく、「現場ごとに一から作り直しているから」です。書類の性格を三つのグループで整理し、誰が・いつ・どこへ出すのかの流れをつかめば、あとは毎回の使い回しをどう効率化するかが勝負になります。
実務的な結論はシンプルで、自社の元データ(会社情報・作業員の情報・保有資格・保険の加入状況)を一度きちんと整備しておくことに尽きます。これがあれば、現場が変わっても現場固有の項目を差し替えるだけで済み、作業員が増えたときの追加提出もすぐに対応できます。紙の現場でも電子の現場でも、拠り所になるのは結局この自社マスタです。会社情報や作業員データを日々の業務管理の中で最新に保っておくことが、安全書類の負担を軽くする一番の近道になります。
様式は改訂されることがあります。実際に提出する書類は、最新版かどうかと元請の指定を、着工前に一度確認しておくと安心です。書類そのものを減らすことはできなくても、毎回ゼロから作らない仕組みを整えておけば、現場が変わるたびの負担は着実に軽くなっていきます。
安全書類と合わせて提出を求められることがある施工要領書については、施工要領書とは?作り方や施工計画書・作業手順書との違いを徹底解説で作り方や施工計画書との違いを詳しく解説しています。
