見積の金額をそのまま請求してよいのか、いつ契約や注文書を挟むのか——建設業の見積書と請求書の役割を整理。見積・注文/契約・施工・出来高・請求の流れ、項目のそろえ方、追加工事やインボイスで確認する点を、現場と事務で使える形にまとめます。
AI搭載
コンクルーAI
中小建設会社のためのAIオールインワン業務管理ツール
顧客管理・見積作成・原価管理・電子受発注・請求支払いなど全ての業務がコンクルーAIひとつで完結


見積書を出した後、工事が終わって請求書を作るときに「見積の金額をそのまま写せばいいのか」と迷うことがあります。建設業では、見積と請求の間に注文・契約、現場で確定した施工内容、追加・変更、出来高が入ります。ここを飛ばすと、請求漏れだけでなく「聞いていた金額と違う」という揉め事にもつながります。
この記事では、見積書 請求書 違いを、町場の建設会社で使う順番に整理します。結論はシンプルです。見積書は「この条件ならいくらで工事をするか」の提案、請求書は「実際に請求する金額と支払条件」の通知です。両者をつなぐのは、契約・注文と施工実績、追加変更の合意です。
比べる点 | 見積書 | 請求書 |
|---|---|---|
主な役割 | 工事範囲・仕様・金額の条件を示す | 提供した工事等について支払を求める |
出す時期 | 受注・契約の前 | 完工、締日、出来高など契約で決めた時点 |
金額の根拠 | 見積時点の数量・単価・条件 | 契約内容、施工実績、 |
相手と確認すること | 何を含むか、期限、工期、除外事項 | 対象期間、請求対象、 |
建設業で間に入る書類・記録 | 注文書、請書、工事請負契約書など | 完了報告、出来高確認、 |

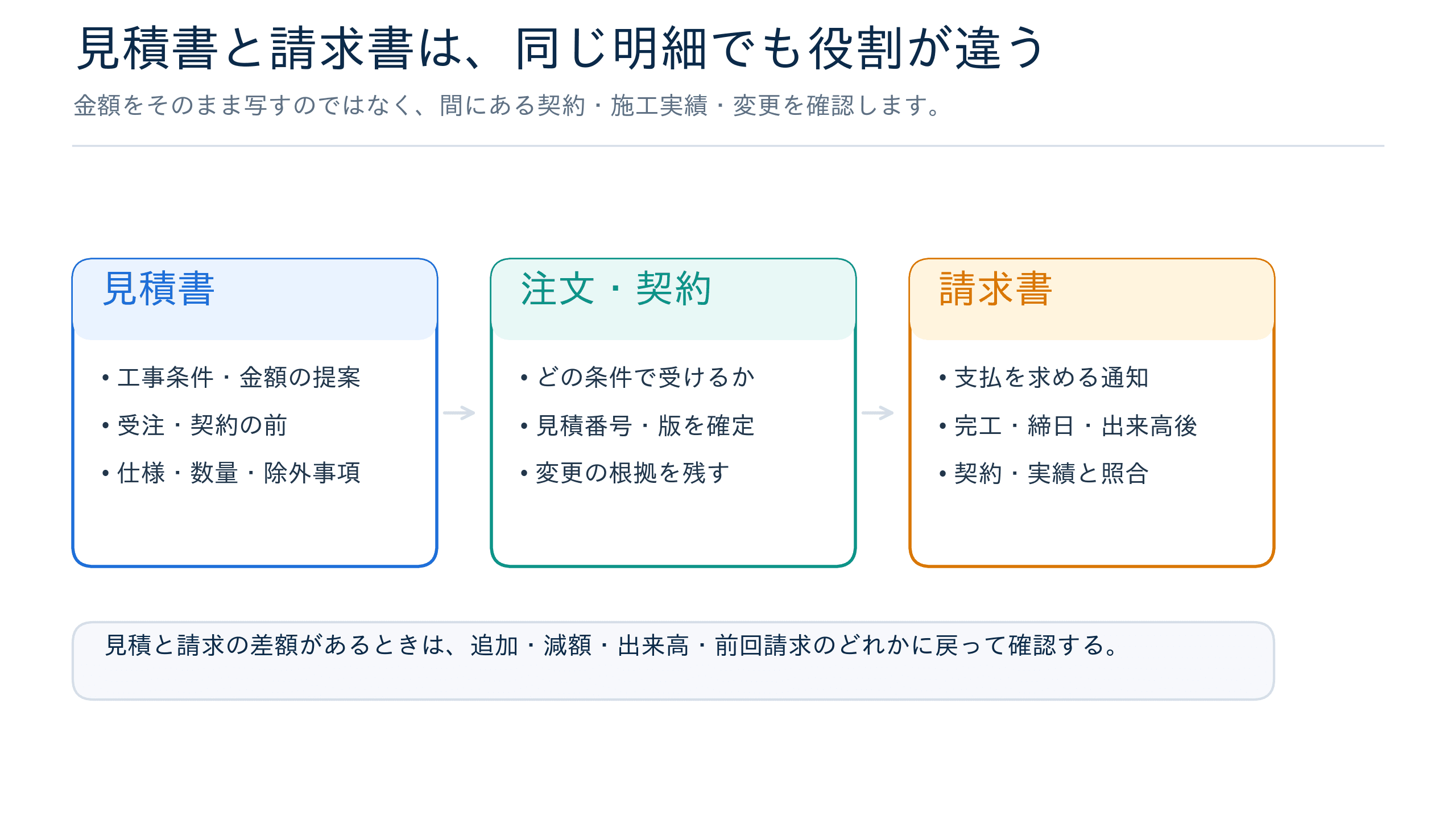

見積書と請求書に、同じ工事名や明細が並ぶことはあります。しかし同じ見た目だからといって、役割まで同じではありません。見積書は条件をそろえる入口で、請求書は契約や実績を踏まえて支払を依頼する出口です。
建設業者は、工事種別ごとの材料費・労務費などの内訳と工程ごとの作業・準備日数を明らかにして見積りを行うよう努めることとされています。また、注文者から請求があった場合は、請負契約が成立するまでに見積書を交付しなければならないとされています(出典:e-Gov法令検索「建設業法」第20条)。一方、請求書の書式や請求のタイミングは、取引条件や契約で決める部分があります。まず「見積=請求の下書き」と決めつけず、間に何を確認するかを決めておくことが大切です。
2025年12月12日に施行された改正建設業法では、建設業者が材料費等記載見積書を作成する場合に記載する材料費等(法定福利費・安全衛生経費・建退共掛金等を含みます)の額を通常必要と認められる額より著しく低くすることや、注文者が交付済みの見積書についてその額を著しく下回るような変更を求めることが、それぞれ禁止されました。これに違反した注文者が変更後の見積り内容で契約を締結した場合、施工の適正な確保のため特に必要があると認められるときは、許可行政庁(国土交通大臣または都道府県知事)が注文者に必要な勧告を行うことができます(出典:e-Gov法令検索「建設業法」第20条)。あわせて、中央建設業審議会が労務費に関する基準(いわゆる標準労務費)を作成し、その実施を勧告できることも定められました(出典:e-Gov法令検索「建設業法」第34条)。基準値の見方や法定福利費の内訳の書き方は、標準労務費で見積もりはどう変わる?基準値の見方と法定福利費の書き方で解説しています。

見積書には、工事名、仕様、数量、単価、金額、工期、見積の有効期限、除外事項などを、相手が読める粒度でそろえます。ここで特に重要なのは「何が含まれているか」と「まだ確定していないこと」です。設備品番、撤去範囲、残材処分、夜間作業などが曖昧なままだと、あとで請求書に行を足しても説明しにくくなります。
見積書の欄や内訳を整える方法は、建設業の見積書の書き方と記入例で確認できます。本記事では、作成した見積をどの金額で請求につなぐかに焦点を置きます。
工事請負契約では、工事内容、請負代金、工期などを記載した書面を相互に交付する仕組みがあります(出典:e-Gov法令検索「建設業法」第19条)。実務では工事請負契約書、注文書と請書、メール等の記録が組み合わさることもあります。
ここでの要点は、見積番号・版・金額・工期を、どの注文や契約に結び付けたかを残すことです。古い見積、値引き前の見積、口頭で修正した見積を混ぜると、請求書を作る人が「どれが正しい金額か」を判断できなくなります。契約の成立や書面の要否は取引関係で変わるため、迷う案件は実際の契約書・発注条件を確認してください。
施工が始まれば、当初見積と現場の実績が完全に同じとは限りません。数量、施工範囲、使用材料、工期、協力会社の手配など、請求額に影響する差分が出たら、日報・写真・打合せ記録とともに、元の見積と分けて残します。
大切なのは、作業した事実と、その内容・金額で請求する合意を同じものとして扱わないことです。「現場でやった」だけでは、誰がどの条件で追加を頼み、いくらで進めることを確認したかは分かりません。
施工条件の乖離などで追加・変更が生じ、工期または請負代金が変わる場合、国土交通省のガイドラインは、双方の協議による適正な手順で、追加工事等の着工前に書面またはメール等で見積依頼を行い、見積条件を提示する必要があると示しています(出典:国土交通省「建設業法令遵守ガイドライン」第8版)。
急ぐ現場でも、最低限「追加の範囲」「概算または金額」「誰が確認したか」「元工事のどの見積番号に紐づくか」を残します。完工後の請求書に追加分をまとめて載せて初めて説明する進め方は避けましょう。追加・変更の記録の残し方は、追加工事 管理表|合意・請求漏れを防ぐ記録の作り方に分けて解説しています。

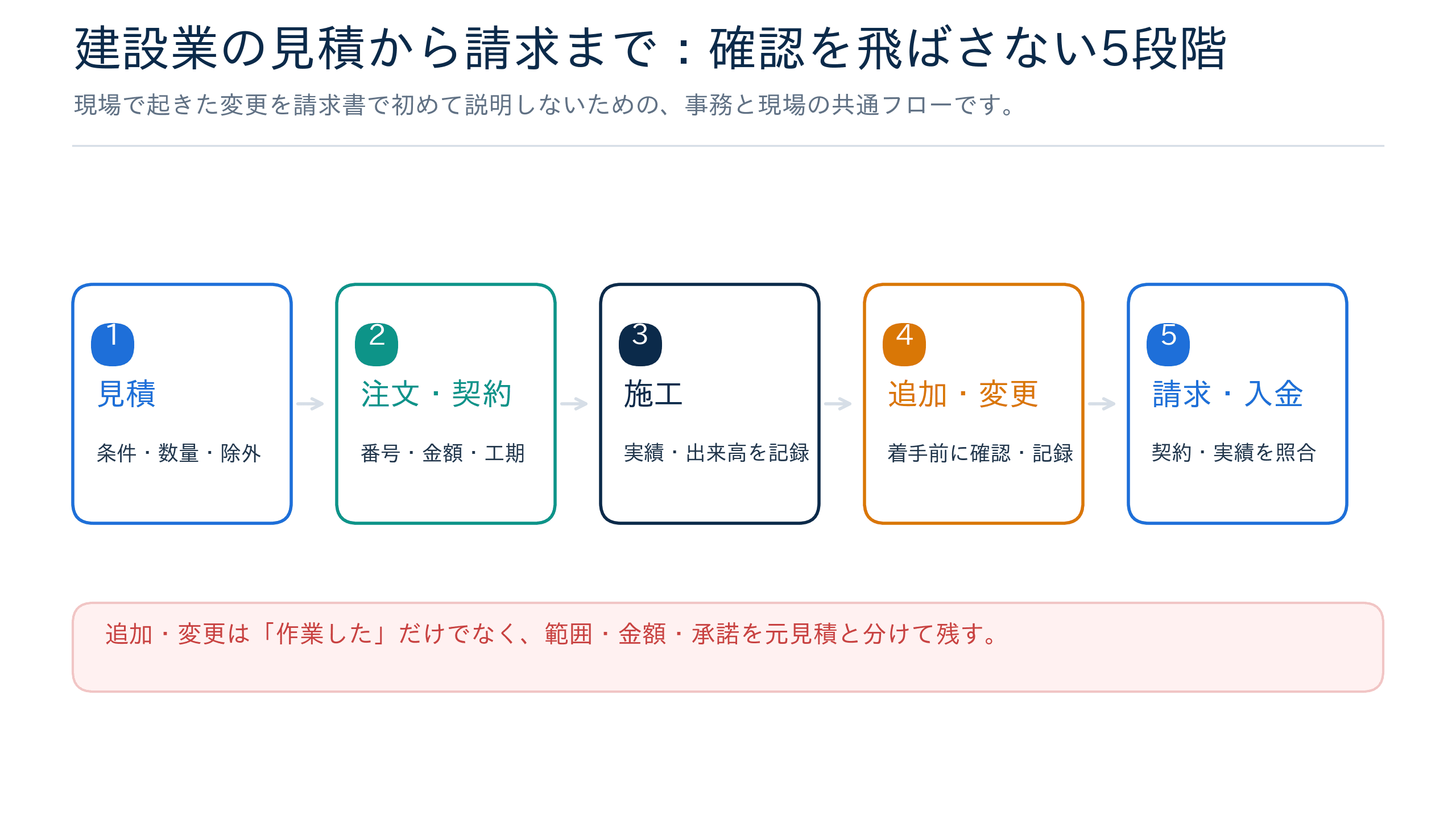

請求書を作る前に、次の順で照合します。
この順なら、見積書の総額を「写す」のではなく、契約と実績の結果として請求額を作れます。出来高払いの案件は特に、累計契約額、今回出来高、前回までの請求額、今回請求額、残額を同じ表で見られるようにすると、二重請求と請求漏れを防ぎやすくなります。
見積書と請求書で、工事名や相手先名、明細の名称まで毎回違うと、事務担当が突合できません。一方で、請求書を見積書のコピーにする必要もありません。次のように分けると実務で迷いにくくなります。
項目 | 基本の考え方 |
|---|---|
工事名・案件番号 | 原則そろえる。施主名、現場名、 |
明細・仕様 | 当初見積を起点にし、変更は追加・減額として分けて示す。 |
数量・金額 | 実際の契約・出来高・承認済み変更に合わせる。 |
工期・対象期間 | 見積は予定、請求は今回請求する出来高や対象期間を明示する。 |
支払条件 | 見積時に提示した条件と契約条件を確認し、 |
税の表示 | 見積でも分かりやすく税抜・税額・税込を整理し、 |
インボイス制度では、適格請求書として必要な事項が記載されていれば、書類の名称は問いません。ただし、適格請求書を交付できるのは登録を受けた適格請求書発行事業者です(出典:国税庁「No.6498 適格請求書等保存方式(インボイス制度)」)。
通常の請求書で確認したい主な事項は、発行者の氏名または名称と登録番号、取引年月日、取引内容、税率ごとに区分した対価額と適用税率、税率ごとに区分した消費税額等、交付先の氏名または名称です(出典:国税庁「No.6625 適格請求書等の記載事項」)。
建設工事では、これに加えて「どの現場の、いつの出来高・完工分か」「追加分をどの合意に基づいて載せたか」が追える表記にすると、相手側の経理と現場側の確認がつながりやすくなります。登録状況、経過措置、保存要件などは取引相手と自社の状況で変わるため、個別の税務判断は税理士等に確認してください。
請求書を作るたびに、現場へ「この金額でいいですか」と聞くだけでは、確認の抜けが残ります。案件ごとに次の項目を1枚のメモ、または工事台帳の同じ欄に残すと、事務担当が変わっても確認がしやすくなります。
照合欄 | 記入・確認する内容 | 抜けると起きやすいこと |
|---|---|---|
元見積 | 見積番号、版、提出日、見積額 | 古い見積や値引き前金額を使う |
注文・契約 | 注文番号または契約日、 | 請求時期・支払サイトの認識違い |
今回の対象 | 完工分、対象期間、出来高、現場名 | 別現場・前月分を混ぜる |
追加・減額 | 変更番号、範囲、 | 「なぜ増えたか」を説明できない |
過去請求 | 前回までの請求額、 | 二重請求、前受金の引き忘れ |
請求書表示 | 宛名、支払期日、振込先、 | 差戻し、入金遅れ、 |
このメモの目的は、現場に新しい事務作業を増やすことではありません。見積を出した人、受注を受けた人、施工した人、請求書を作る人の間で、同じ案件を同じ番号で呼べるようにすることです。たとえば追加工事を依頼されたら、現場担当は「追加あり」とだけ伝えるのでなく、元の案件番号と追加見積の番号を残します。事務はその番号から金額と承認記録を確認し、請求書には元工事と追加分を必要に応じて分けて表示します。
月末だけで全部を思い出すのではなく、変更が起きた日に記録しておくと、請求直前には照合だけで済みます。請求漏れが続いている場合は、担当者の注意力よりも、見積・追加・完工・請求を結ぶ番号と状態の設計を先に見直すほうが効果的です。
一括請求では、完工・引渡しなど、契約で決めた請求条件を満たしたかを確認してから請求します。見積額と請求額が同じ場合でも、請求日、支払期日、消費税表示、振込先の記載を確認します。
出来高請求では、当初の契約額だけでは今回請求額が決まりません。今回までの出来高、前回までの累計請求、保留金や前受金があるかを見ます。請求書の明細に「今回出来高」だけを置くより、累計・前回・今回・残額の関係を社内で確認できるようにすると、請求書を受け取る相手にも説明しやすくなります。出来高の認定方法や請求時期は工事ごとの契約条件に従うため、見積書の備考だけで決めず、注文・契約時点で確認しておきます。
追加や変更があるなら、元見積のどの項目に対する変更か、範囲・数量・金額・確認記録に戻ります。請求書の備考欄だけで後追い説明をするのではなく、追加見積や合意記録を先にそろえます。
中止、減額、前受金、前回出来高請求がある案件では、見積総額だけを見て請求すると重複が起きます。請求直前に、契約額・累計請求・今回対象・残額を確認します。
見積書、日報、追加見積、請求書で同じ案件番号を使うと、呼び方が違っても追えます。完工・追加変更・請求・入金予定を月末に照合する方法は、建設業の請求漏れ防止|月末に回す4点チェックリストを使ってください。
見積書は工事の条件と金額を提案する書類、請求書は契約と実績に基づいて支払を求める書類です。建設業では見積と請求の間に、注文・契約、施工実績、追加・変更の確認が入ります。
見積番号を軸に、どの条件で受け、どこが変わり、何を今回請求するのかをたどれるようにしておけば、請求書は単なる転記ではなくなります。事務と現場が同じ情報に戻れる流れを整えることが、請求漏れと追加工事の揉め事を減らす近道です。
