引渡し後の定期点検や「建具の具合を見てほしい」といった修理相談は、現場が忙しいほど担当者の頭の中や電話メモに残りがちです。工務店のアフター管理で困るのは、点検の予定を入れることそのものよりも、「誰が、いつ、次に連絡するのか」が見えなくなることではないでしょうか。
大きな仕組みを最初から入れなくても、点検予定、相談受付、現地確認、対応後の連絡を一行で追える台帳はつくれます。この記事では、従業員50名以下の工務店・リフォーム会社を想定し、引渡し後の連絡漏れを減らすための最小項目と、少人数でも続けやすい運用を紹介します。
アフター管理というと、点検の時期をカレンダーに入れる仕事を想像するかもしれません。もちろん予定を把握することは出発点です。ただ、実際に止まりやすいのはその後です。日程の候補を送ったまま返答を待っている、現地で確認したあとに部材の手配をしている、作業は終わったが施主へ完了を伝えていない。こうした途中の案件は、予定表だけでは拾い切れません。
そこで台帳の一行を、「一件の点検・相談について、次の連絡まで決まっている状態」と考えます。目的は連絡の回数を増やすことではありません。施主が同じことを何度も説明せずに済み、社内でも引き継げるようにすることです。
例えば、担当者が休みでも台帳を見れば「8月28日に水栓まわりの相談を受け、写真をお願いしている。次は8月30日に事務所から確認する」と分かる状態です。これなら、連絡を受けた人と現地へ行く人が別でも、話の続きを始めやすくなります。
「1年点検」の対象者一覧を作っていても、訪問日が決まるとは限りません。電話がつながらない、施主から候補日をもらう、季節や天候を見て延期する、といった途中のやり取りが発生します。予定日だけを書いた表では、連絡したのか、返答待ちなのか、いつ改めて確認するのかが分かりません。
この段階では、点検実施日よりも「最後に連絡した日」と「次回連絡日」を残す方が役立ちます。施主と約束した日があればその日を、約束がなければ社内で確認する日を置きます。日付が空欄のままの案件は、誰も悪気なく後回しにしやすいためです。
引渡し後の相談は、電話、LINE、メール、現場での立ち話など、入口がばらばらです。受けた人が「現場に伝えておきます」とメモしても、現地確認の担当や日時まで決まっていなければ、情報は次の人へ渡りません。
相談を受けた時点では、原因、施工上の責任、費用の負担を電話だけで決めつけないことも大切です。台帳には、施主から聞いた内容、写真を受け取ったか、誰が確認するか、次に連絡する日を、事実として短く残します。判断が必要な話と、連絡を止めないための記録を分けておくと、会話が必要以上にこじれにくくなります。
現地で調整や小修繕をしたあと、作業者の中では終わった案件でも、事務所側では経過が分からないことがあります。対応した内容、写真や報告書の保管先、施主へ完了を伝えた日が残らなければ、別の問い合わせがあったときにまた一から探すことになります。
台帳でいう「完了」は、作業者が現場を出た時点ではなく、対応内容を共有し、必要な記録の場所が分かり、施主への連絡まで確認できた時点にすると整理しやすくなります。これは保証や費用の判断を台帳で決めるという意味ではありません。あくまで、連絡と記録が閉じたことをチームで確認するための印です。
項目を増やしすぎると、忙しいときほど入力が止まります。最初は次の五項目で十分です。紙、Excel、共有スプレッドシートなど、今の会社で全員が開ける場所を一つ決めて始めましょう。

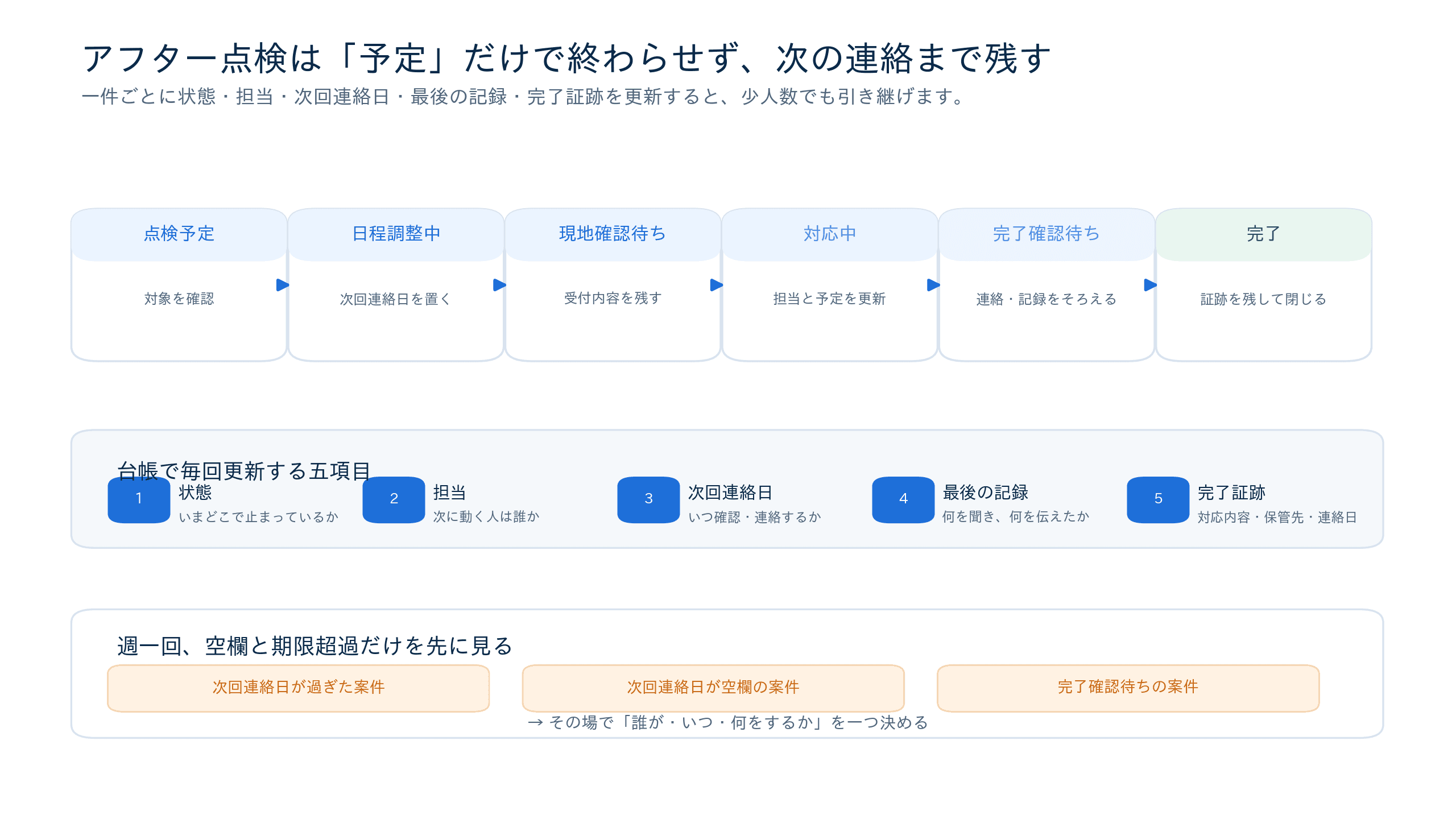

状態は「点検予定」「日程調整中」「現地確認待ち」「対応中」「完了確認待ち」「完了」など、次に何が起きるかが分かる言葉にします。「対応中」に全部を入れてしまうと、急ぐものが見えなくなります。一方で、会社ごとに細かな状態を増やしすぎると選びにくくなります。まずは六つ前後で回し、実際に迷った場面だけ後から直します。
担当欄には、次に連絡する人を一人置きます。現地確認をする人と、施主へ日程を伝える人が違うなら、「連絡担当」と「現地担当」を分けても構いません。大切なのは、複数人の名前を並べて「誰かがやる」状態にしないことです。社長が最後に見るとしても、次の一手を打つ人は台帳上で分かるようにします。
次回連絡日は、台帳の中心になる項目です。「来週また電話する」のような記憶ではなく、日付で残します。相手から「月末に予定が分かる」と聞いたなら、その会話に合わせた日を置きます。こちらの都合だけで連絡間隔を決めるより、相手との約束がある案件を守る方が、アフター対応の信頼につながります。
予定を決められない場合も、空欄にはせず「社内確認日」を置きます。例えば部材の納期を確認する案件なら、納期を調べる担当が返答する日を次回連絡日にします。施主へ連絡する日でなくても、案件を止めないための次の確認日として機能します。
ここには、日付、連絡手段、相手から聞いた事実、こちらが伝えたことを二〜三行で残します。「8/28 電話。洗面台下の水滴について相談。写真をメールで受領予定。8/30に現地確認候補を連絡」のように、後から読んだ人が次の会話に入れる書き方です。
「たぶん配管の問題」「先方がかなり怒っているはず」のような推測や感情は、台帳の主記録に混ぜません。判断が必要な内容は、責任者への確認先や別の社内記録に分けます。事実と推測を分けるだけでも、引き継ぎ時の行き違いを減らせます。
完了証跡には、実施日、対応内容、写真・報告書などの保管先、施主へ完了を連絡した日を残します。写真そのものを台帳に貼れない場合は、社内フォルダ名や案件番号など、後からたどれる場所を記載します。口頭で済んだ対応でも、「誰がいつ何を伝えたか」を短く残せば、次の相談時の手がかりになります。
保証書の内容、無償か有償か、原因や責任の判断を、この欄だけで処理しないことも決めておきましょう。契約書、保証書、自社の案内に照らした確認が必要な話は、台帳から判断担当へ渡すための記録として扱います。

相談を受けた人が、あとでまとめて入力しようとすると、日時や言い回しが曖昧になります。詳しい報告書を待たず、まず一行をつくります。対象の施主・物件に紐づけ、受付内容、次に確認する人、次回連絡日だけを置けば、次の人へ渡せます。現地確認の内容や写真は、後からその行に追加します。
電話だけで住所や物件を特定できない場合は、誤った案件に記録しないことを優先します。氏名、現場名、住所などの照合をする担当と時点を残し、確定してから既存の顧客情報へ結びます。急いでいるからといって、別の施主の記録に書き込む方が後の修正は大きくなります。
現地で状態を確認した後は、対応がその場で終わる場合もあれば、部材の手配、見積、再訪問、経過確認へ進む場合もあります。どのケースでも、施主へ次に誰からいつ連絡するかを決め、台帳へ戻します。「確認した」で止めず、「9月3日に担当から見積の有無を連絡する」「部材到着後に日程候補を出す」と次の一手を書いておくのがポイントです。
点検の結果、別途の工事が必要になることもあります。その場合は、アフター台帳に金額や合意内容を抱え込まず、見積・追加工事の記録へ渡します。追加工事の合意や請求に必要な記録は、追加工事の管理表|合意・請求漏れを防ぐ記録の作り方で扱う内容に沿って、別の管理対象として整理してください。
完了へ動かす前に、対応内容、記録の保管先、施主への連絡の三つを確認します。台帳に「完了」と書いてあるのに、事務所が写真を探せない、施主が次の予定を聞いていない、という状態を避けるためです。
もちろん、緊急の漏水や安全に関わる連絡など、通常の台帳入力を待ってはいられない場面もあります。そうした場面は、会社が決めている緊急連絡や責任者への報告を優先します。落ち着いた後に、何時に誰が連絡を受け、どのように引き継いだかを台帳へ戻せば、通常の履歴とつながります。
台帳は、入力するだけでは助けになりません。週に一度、同じ曜日・同じ時間に短く開く場をつくります。長い会議にする必要はなく、次の三つを順に見るだけで十分です。
一件ごとに、「今日連絡する」「現地担当へ確認する」「相手の返答を待つ」「完了にする」のどれかを決めます。この時間は、担当者の評価や責任を追及する場ではありません。期限超過が多いなら、担当者を責める前に、受付の入口が散っていないか、状態名が分かりにくくないか、現地担当から事務所へ戻す場所が決まっているかを見ます。
最初の一か月は、台帳に新しい列を足すより、空欄がどこで生まれるかを見る方が効果的です。例えば「写真の保管先が書かれない」なら保管ルールを一つ決める、「日程調整中が長い」なら再連絡日の決め方を共有する、といった小さな修正を重ねます。会社に合う形は、実際に止まった案件から見つかります。
アフター台帳に、引渡し前の完工検査、請求、引渡し書類まで全部を入れると、一覧が重くなります。引渡し時の記録は工事ごとの書類・原価の管理と分け、アフター台帳は「引渡し後に受けた連絡と次の対応」に絞る方が続きます。工事単位の記録を表で整えたい場合は、建設業の工事台帳テンプレートも参考にしてください。
また、問い合わせから見積、受注、工事、アフターまでを一つながりで見直したい場合は、建設業の案件管理システムの選び方と主要6製品比較が全体の整理に役立ちます。本記事はその中でも、引渡し後の連絡が日常業務に埋もれないようにする小さな運用に限定しています。
役割を分けると、「何でも入る便利な表」を目指して入力が止まるのを防げます。引渡し前の記録は引渡し前の確認へ、追加工事は見積・合意・請求の記録へ、アフター台帳は次の連絡へ。それぞれの入口と出口を決めることが、少人数の会社では特に重要です。
工務店のアフター管理で最初に整えたいのは、立派な点検制度ではなく、一件ごとの「次の連絡」です。状態、担当、次回連絡日、最後の記録、完了証跡の五項目がそろうと、点検予定や修理相談が担当者の記憶から外に出ます。
まずは今週動いている数件だけを台帳に並べ、次回連絡日が空欄の案件をなくすところから始めてみてください。週に一度、期限超過と完了確認待ちを見直せば、仕組みを大きく変えなくても、施主への連絡を続けやすくなります。
