見積書の労務費は、金額だけを見ても確認しきれません。建設業向けの無料Excelで、最大50行の工事項目ごとに労務費対象、数量、法定福利費、任意入力の基準値、条件差を整理し、提出前の9項目を点検する方法を解説します。
AI搭載
コンクルーAI
中小建設会社のためのAIオールインワン業務管理ツール
顧客管理・見積作成・原価管理・電子受発注・請求支払いなど全ての業務がコンクルーAIひとつで完結

見積書を出す前に、「労務費は入れたはずだが、この工事項目まで見たか」「基準値と比べてよい条件だったか」と迷うことはありませんか。材料費、外注費、労務費を合計して終わりにすると、数量の根拠、法定福利費、施工条件の違いが後から見えにくくなります。
そこで、工事項目ごとに内訳を分け、見落としやすい点を確認するためのExcelを用意しました。最大50行の見積内訳に、労務費対象、数量、費目、任意の基準値、条件差を入力すると、確認が必要な行を表示します。これは見積の正しさや法令・契約への適合を判定する道具ではありません。提出前に、どこを見直すべきかを整理するための補助として使ってください。
特に、見積を作る人と確認する人が異なる場合は、金額の差だけでは背景が伝わりません。基準値を見た日時、比較した単位、現場固有の条件を備考に残すことで、「なぜこの行を確認したのか」を次の担当者も追いやすくなります。数字を合わせるためではなく、見積の前提をそろえるために使うのが、このチェッカーの役割です。
また、入力時に判断できない項目を無理にゼロで埋めないことも大切です。未確認なら未確認として残し、根拠資料や現場条件を確認してから更新します。空欄を減らすことより、比較の前提を取り違えないことを優先しましょう。
労務費の確認で大切なのは、合計額を眺めることではなく、その金額がどの作業・数量・条件に対応しているかを追えるようにすることです。例えば、同じ「塗装」でも、下地の状態、施工範囲、高所作業の有無、工期、地域、数量の拾い方が違えば、単純に同じ金額を並べて判断はできません。
国土交通省は、労務費等を内訳明示した見積書の提出・尊重など、新たな商習慣の定着に向けた取組を案内しています(出典:国土交通省「基準を踏まえた取引の考え方」)。ここでいう内訳明示は、欄を埋めること自体が目的ではありません。工事の範囲、数量、費目、施工条件を関係者が確認できる状態に近づけるためのものです。
この内訳明示の取組は、2025年12月12日に施行された改正建設業法にも位置づけられています。建設業法20条1項は、材料費・労務費・法定福利費・安全衛生経費・建退共掛金等の内訳を明示した見積書の作成を建設業者の努力義務とし、20条2項はその材料費等(労務費を含む)の額が通常必要と認められる額を著しく下回ることを禁じています。さらに20条6項は、注文者が材料費等の額について著しく低くなるような変更を求めることを禁止しており、違反時は20条7項に基づき国土交通大臣・都道府県知事による勧告の対象となります。基準となる労務費の値は34条2項の規定により中央建設業審議会が作成・勧告しており、制度の背景は標準労務費で見積もりはどう変わる?基準値の見方と法定福利費の書き方で解説しています(出典:e-Gov法令検索・建設業法)。
【免責事項】
本フォーマットは、ユーザー様の自己責任においてご利用ください。内容の正確性について当社は保証するものではございません。
万一、本フォーマットの使用により損害やトラブルが発生した場合も、当社は一切の責任を負いかねます。

このExcelは、使い方、見積内訳、チェック結果、設定・出典の4シートで構成しています。マクロは含めていません。まず見積内訳へ、最大50行の工事項目を入力します。
黄色のセルに、工事項目、労務費対象、数量、単位、材料費、労務費、法定福利費、外注費、その他経費を入れます。労務費対象は「はい/いいえ」を選択でき、単位は式、m、m2、m3、kg、t、日、人工、一式などから選びます。基準値を確認できた場合だけ、労務費の基準値(任意)へ入力し、比較時に気になった施工条件などは備考・条件差へ残します。
青いセルの見積合計、判定、判定理由は数式で表示されるため、上書きしません。上部では入力行数、要確認・確認・OKの件数、見積総額、労務費合計、労務費比率も確認できます。ここでの労務費比率は、自社の見積の構成を把握するための表示です。業種や工事規模を問わない適正な比率を示すものではありません。

行ごとの判定は、次の順で表示します。
「要確認」は、修正すべき金額が確定したという意味ではありません。まず判定理由を読み、入力漏れなのか、数量や範囲の確認が要るのか、比較条件が違うのかを切り分けます。「OK」も、法令や契約への適合を保証する表示ではありません。見積書本体の条件や、取引相手との協議は別に確認します。
国土交通省の「労務費に関する基準ポータルサイト」では、職種分野や都道府県などから基準値を探せます。同ポータルは、基準値を職種分野別の「単位施工量当たり労務費」として公表しています。標準的な作業内容・施工条件等を前提にした値であり、個別の請負契約では、現場ごとに基準値を踏まえて労務費等を適正に見積もること、注文者がそれを尊重することが必要と説明されています(出典:国土交通省「職種分野から探す」)。
チェッカーでは、基準値の入力を必須にしていません。対象となる職種・工事種類・地域・単位をポータルで確認し、見積と比較できる範囲だと判断したときだけ任意欄へ入れてください。基準値が見つからない職種では、無理に近い職種の数字や0円を入れず、工事項目、数量、労務費の根拠を見直します。
基準値を入力する前に、少なくとも次の差を確認します。
例えば、見積の工事項目に複数の作業が含まれるのに、基準値が一部作業だけを対象としている場合、そのまま比較はできません。備考・条件差の列に「高所作業を含む」「撤去を含む」「数量は実測前の概算」など、比較を難しくする事情を残しておくと、見積を見直す人が理由を追えます。
基準値を下回る表示が出ても、直ちに不適合・違法と断定しないでください。まず、同じ条件で比べているか、数量・単位・範囲に入力違いがないか、見積条件と契約段階を確認します。このため、Excelの判定理由も「入力した基準値を下回る」と表示するだけにしています。
基準値には、法定福利費の事業主負担分等の必要経費は含まれないと国土交通省は案内しています(出典:国土交通省「職種分野から探す」)。そのため、本ツールでは労務費と法定福利費を別の列にしています。基準値との比較で労務費だけを見る場面でも、法定福利費の扱いが空欄になっていないかを別途確認できるようにするためです。
労務費が入力されているのに法定福利費が空欄・0の場合、ツールは「確認」と表示します。ただし、ここから特定の料率や負担額を自動計算するものではありません。雇用・契約・見積条件に応じた扱いを、見積書本体と社内の確認手順で確かめてください。法定福利費の内訳明示そのものは、法定福利費の計算と見積書への書き方【無料エクセルツール】でも解説しています。

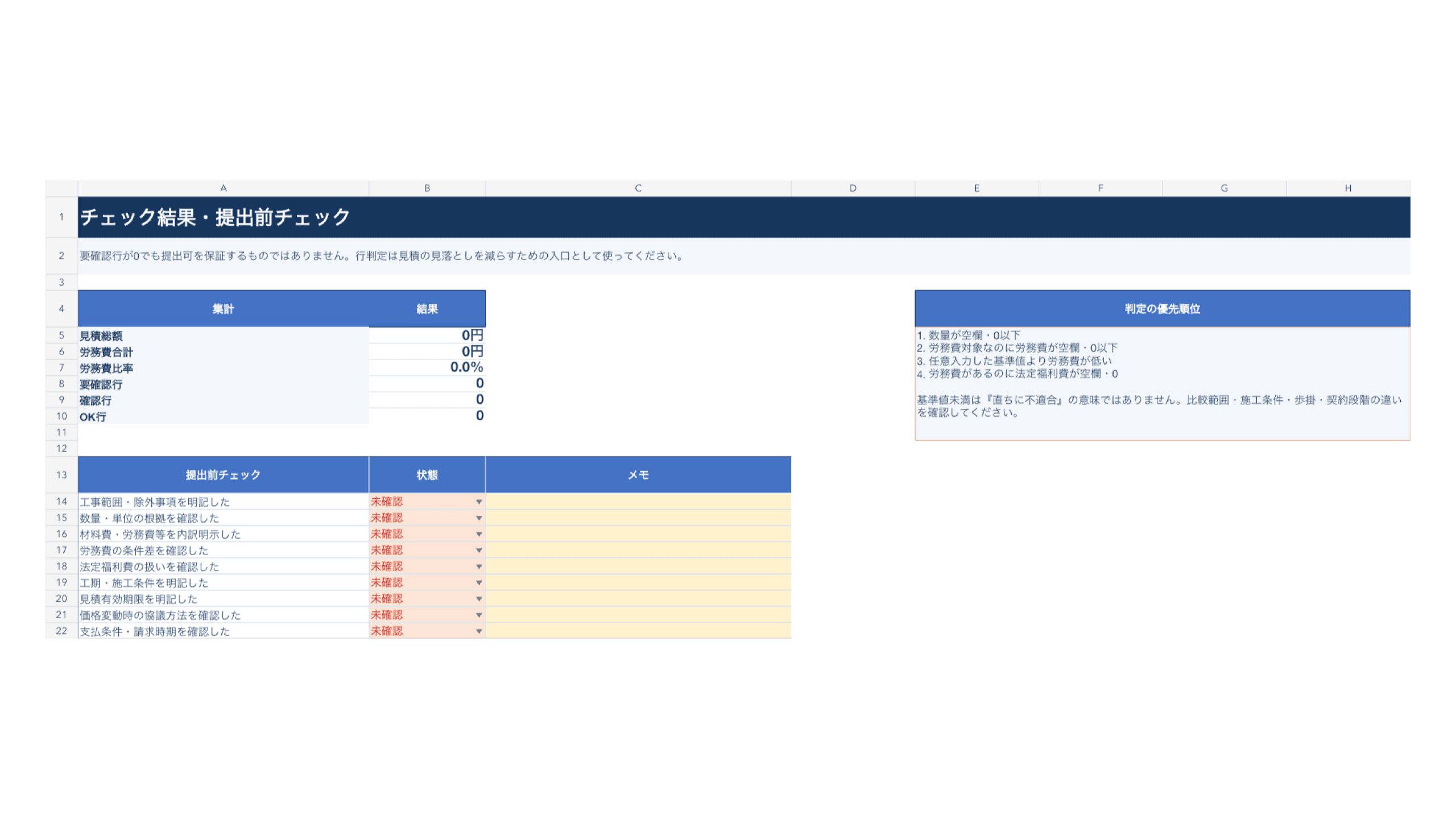

チェック結果シートの9項目を、見積書本体と照らして「確認済」または「対象外」にします。
「材料費・労務費等を内訳明示した」を確認するときは、具体的にどの費目を見ればよいのでしょうか。国交省の書き方ガイドでは、材料費、労務費、法定福利費(事業主負担分)、建退共掛金、安全衛生経費を、内訳明示する費目として整理しています。
費目 | 見積書本体で確認すること |
|---|---|
材料費 | 自社で調達する範囲と、元請から支給される材料の区分 |
労務費 | 作業・数量・施工条件に対応した金額と算出根拠 |
法定福利費 | 事業主負担分の対象者・料率・金額の扱い |
建退共掛金 | 当該工事で必要になる掛金と、その内訳の示し方 |
安全衛生経費 | 当該工事で必要な安全衛生対策の費用と計上範囲 |
費目の名前を並べるだけでなく、金額の根拠と工事範囲を結び付けておくことが大切です。元請が材料を支給する場合は、その旨を記載します。また、必要な作業日数も見積もりで確認する事項です。「5項目を埋めれば、見積書の要件をすべて満たす」という意味ではありません。
(出典:国土交通省「建設工事の見積書様式例 徹底書き方ガイド(運用編)」6頁、国土交通省「建設業法令遵守ガイドライン」第12版・9〜10頁。表の確認観点は編集部による整理。2026年9月10日確認)
本チェッカーには、材料費・労務費・法定福利費の独立した入力欄がありますが、建退共掛金と安全衛生経費の専用列や自動計算はありません。「その他経費」に入力して集計する場合も、それだけで提出先が確認できる内訳になったとは考えず、見積書本体や別紙で各金額と計上範囲を示してください。
社内の集計額と提出用の内訳を照合し、すでに含めた費用を別欄で再び加算しないことも確認します。これは本記事での実務上の確認提案です。ツールの「OK」表示は、5費目の内訳明示や必要経費の適正額を保証しません。
一般の見積書作成の努力義務と、公共工事の入札時に提出する入札金額内訳書の義務は区別します。国交省は、2025年12月12日から、入札契約適正化法第12条に基づき、材料費・労務費・法定福利費・安全衛生経費・建退共掛金等の内訳を記載する必要があると案内しています。提出様式や記入方法は、入札案件の公告・発注者の案内で確認してください。
(出典:国土交通省「公共工事の発注における入札金額の内訳について」。2026年9月10日確認)
チェック結果には、次の9項目があります。
この9項目は、確認が完了したことを記録するためのチェックリストです。すべてを「確認済」にしても、個別の契約条件や法令の適合が保証されるわけではありません。取引相手と合意すべき範囲、変更時の扱い、見積書へ明記する条件は、案件ごとに確認してください。
また、労務費だけを切り離して考えると、材料費、外注費、現場で必要な経費との関係が見えにくくなります。費目ごとの役割を整理したい場合は、工事原価の内訳を1枚で図解|材料費・労務費・外注費・経費・現場管理費も参考にしてください。
Excelは、まず自社の見積項目と確認順をそろえるには便利です。一方で、複数の人が同じ見積を更新する、根拠資料や変更履歴を案件ごとに結び付ける、協力会社との確認状況も追う、といった場面では、ファイルの版や確認担当が分かれやすくなります。
その段階では、どの項目を誰が確認するかを先に決めてから、業務管理の仕組みを検討しましょう。標準労務費で見積もりはどう変わる?基準値の見方と法定福利費の書き方では、制度の背景と見積で確認したい点を整理しています。Excelで必要な確認項目を固めておくと、次の仕組みを選ぶときにも要件を伝えやすくなります。
似た職種の数値をそのまま入力せず、任意の基準値欄は空欄にします。職種分野に基準値がない場合も、適正な労務費等を確保する必要性は変わらないと国土交通省は案内しています。工事項目、数量、作業内容、労務費の根拠を案件ごとに確認してください。
いいえ。このExcelの「要確認」は、同じ作業範囲・施工条件等で比べられるかを確認する合図です。条件差、数量根拠、歩掛、契約段階などを確認し、必要に応じて見積内訳や条件の説明を見直します。
まず、労務費と法定福利費を別に入力する必要がある取引か、入力漏れがないかを確認します。ツールは料率や契約上の扱いを決めません。雇用・契約・見積条件に応じ、根拠を確認してください。
入っていません。入力欄、選択肢、数式による合計と判定で構成した.xlsxファイルです。
労務費の見積内訳は、基準値だけで一律に判定するものではありません。工事項目、数量、作業範囲、施工条件、法定福利費の扱いを分け、比較できる条件がそろった場合だけ基準値を参考にします。
このチェッカーでは、最大50行の内訳、労務費対象、任意の基準値、行ごとの見直し理由、提出前9項目を一つのファイルにまとめています。見積を出す前の確認順をそろえるためにお使いください。
