見積書の有効期限に法律上の一律日数はあるのか、建設業では何を基準に決めるのかを解説。資材価格・工期・発注時期を踏まえた書き方、期限切れの見積を再確認する手順、契約後に勝手に金額を変えないための注意点まで整理します。
AI搭載
コンクルーAI
中小建設会社のためのAIオールインワン業務管理ツール
顧客管理・見積作成・原価管理・電子受発注・請求支払いなど全ての業務がコンクルーAIひとつで完結


見積書を出した数週間後に「この金額で、来月から着工できますか」と連絡が来る。材料の単価も職人の手配も変わっているのに、見積書には有効期限を入れていなかった——。小さな建設会社では、こうした場面がそのまま粗利の取りこぼしや、お客さまとの認識違いになります。
見積書の有効期限は、相手を急かすためだけの欄ではありません。「どの時点の材料価格・工事条件・着工予定を前提にした金額か」を、発行側と受け手でそろえるための欄です。ただし、期限を1行書けば契約後に金額を自由に変えられる、期限を過ぎれば当然に見積が無効になる、というものでもありません。
この記事では、見積書 有効期限に法律上の一律の日数があるのか、建設業では何を見て決めればよいのか、書き方と期限切れ後の確認手順を整理します。個別の契約の有効性や価格変更の可否は、見積書の文言、発注時のやり取り、契約書によって変わります。迷う案件は、契約書を確認したうえで専門家にも相談してください。
見積書の有効期限について、「発行から30日でなければならない」といった一律の法律上の決まりはありません。まず大事なのは、他社の数字をそのまま写すことではなく、その工事の前提がどのくらい動きやすいかを見て、日付と条件を明確にすることです。
一方で、期限を空欄にしてよい、という意味でもありません。金額、材料の仕様、工期、着工可能日、除外事項が、いつまで同じ前提なのかが分からなければ、発注時に「前に出した金額のままのはず」「その条件ではもう手配できない」という話になりやすくなります。
まずは次の3点を分けて考えてください。
確認すること | 見積段階で書く・残すこと | 間違えやすい点 |
|---|---|---|
見積の条件 | 金額、仕様、数量、工期、除外事項 | 金額だけ見て、前提の違いを見落とす |
有効期限 | いつまでの条件かを日付で示す | 「30日」とだけ書けば全て解決すると考える |
受注・契約 | 誰が、いつ、どの条件で注文・ | 期限切れ後でも、 |
建設業では、見積提出後に現地状況、仕様、材料納期、着工時期が動くことも珍しくありません。期限は値上げのための一方的な宣言ではなく、発注前に条件をもう一度確認する合図として置くと、現場で使いやすくなります。
契約は、内容を示して契約の締結を申し入れる「申込み」と、相手方の「承諾」によって成立する、というのが民法の基本です(出典:e-Gov法令検索「民法」第522条)。
民法には、承諾の期間を定めた申込みについて、原則として撤回できず、その期間内に承諾の通知を受けなければ効力を失うという規定があります(出典:e-Gov法令検索「民法」第523条)。また、期間を定めない申込みについても、相当な期間が経過するまでは原則として撤回できない、という規定があります(出典:e-Gov法令検索「民法」第525条)。
ただし、ここから「見積書に有効期限と書けば、当然に民法第523条の承諾期間になる」とは言えません。見積書が申込みなのか、単なる価格提示なのか、注文・請書・メール・口頭のやり取りを含めていつ契約が成立したのかは、個別の文言と取引経過で変わり得るからです。
だからこそ、実務では次のように読み替えると安全です。
この順番にすれば、法律用語を無理に使わなくても、「いつの条件で受ける工事か」を現場と事務で共有できます。
「何日が正解か」を先に決めると、案件によっては短すぎたり長すぎたりします。次の3つを見ながら、自社の基準を決めるほうが実務的です。
材料価格、運搬費、処分費、外注費など、見積の根拠が短い期間で変わりやすい案件では、期限までの前提を明確にする必要があります。大事なのは「材料が上がるかもしれない」と抽象的に書くことではなく、どの仕様・数量・仕入条件を前提にした見積かを、明細や備考に残すことです。
特に、見積提出後にメーカー見積の期限が先に切れる場合は、その日付と自社見積の条件を照合します。自社だけ長い期限を置くと、仕入条件が変わったときに説明しにくくなります。
「現地を見てから追加が出そう」「色・設備・仕上げがまだ決まっていない」といった案件は、金額だけに期限を付けても不十分です。見積書の備考や別紙で、含む工事、含まない工事、施主・元請の決定待ちの項目を整理します。
期限内に注文をもらっても、仕様や数量が変われば、当初の見積のまま進めるかは別問題です。変更が出たときの確認方法を、見積提出の段階で伝えておくと後の話が早くなります。
発注後すぐに手配・着工できる工事と、数か月先の着工を想定する工事では、同じ期限にする理由が変わります。前者では見積時点の条件を短い期間で確認しやすく、後者では、注文時点と着工前の条件確認を分ける必要が出ることがあります。
見積書の期限は「着工日まで価格を固定する約束」と自動的に同じ意味にはなりません。着工まで時間がある案件ほど、注文時に何を合意し、着工前に何を再確認するのかを、契約書や注文条件とセットで確認してください。

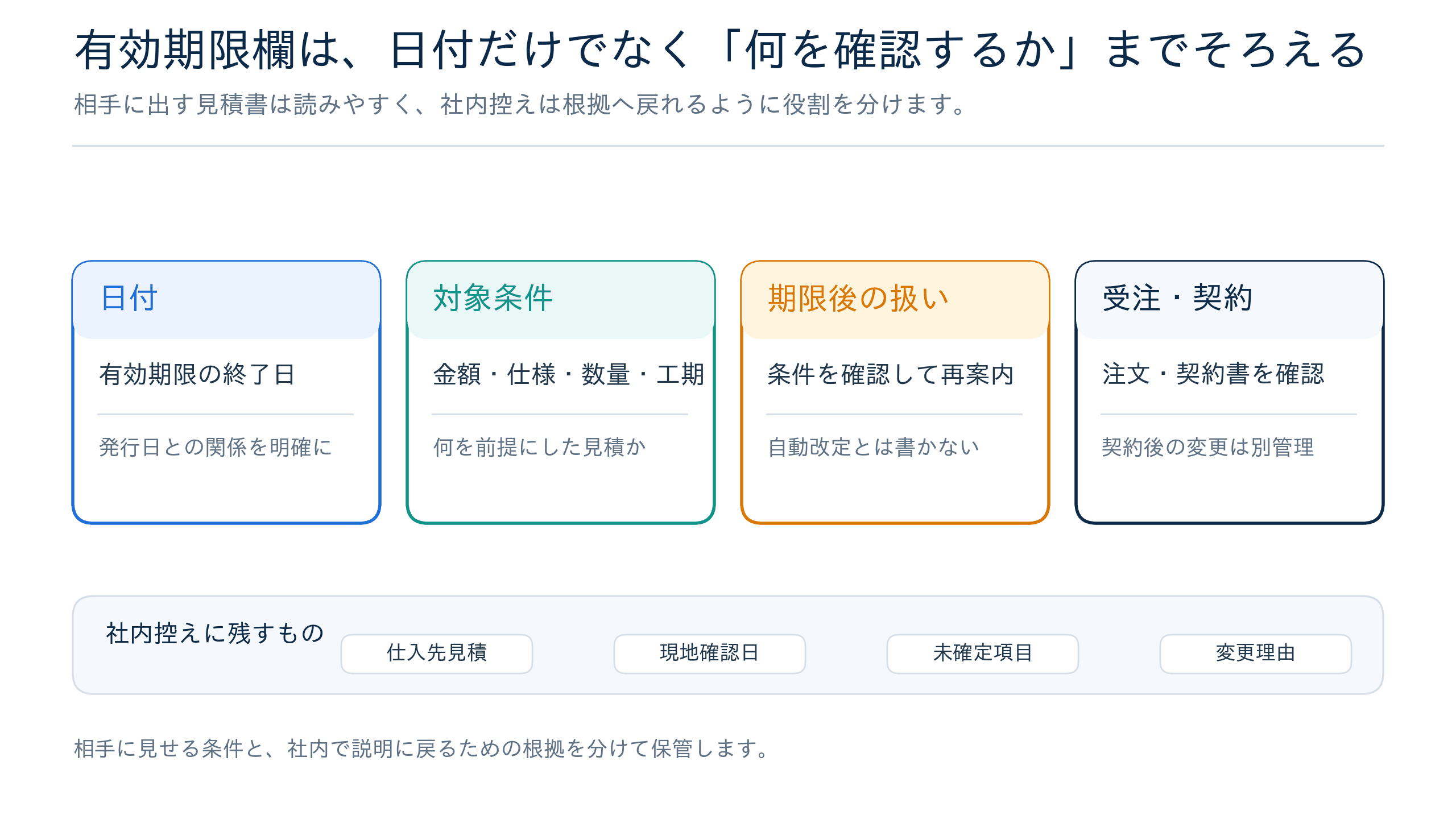

有効期限の欄は、日数だけを書いて終わりにしないほうが、後で確認しやすくなります。最低限、次の4点をそろえます。

項目 | 書く内容の例 | 確認する理由 |
|---|---|---|
日付 | 「有効期限:20XX年X月X日」 | 起算日・終了日を読み違えないため |
対象 | 金額、明細、仕様、数量、工期など | どの条件を前提にした期限かを残すため |
期限後 | 「期限経過後は、条件を確認のうえ改めて見積を提示します」 | 自動改定ではなく、 |
注文・契約 | 注文書・請書・契約書などの確認 | 受注後の条件は期限欄だけで決めないため |
本見積書に記載した金額・仕様・数量は、20XX年X月X日までを前提としています。期限経過後にご発注いただく場合は、施工時期、仕様および手配条件を確認のうえ、改めてご案内します。
これは、期限後に値上げするという文言ではありません。「同じ条件で受けられるかを確認してから進める」という意味を、相手にも分かるようにする例です。
本見積書は、別紙の仕様・数量および現地確認時の条件に基づく概算です。未確定項目・追加工事・施工条件の変更が生じる場合は、内容を確認のうえ別途お見積りします。有効期限は20XX年X月X日です。
「概算」と書けば何でも追加請求できるわけではありません。未確定の項目を具体的に示し、発注前に説明しておくことが大切です。
本見積書は、見積作成日時点の材料仕様・数量および手配条件に基づきます。発注時または着工時に条件の変更が見込まれる場合は、事前に内容を協議し、必要に応じて再見積りまたは変更内容を確認します。有効期限は20XX年X月X日です。
この例でも、「材料費が上がったら自動で増額する」とは書いていません。価格や条件の変更は、どの時点で誰と確認するかまで決めて初めて、後の混乱を減らせます。
書き方は自社の取引・契約書式に合わせる必要があります。標準的な建設工事の契約書・約款には、民間向けや下請向けを含む複数の型があります(出典:国土交通省「建設工事標準請負契約約款について」)。受注後の条件変更まで関係する案件は、実際に使う契約書・注文条件と矛盾しないかを確認してください。
また、2025年12月12日に施行された改正建設業法では、工事の種別ごとの材料費・労務費と、法定福利費・安全衛生経費・建設業退職金共済(建退共)の掛金など国土交通省令で定める経費の内訳を明示した見積書を作成することが、建設業者の努力義務とされました(出典:e-Gov法令検索「建設業法」第20条1項)。あわせて、通常必要と認められる額を著しく下回る材料費等(労務費を含む)を見積書に記載すること、注文者がそうした著しく低い額への変更を求めることも禁止され、違反した注文者には国土交通大臣・都道府県知事が勧告できる仕組みが設けられています(出典:e-Gov法令検索「建設業法」第20条2項・6項・7項)。労務費の基準となる「標準労務費」は中央建設業審議会が作成・勧告するもので(出典:e-Gov法令検索「建設業法」第34条2項)、自社の見積り水準を確認したい場合は標準労務費で見積もりはどう変わる?基準値の見方と法定福利費の書き方もあわせてご覧ください。
期限が切れたという連絡を受けたとき、最初に確認したいのは「まだ注文・契約前か」「すでに注文・契約後か」です。ここを混ぜると、現場・事務・相手先で説明が食い違います。
まず、元の見積書、提出日、期限、メールや打合せで確定した仕様・数量・着工希望日を並べます。次に、見積時の前提から変わったものだけを確認します。材料の仕様、数量、現地条件、工期、協力会社の手配、処分方法などです。
変わった前提がなければ、同じ条件で受けられるかを社内で確認します。変わった前提がある、または確認できない場合は、どこが変わったかを明記して再見積りを出します。元の見積を上書きして分からなくするのではなく、版数・発行日・変更理由を残すと、後で説明できます。
注文書、請書、工事請負契約書、メールでの合意などを確認します。ここでは、見積書の有効期限が過ぎたことだけを理由に、代金や仕様を一方的に変える扱いにしないことが重要です。変更が必要になった理由、変更する範囲、金額、工期を相手と確認し、必要な書面や手順で合意を残します。
資材高騰や長期工事での価格変動を扱う必要がある場合は、見積期限の話と、契約後の価格変更の話を分けて検討してください。前者は受注前の条件確認、後者は契約書・約款・変更合意の確認です。

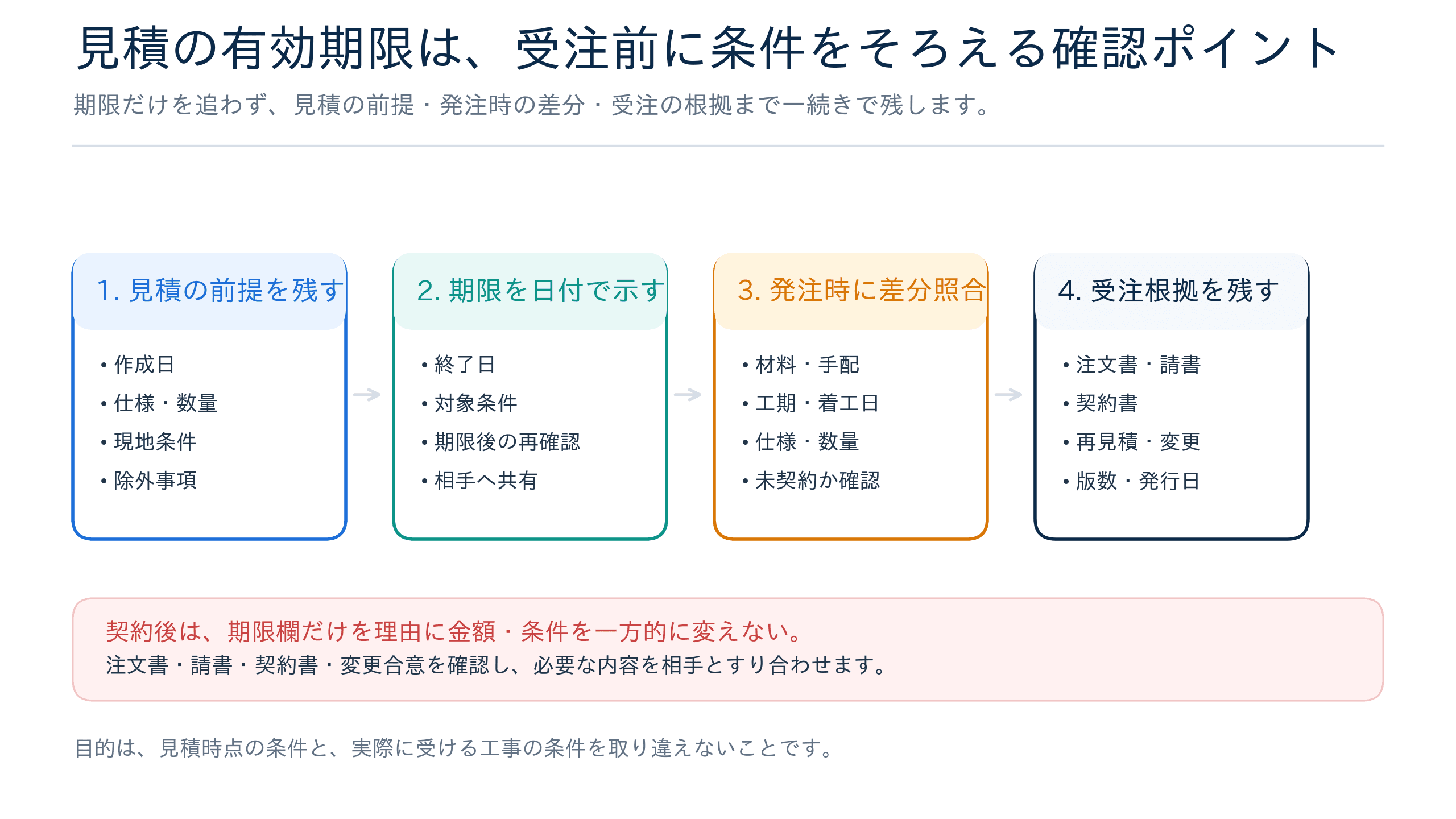

期限の欄を作るだけでは、担当者が変わると運用が止まりがちです。見積を作る人、確認する人、受注を受ける人が違っても回るよう、次の順で残します。

たとえば、営業が提出した見積を、事務が受注登録し、現場が手配する会社では、見積番号を共通キーにすると追いやすくなります。「期限切れか」だけでなく、「どの版の、どの条件で受けたか」をみんながたどれる状態が目標です。
有効期限は、見積書の表紙や金額の近く、または工事条件・備考欄に置くと見落とされにくくなります。明細の末尾に小さく置くだけでは、受け手が条件として認識しないことがあります。
一方、社内控えには、見積書に全部は書けない根拠を残します。仕入先の見積、確認した日時、現地写真、打合せメモ、未確定事項、再見積にした理由などです。相手に出す見積書は分かりやすく、社内では根拠に戻れるように、役割を分けます。
見積書の形から整えたい場合は、建設業の見積書テンプレート【無料・登録不要】原価・粗利まで見えるエクセルを土台にできます。宛名、明細、工事条件、支払条件を含む全体の書き方は、建設業の見積書の書き方と記入例も合わせて確認してください。
一律に「何日」と定める法律はありません。契約成立や申込み・承諾に関する民法上の考え方はありますが、個々の見積書がどのような意味を持つかは、書面の文言と取引経過で変わります。工事の条件がいつまで同じかを踏まえ、日付と確認手順を明記することが実務上重要です。
30日という数字だけで十分かは、材料・仕様・着工時期・取引条件によります。発行日からいつまでなのかを日付で示し、期限後は何を確認するのかまで書くと、読み違いを減らせます。長期の工事や仕様が未確定の案件では、注文時・着工前の確認も別に設けます。
一律に必要になるわけではありません。まず未契約か、すでに注文・契約が成立しているかを確認します。未契約で、元の条件に変更がなければ、同じ条件で受けられるかを確認して進めることもあります。条件が変わった、または確認できない場合は、変更点を明記して再見積りを出すほうが安全です。
期限切れだけで一方的に金額を変える考え方は避けてください。未契約なら、変わった条件を説明し、再見積りで確認します。契約後なら、契約書・注文条件・変更合意を確認し、相手と協議して根拠を残します。資材高騰時の準備や価格転嫁の考え方は、資材高騰で見積をどう守る?見積有効期限・スライド条項・価格転嫁も参考にしてください。
誰が、どの見積番号・版・金額・仕様・工期について、いつ承諾したのかを確認します。メールなら返信を保管し、口頭なら確認内容をメールや書面で共有します。契約の成立や必要な書面は案件によって異なるため、重要な工事や判断に迷う案件では専門家に確認してください。
見積書の有効期限に、建設業共通の正解の日数はありません。大切なのは、見積を作った時点の金額・仕様・数量・手配条件がいつまでの前提かを、日付とともに示すことです。
期限が過ぎたら、まず未契約か契約後かを分け、未契約なら条件を再確認して必要に応じて再見積りを出します。契約後なら、見積書の期限欄だけで結論を出さず、契約書・注文条件・変更合意を確認します。見積の条件と受注の根拠を分けて残すことが、利益と信頼の両方を守る近道です。
