建設業でAIを試すとき、削減時間だけを見て投資判断していませんか。見積下書きや会議記録など一業務を対象に、現状・AI利用後の総時間、確認・修正・手戻り、準備費、月額費用を入れてROIを考える式と、結果を使わない停止条件を解説します。
AI搭載
コンクルーAI
中小建設会社のためのAIオールインワン業務管理ツール
顧客管理・見積作成・原価管理・電子受発注・請求支払いなど全ての業務がコンクルーAIひとつで完結


建設業でAIを試すとき、「何分短くなるか」だけを聞いて導入を決めていないでしょうか。見積下書き、会議の文字起こし、音声日報などは、AIが出力するまでの時間だけなら短く見えることがあります。しかし実際には、入力を整える時間、出力を確認して直す時間、保存する時間、やり直しが出たときの手戻り、社内で使い方をそろえる時間もかかりますよね。
建設業のAI導入ROIは、これらを含めて一業務ずつ考えると、判断を急がずに済みます。この記事では、製品の効果や投資回収を約束せず、自社で入れた件数・時間・費用だけから仮説を置く計算方法を解説します。空いた時間の評価額と、実際に現金が減ることは別だという点も、先に分けて考えます。
AI導入の効果を「1件あたり60分が10分になる」と比べると、差の50分がそのまま得になるように見えます。けれど、AIを使うために資料を整え、結果の数字や固有名詞を確かめ、修正して保存するなら、その時間も一件の仕事に含まれます。確認が必要な業務ほど、AI実行後の時間を短く見積もると、結果が大きくぶれます。

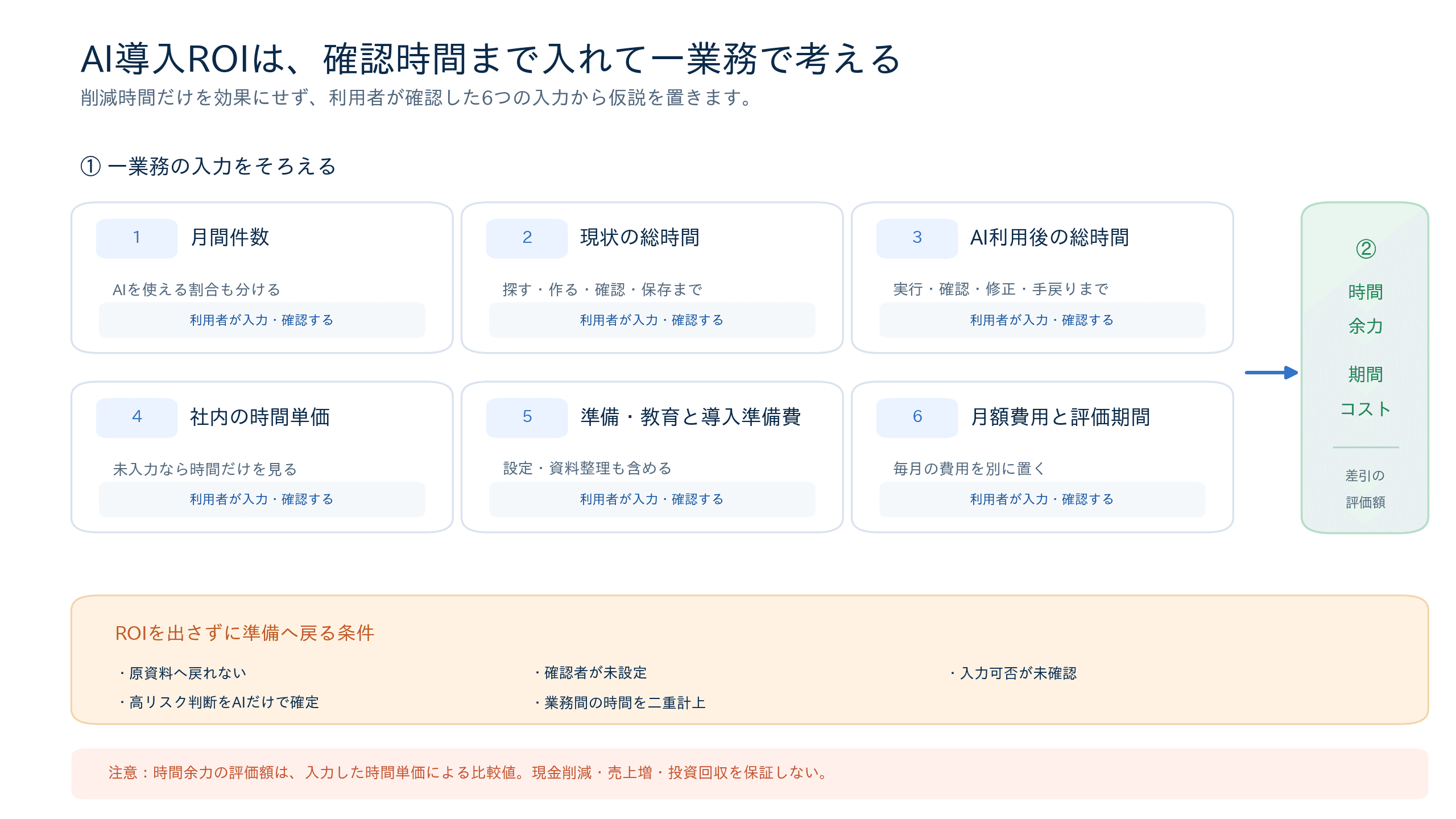

まずは、次の六つをそろえてください。
ここで出る「時間余力の評価額」は、空いた時間に入力した時間単価を掛けた比較用の値です。残業が減る、人を減らせる、売上が増えるという結論ではありません。空いた時間を、見積の精度確認、顧客対応、段取り、安全確認など何に振り向けるかは、会社が別途決めることです。
最初から見積、日報、写真、工程を全部合算すると、同じ人の確認時間を二度数えやすくなります。例えば、会議を文字起こしして日報の下書きにも使う場合、録音の確認時間を両方へ入れると、合計の効果は実際より大きく見えます。まずは一業務に限定しましょう。
対象としては、依頼文から見積の項目候補を整理する、会議の内容を議事録下書きへ整える、現場で話した内容を日報へ下書きする、といった仕事が考えられます。数量・単価・金額、契約条件、工期、安全、提出可否などをAIだけで決める作業は、この計算の対象にしません。AIは下書きや確認事項の整理まで、人が確定するところまでを一件の総時間として測ります。
AIを使える割合も、100%と決めつけない方が安全です。原資料がそろわない案件、取引先との取り決めで入力できない案件、確認者が不在の案件があれば、最初は対象外にします。悲観・標準・楽観の三つに分けるなら、外部の平均値ではなく、自社が考えた「使える件数の幅」と「確認まで含めた時間の幅」を入れてください。
計算表には、会社名、顧客名、現場名、図面、音声、見積の中身などを入れる必要はありません。件数と時間だけで仮説は作れます。個人情報を含む内容を生成AIサービスへ入力する場合には、利用目的に照らした取扱いや、提供事業者が機械学習に利用しないこと等の確認が必要となる場合があると、個人情報保護委員会は注意喚起しています(出典:個人情報保護委員会「生成AIサービスの利用に関する注意喚起等」)。実測に進む前に、何を入力してよいかも社内で決めてください。
式は難しく見えても、順番に分けると確認しやすくなります。まず、月間件数のうちAIを使える件数を出します。次に、現状の総時間と、確認・修正まで含めたAI利用後の総時間の差を出します。AI利用後の方が長い場合は、削減時間をマイナスにせず、時間余力を0として扱います。
```text
対象件数/月 = 月間件数 × AIを使える割合
時間余力/月 = 対象件数/月 × max(0, 現状の総時間 − AI利用後の総時間) ÷ 60
時間余力の評価額/期間 = 時間余力/月 × 評価月数 × 時間単価
期間コスト = 導入準備費 + 準備・教育時間×時間単価 + 月額費用×評価月数
差引の評価額 = 時間余力の評価額 − 期間コスト
ROI = 差引の評価額 ÷ 期間コスト × 100
```
ROIは、期間コストが0円より大きい場合だけ計算します。費用が0円なら、無限大のROIと表示するのではなく、ROIを出さない方が誤解を招きません。また、月ごとの差引が0円以下なら、初期費用を何か月で回収できるかも出しません。数字が出ないことは失敗ではなく、今の前提では投資判断に足りないという合図です。
次は、計算の読み方だけを示す架空の例です。特定の会社、製品、業界平均、実測結果ではありません。自社の見積下書きや会議記録が同じ結果になるという意味でもありません。
入力項目 | 架空の入力例 |
|---|---|
月間件数 | 20件 |
AIを使える割合 | 70% |
現状の総時間 | 60分/件 |
AI利用後の総時間 | 35分/件 |
時間単価 | 3,000円/時間 |
準備・教育時間 | 10時間 |
導入準備費 | 30,000円 |
月額費用 | 10,000円 |
評価期間 | 12か月 |
この入力では、対象件数は月14件、1件あたりの時間余力は25分です。月あたりの時間余力は約5.8時間、12か月では70時間です。時間余力の評価額は210,000円、社内準備を含む期間コストは180,000円、差引の評価額は30,000円となり、式の上ではROIは約16.7%です。
ただし、この数字は「月20件、70%で使え、確認まで35分で終わる」と置いた場合の計算結果にすぎません。件数が減る、確認に時間がかかる、手戻りが増える、月額費用が変わるだけで結論は変わります。例の数字を自社の予測値に置き換えず、実際に5〜10件を測ってから入力を更新しましょう。

数字を入れられても、導入判断に使わない方がよい状態があります。次のいずれかに当てはまるなら、ROIや回収期間を急いで出すより、先に条件を整えます。
状態 | 先に整えること |
|---|---|
原資料へ戻れない | 見積原本、音声、写真などを確認・ |
確認者がいない | 出力を見て、修正・ |
入力してよい情報が不明 | 利用目的、利用条件、 |
高リスク判断を含む | 契約、金額、安全、 |
二重計上の可能性がある | 対象業務を一つに絞るか、 |
IPAは、クラウドAIに営業秘密を入力することのリスクと、サービス規約・設定の確認を利用者向けに示しています(出典:IPA「AI利用者のためのセキュリティ豆知識」)。見積条件、未公表の図面、取引先情報などを実測に使う場合は、数値を計算する前に、AIへ渡してよい情報の範囲を確認しましょう。個別のサービスが使えるかどうかは、会社のルールと利用条件を確認して判断します。
時間単価がまだ決まらない場合も、無理に相場や外部の人件費を入れる必要はありません。月間件数と総時間だけを記録し、「何時間の余力になりそうか」を見るところから始められます。金額のROIや回収期間は空欄にし、時間を何へ振り向けるかを決めてから、社内でそろえた時間単価を使います。
次の計算表では、対象件数、AIを使える割合、AI利用後の総時間、時間単価、準備費、月額費用を入力できます。AI利用後の時間は「AI準備・実行」「人の確認」「手戻り」の3列に分かれているため、保存や社内共有にかかる時間は「人の確認」に含めて入力してください。悲観・標準・楽観は、AIの性能を予測するための欄ではありません。確認・修正まで含めた自社の前提に幅を持たせ、どの前提が結果を左右するかを見るための欄です。
【免責事項】
本フォーマットは、ユーザー様の自己責任においてご利用ください。内容の正確性について当社は保証するものではございません。
万一、本フォーマットの使用により損害やトラブルが発生した場合も、当社は一切の責任を負いかねます。
例えば、月間件数を少なめにした場合、確認時間を長めにした場合、月額費用を増やした場合を並べると、どの条件で差引の評価額が変わるかを見られます。楽観の数字だけを採用するのではなく、悲観でも試す意義があるか、標準で確認者の負担を回せるかを話し合いましょう。
計算表の結果は、稟議や契約の結論ではなく、試す前の仮説です。時間余力の評価額がプラスでも、空いた時間を使える人がいない、入力情報の扱いが決まらない、確認者が回らないなら、導入の条件はそろっていません。反対にROIが出なくても、確認漏れを減らす、属人化を見つけるといった効果があるかは、数式とは別に小さく検証します。
試算を作ったら、対象を一業務、5〜10件程度に絞って、現状とAI利用後の総時間を同じ定義で測ります。実測メモでは、入力、生成、確認、修正、保存、差戻しを分けて残し、計算表へ入れるときは入力・生成を「AI準備・実行」、確認・修正・保存を「人の確認」、差戻し後の再作業を「手戻り」にまとめてください。どこで時間が増えたかが分かれば、業務を変えるのか、入力資料を整えるのか、確認の役割を変えるのかを判断できます。
試算を実測へ移す進め方は、中小建設会社のAI導入手順|30日で一業務を試す方法で扱っています。AIでできる仕事を広く整理したい場合は、建設業のAI活用|できること・事例を事務と現場で整理も確認しましょう。原資料や情報共有の基盤から整えたい場合は、建設業DX診断|10問でわかる自社のレベルと次の一手が参考になります。
建設業のAI導入ROIは、AIの処理時間だけを比べる計算ではありません。対象件数、現状とAI利用後の総時間、確認・修正・手戻り、社内準備、月額費用を同じ表に置き、一業務で回るかを考えるための仮説です。
時間余力の評価額は、現金削減や売上増を保証しません。原資料、確認者、入力してよい情報、高リスク判断の線引きがそろわないときは、ROIを出さずに準備へ戻りましょう。小さく測り、入力を実測値へ更新してから、次の業務へ広げる方が、少人数の会社でも判断を誤りにくくなります。
