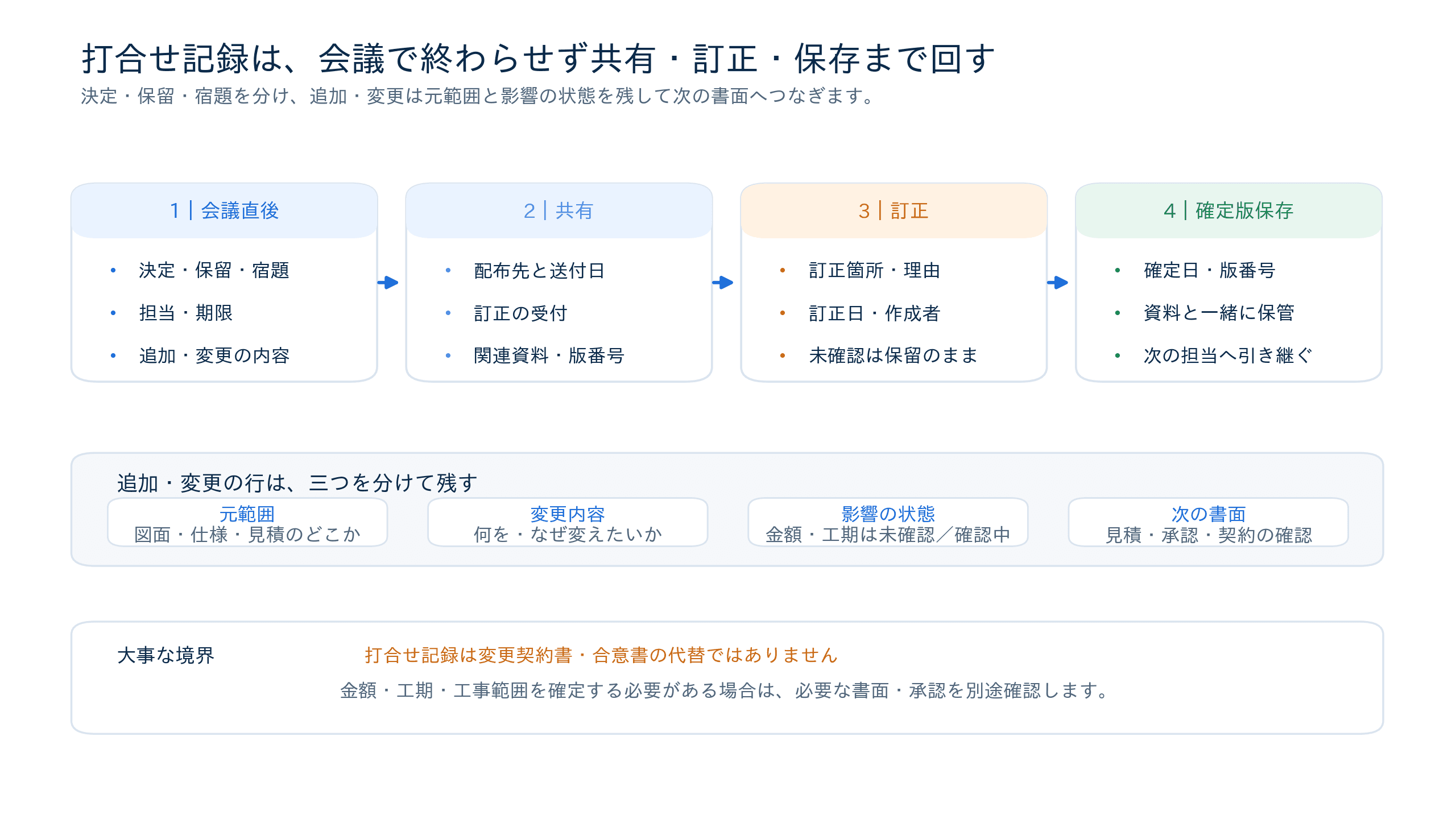

工事の打合せで話した仕様変更や次の作業が、現場の口頭連絡や個人のメモに残ったままになっていませんか。数日後に見積を作ろうとすると、「これは決まったことか、確認中だったか」「誰が返事をするはずだったか」が分からず、同じ話を聞き直すことになります。
工事打合せ記録テンプレートは、会議の内容を長く書き写すためのものではありません。決定・保留・宿題を分け、追加・変更が出たときは元の範囲と影響の状態を残し、関係者へ配布して訂正を受け、確定版を保存するための道具です。小規模な建設会社・工務店でも続けやすい書き方と運用を紹介します。
打合せ記録の役目は、人を疑うことではありません。現場、事務所、施主、協力会社のそれぞれが、何が決まり、何がまだ決まっておらず、次に誰が動くのかを同じように読める状態にすることです。
たとえば「洗面台の色を変えたい」という話が出たとき、記録に残すべきなのは、単に「色変更」と書くことではありません。どの当初仕様を対象にするのか、希望内容は何か、資料や品番はあるか、金額・工期への影響は確認中か、誰がいつまでに見積や確認をするかまでを分けます。こうしておくと、次の担当者が会議に出ていなくても、確認すべき順番が分かります。
一方で、この記録だけで金額、工期、工事範囲の変更を確定させるものではありません。打合せ記録は、変更契約書、合意書、注文書・請書の代わりにはなりません。変更を確定する話になったときは、案件ごとの契約、相手方の指定書式、必要な承認手続を確認し、必要な別書面へ進めます。
会議メモに「クロスは白」「サンプルを見て決める」「照明は確認」と並んでいると、後から読んだ人には、どこまで決まったのか分かりません。決定事項は実行に移す内容、保留事項は判断に必要な情報が足りない内容として、見出しから分けます。
決定事項には、対象と内容を短く書きます。保留事項には、何が足りないのかを添えます。例えば「照明は保留。施主へ実物サンプルを提示後に選定」「既存配線の状況を確認後に可否を案内」と書けば、単に「照明確認」と残すより次の動きが明確です。
「見積を出す」「図面を確認する」と書かれていても、誰がいつまでにするかがなければ、会議が終わった瞬間に宙に浮きます。宿題は一行につき一つにし、担当、作業内容、確認期限を並べます。担当が外部の人の場合は、依頼する社内担当も書きます。
期限は、無理に短い日付を置くためのものではありません。次回打合せまでに必要なのか、発注や施工の前に必要なのかを判断するための目安です。間に合わない見込みが出たら、期限を黙って過ぎるのではなく、保留事項へ戻して次の打合せで共有します。
追加や変更は、「ここもやる」「仕様を変える」という一言から始まることがあります。その記録だけでは、当初のどの図面、仕様、見積範囲に対する話なのか分かりません。後から資料を探す時間が増え、現場では別の理解で作業が進みやすくなります。
追加・変更の行には、元範囲、変更内容、理由またはきっかけ、関連する図面・写真・資料の版を置きます。金額や工期の欄は、確定していないなら「未確認」「確認中」「見積提示予定」のように状態を書きます。数字を空欄にしたまま進めるより、何が未確認なのかを明示する方が、確認漏れを減らせます。
会議ごとに書き方を変えると、忙しいときに必要な項目が抜けます。テンプレートでは、次の七つを見出しとして固定しておくと使いやすいでしょう。
この七つを毎回すべて埋める必要はありません。追加・変更がなければ、その欄は「該当なし」で構いません。ただし決定・保留・宿題の三つは、短くても会議の最後に確認すると、会議が次の行動へつながります。
追加・変更の記録では、変更後だけでなく、何を基準に変わるのかを並べます。「当初:図面A-03の洗面台」「希望:幅を変更したい」「資料:施主が送付した写真」「理由:収納を優先したい」のように、元範囲と要望を分ければ、見積や図面の担当が資料をたどれます。
話の途中で内容が変わったときは、古い記録を黙って書き換えません。配布・返信履歴に返信日と訂正内容を残し、版番号を一つ進めます。理由も残す必要がある場合は、訂正内容の冒頭に「理由:」と付けて記入します。最新版だけを見ればよい状態にしながら、なぜ変わったかも追えるようにするためです。
追加や変更が出ると、会議中に「いくら増えるか」「いつ終わるか」と聞かれることがあります。ただ、その場では数量、材料、職人の手配、既存の状態などを確認しないと答えられない場合もあるでしょう。そのときは、数字を推測して書くより「金額は見積確認後に案内」「工期への影響は工程確認中」と記録します。
打合せ記録は、現時点で何が分かり、何が分かっていないかを共有するためのものです。金額・工期・工事範囲を確定する必要が出たら、必要な見積、承認、契約関連の手続へ戻します。追加工事の見積・請求の進め方は、追加工事 管理表|合意・請求漏れを防ぐ記録の作り方で詳しく確認してください。
「変更することになった」で会議を終えず、次に必要な確認先を宿題へ移します。例えば、見積を作る人、図面を更新する人、施主へ確認を取る人、相手方の指定書式を確認する人を分けます。変更の話は関係者が増えやすいため、誰がどの確認を持つかを一つに決めることが大切です。
工事請負契約書は、打合せ記録とは別に、工事内容や条件を整理する書面です。記録の内容が契約・変更の確認を要するところまで進んだ場合は、工事請負契約書とは?も参照し、自己判断で会議メモだけを確定書類にしないようにしましょう。
打合せ記録は、作成した人のパソコンだけに残すと、次の作業に渡りません。会議当日または社内で決めた期限に、出席者と関係する担当へ共有します。送るときは「決定事項、保留事項、宿題をまとめました。内容に違いがあれば該当箇所をお知らせください」のように、修正してほしい場所が分かる一言を添えます。
修正の連絡が来たら、元の文を消して終わりにせず、配布・返信履歴へ返信日と訂正内容を残します。理由も必要なら訂正内容の冒頭に追記します。例えば「v0.1:初回配布」「v0.2:洗面台の希望色を訂正」「v1.0:関係者へ確認後の確定版」と版番号を付けます。無回答を同意と扱わず、確認できていないことは保留のまま残します。
確定版と一緒に、関連する図面、写真、見積、メールの保管先を案件フォルダへまとめます。ファイル名を「案件名_打合せ記録_20260829_v1.0」のようにそろえるだけでも、後から探す負担が変わります。紙で渡した場合も、誰にいつ渡したかを記録欄へ残しておくと、次の担当が状況を追いやすくなります。

打合せ直後に、決定・保留・宿題だけを先に埋め、追加・変更があれば元範囲と影響の状態を追記します。会議中に全文を書き起こそうとすると、肝心の結論が抜けがちです。会話の逐語録ではなく、次の行動に必要な内容を残すことを優先しましょう。
【免責事項】
本フォーマットは、ユーザー様の自己責任においてご利用ください。内容の正確性について当社は保証するものではございません。
万一、本フォーマットの使用により損害やトラブルが発生した場合も、当社は一切の責任を負いかねます。
最初は、定例打合せ一件で試すのがおすすめです。配布した後に「宿題の期限が見えない」「図面の版が書かれていない」といった不足が出たら、テンプレートを直します。会社ごとに会議の進め方は異なるため、項目を増やす前に、次の担当者が迷った箇所を見つける方が実用的です。
日報は、いつ誰がどの作業をしたかを日ごとに共有するための記録です。会議で決めたこと、保留したこと、宿題を扱う打合せ記録とは役割が違います。日報の項目や残し方は、建設業の作業日報の目的や記載内容で確認できます。
AIで音声を文字にする方法は、会議の下書きをつくる助けになることがあります。ただし、音声から起こした文章をそのまま確定版にするのではなく、決定・保留・宿題、担当・期限、変更内容を人が確認して記録へ整理する必要があります。本記事はAIの精度やツール比較ではなく、その確認後に使う運用書式を扱います。
追加・変更の金額・工期・工事範囲を確定する段階では、打合せ記録の役目を越えます。見積や契約関連の書面、相手方との承認手続を別に確認し、会議メモだけで進めないようにします。この役割分担があると、会議の記録が増えても、どの書面を見ればよいかが混乱しにくくなります。
工事打合せ記録で大切なのは、会議の内容を長く残すことではありません。決定、保留、宿題を混ぜず、宿題には担当と期限を置くことです。追加・変更は元範囲、変更内容、金額・工期への影響の状態、次に確認する書面を一緒に残します。
さらに、配布、訂正、確定版の保存までを一つの運用にすると、会議に出ていない人も次の作業へ入りやすくなります。まずは次の定例打合せ一件で、決定・保留・宿題の三つを分けて記録するところから始めてみてください。
