現地調査を終えてから、「写真はあるのに、どこの寸法か分からない」「お客様が一番気にしていたことを聞きそびれた」と気づくことはありませんか。工務店の現調ヒアリングシートは、見積を早く作るためだけのメモではありません。現地で見た事実、施主の要望、まだ確認が必要なことを分け、次の担当者へ渡すための記録です。

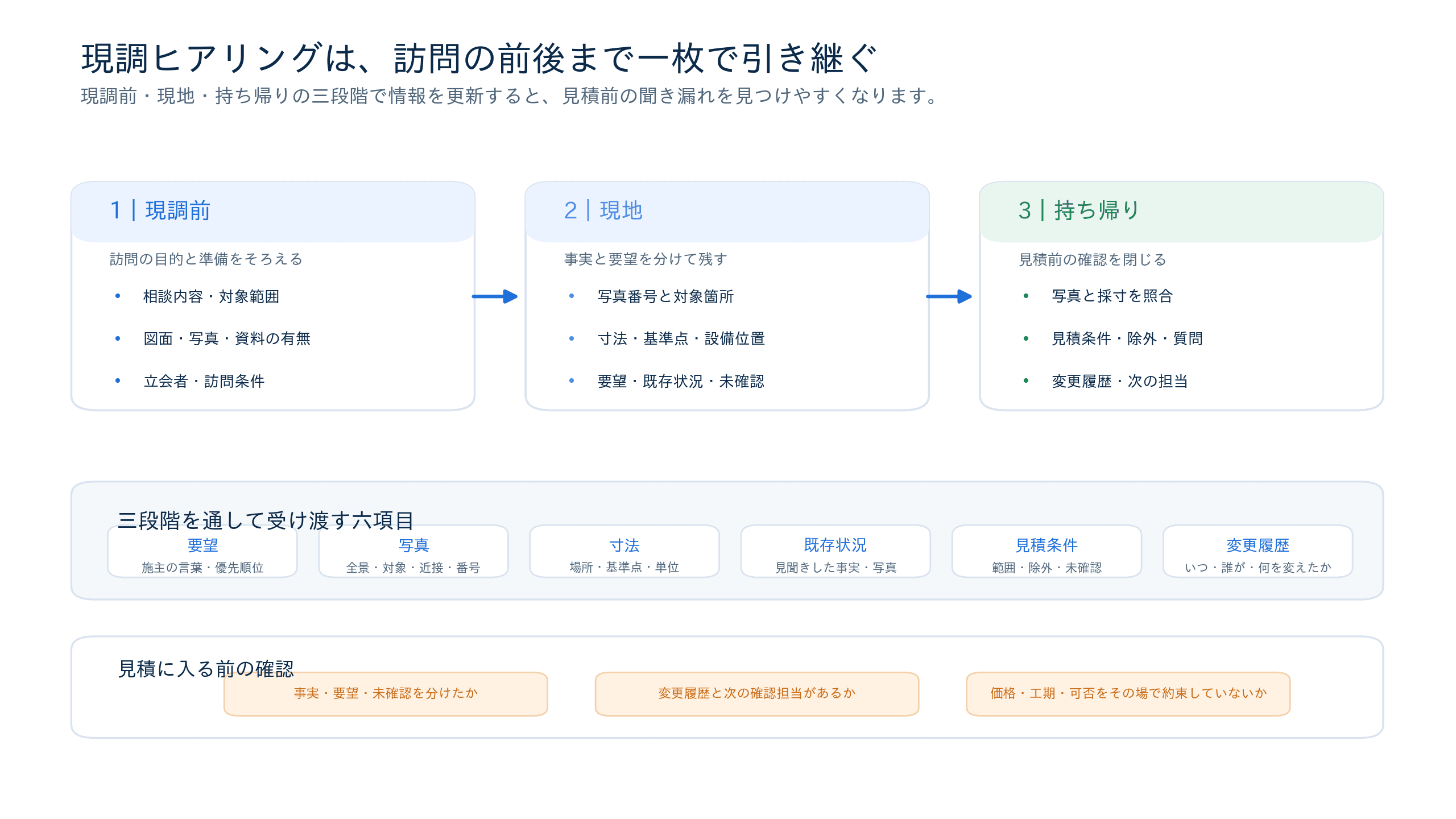

とくに少人数の工務店やリフォーム会社では、現調に行く人、見積を作る人、施主へ連絡する人が同じとは限りません。そこで、訪問前・現地・持ち帰り後の三段階でシートを更新すると、担当者の記憶だけに頼らず、聞き漏れを見つけやすくなります。この記事では、そのまま社内で使い始められる確認項目と運用の考え方を紹介します。
現調で得る情報には、性質の違うものが混ざります。「収納を増やしたい」「できれば夏までに終えたい」は施主の希望です。「窓がこの位置にある」「通路の幅はこのくらい」は現地で確認した事実です。そして、「床下は別日に確認する」「既存設備の品番を後で送ってもらう」は未確認事項です。
この三つを同じ欄に書くと、見積を作る人は何を前提にしてよいか迷います。現調ヒアリングシートでは、希望・事実・未確認を分けて残します。見積金額、工期、施工可否をその場で決める書類ではなく、持ち帰って確認すべきことをはっきりさせる書類だと考えると使いやすいでしょう。
見積書は、工事条件や内訳を施主へ提示する次の段階の書類です。現調で集めた情報をどのように見積書へ移すかは、リフォーム会社の見積書の書き方で確認できます。本記事では、見積を作る前の聞き取りと記録だけに絞ります。
現場でたくさん写真を撮っても、あとから見た人が「これはどの部屋か」「何を確認するための写真か」を判断できなければ、見積の根拠にはなりにくいものです。全体写真だけ、あるいは近接写真だけでは、場所と状態の関係が切れてしまいます。
写真を残すときは、全景、対象箇所、近接、寸法や設備位置の順に撮り、シートへ写真番号またはファイル名を書きます。例えば「写真12=洗面所入口側の壁全景」「写真13=同じ壁の既存収納」「写真14=収納幅の採寸」と並べておけば、現地に行かなかった人も流れを追えます。写真の枚数を増やすより、何のために撮ったかを結びつける方が大切です。
施主が「明るくしたい」「掃除を楽にしたい」と話すことと、窓の位置、既存配管、搬入経路などは別の情報です。要望を現地条件のように扱うと、後で「それは実現できる前提だったのか」という行き違いが起こります。反対に、現地条件だけを書いても、なぜその工事を検討しているのかが見えません。
シートには、要望を施主の言葉に近い形で残し、優先順位を「外せない」「できれば」「今回は見送るか検討」と分けます。現地で確認した事実は別欄に置きます。実現できるかどうかは、現地記録を持ち帰り、必要に応じて協力会社や社内の担当者と確認してから案内します。
現調中に「やはり収納は残したい」「工事は平日の日中だけにしたい」と条件が変わることがあります。口頭の変更がメモの端に残るだけだと、最初に聞いた内容をもとに見積を作り、後で作り直すことになりかねません。
変更は、いつ、誰が、何を、どの理由で変えたかを短く残します。判断が保留なら「未確認」と書き、確認する担当と期限を置きます。変更履歴は責任を追及するためではなく、見積の前提がどこで変わったかを全員でたどるためのものです。
現地での時間を有効に使うには、到着前に分かることを先にシートへ入れます。すべてを必須にすると、受付や日程調整が重くなります。手元にあるものを残し、ないものは「現地で確認」「後日受領」としておけば十分です。
この準備は、現調を一回で終えることを約束するものではありません。最初から不足情報を見えるようにして、現地で何を確認すればよいかを揃えるための準備です。
写真を撮る順序を固定すると、後から探しやすくなります。まず部屋や外周の全景を撮り、次に工事の対象箇所、さらに気になる部分の近接写真、最後に寸法や設備の位置が分かる写真を撮ります。シートには写真番号と対象箇所を書き、共有フォルダにも同じ案件名・日付で保存します。
写真に写っている状態について、「ひびがある」「水滴が見えた」「動かしにくいと施主から聞いた」など、見聞きした事実は残せます。一方で、原因、施工上の責任、補修方法をその場で断定しません。専門的な判断や追加の確認が必要な場合は、写真番号とともに「要確認」として持ち帰ります。
「900」「2,100」といった数字だけでは、何の寸法か分かりません。寸法は「洗面台予定位置の壁幅」「入口枠内の有効幅」のように場所を書き、どこからどこまでを測ったのか、単位は何かも添えます。図面がある場合は、図面上のどの位置を確認したかに印を付けると、写真ともつながります。
測れなかった場所は、空欄ではなく理由を書きます。「家具があり確認できず」「立会者の都合で次回確認」「図面受領後に照合」などです。空欄と未確認を区別するだけで、見積担当が勝手に数値を補う場面を減らせます。
施主の希望は、専門用語に言い換えすぎずに書きます。「冬に足元が寒い」「掃除の負担を減らしたい」「来客前に整えたい」といった言葉は、見積を考える際の背景になります。そのうえで「外せない」「できれば」「予算によって調整」のように優先順位を確認します。
予算感や希望時期も聞けますが、それをもとに金額や着工日を約束するわけではありません。現地条件、材料・職人の手配、工事範囲などを確認する前に答えを固定すると、後で説明し直す必要が出ます。シートには「現地確認後に案内する事項」として残し、見積条件を決める人へ渡します。
既存不具合の欄には、施主からの申告、目視で確認した箇所、写真番号、追加で確認したいことを書きます。例えば「浴室入口付近の床が沈む感じがすると施主から申告。写真21〜23。床下の状況は未確認」といった記録です。
この欄は、原因や責任を決める欄ではありません。建物の状態を専門的に調査・判定するものでもありません。見積前の聞き取りで分かったことと、まだ分からないことを混ぜないための欄です。必要な確認の進め方は、社内の責任者や適切な専門家へ相談する前提にします。

現調の質は、訪問を終えた直後の整理で変わります。時間を空けるほど、写真の意図や会話の細部を思い出しにくくなるため、できれば当日中にシートを開きます。確認するのは次の四つです。
情報がそろったら、見積を作る人へ「現地で分かった事実」「施主の要望」「未確認事項」を分けて引き渡します。見積書の工事条件や内訳を整える段階へ進むときは、前述のリフォーム会社の見積書の書き方を参照してください。現調シートをそのまま顧客向け見積にしないことが、役割を混ぜないコツです。
現調前・現地・持ち帰りの各欄を一枚にまとめたExcel版を用意する場合は、次のリンクから配布します。
【免責事項】
本フォーマットは、ユーザー様の自己責任においてご利用ください。内容の正確性について当社は保証するものではございません。
万一、本フォーマットの使用により損害やトラブルが発生した場合も、当社は一切の責任を負いかねます。
最初からすべての工種の細かな確認項目を一枚に詰め込む必要はありません。共通シートには、要望、写真、寸法、既存状況、見積条件、変更履歴を置き、キッチンや外壁など工種固有の技術項目は別紙にします。その方が、内装・設備・外構など複数の相談で共通して使え、現地で迷いにくくなります。
運用を始めるときは、一件の現調で試し、見積担当が実際に迷った箇所をシートへ反映します。「写真番号の欄が足りない」「施主の連絡希望を残したい」といった実務上の不足を少しずつ直す方が、最初から大きな様式を作るより続きます。
現調ヒアリングシートは、見積の前提を集めるための社内記録です。見積書は、その情報をもとに工事条件と内訳を施主へ提示する書類です。受注後には、見積の前提を実行予算や原価管理へ引き継ぐ必要があり、その考え方は建設業における実行予算とは?で確認できます。
また、問い合わせから現調、見積、工事、アフターまでを一続きで管理する仕組みは、建設業の案件管理システムの選び方と主要6製品比較が扱う範囲です。本記事の役割は、その流れの中の「見積前の現地聞き取り」を、誰が見ても再確認できる記録にすることです。
役割を分けると、現調シートに金額・契約・工程・原価まで詰め込まずに済みます。聞いたこと、見たこと、まだ分からないことを正確に渡す。そこに集中した方が、見積の担当者も次の質問をつくりやすくなります。
工務店の現調ヒアリングシートは、訪問した人の記憶を補うためのものです。現調前に準備を置き、現地では写真・寸法・要望・既存状況を分け、持ち帰って未確認事項と変更履歴を確認します。この三段階を一枚でつなぐと、見積前に足りない情報を見つけやすくなります。
まずは次の現調一件で、写真番号、寸法の基準点、施主の優先順位、未確認事項、次の確認担当を残してみてください。後から見積を作る人が「何を聞き直せばよいか」を分かる状態が、聞き漏れを防ぐ最初の一歩です。
