建設業でAI議事録を試す前に、騒音、専門用語、複数話者、数字、担当・期限をどう確認すればよいのでしょうか。同じ会話を一現場で使い、原音へ戻れるか、誤りを直して共有できるかを確かめる導入前テストの手順と判定表を解説します。
AI搭載
コンクルーAI
中小建設会社のためのAIオールインワン業務管理ツール
顧客管理・見積作成・原価管理・電子受発注・請求支払いなど全ての業務がコンクルーAIひとつで完結


建設業でAI議事録を使えば、会議が終わるたびに録音を聞き返して議事録を作る負担を減らせそうです。ただ、施工打合せや工程会議では、重機や周囲の音、工法名・資材名、協力会社名、複数人の発言が重なります。数字や担当、期限を取り違えたまま共有したら、議事録を作る手間が減っても、あとで確認の手間や認識のずれが増えてしまいますよね。
そこで契約や全社展開の前に、候補ごとに同じ会話を一現場で試してみましょう。製品ランキングでなく、音声、話者、専門用語、数字、担当・期限、元音声への復帰を確認する導入前テストです。目的は認識率を競うことではありません。人が根拠へ戻り、直して、安心して共有できる記録になるかを確かめます。
AI議事録のデモでは、きれいに整った要約や見やすい画面に目が行きやすいものです。しかし、候補ごとに別の会議を使うと、実際の違いは比べにくくなります。静かな会議室の会話と、職人さんや協力会社が出入りする現場の打合せでは、聞こえ方も言葉も違うためです。

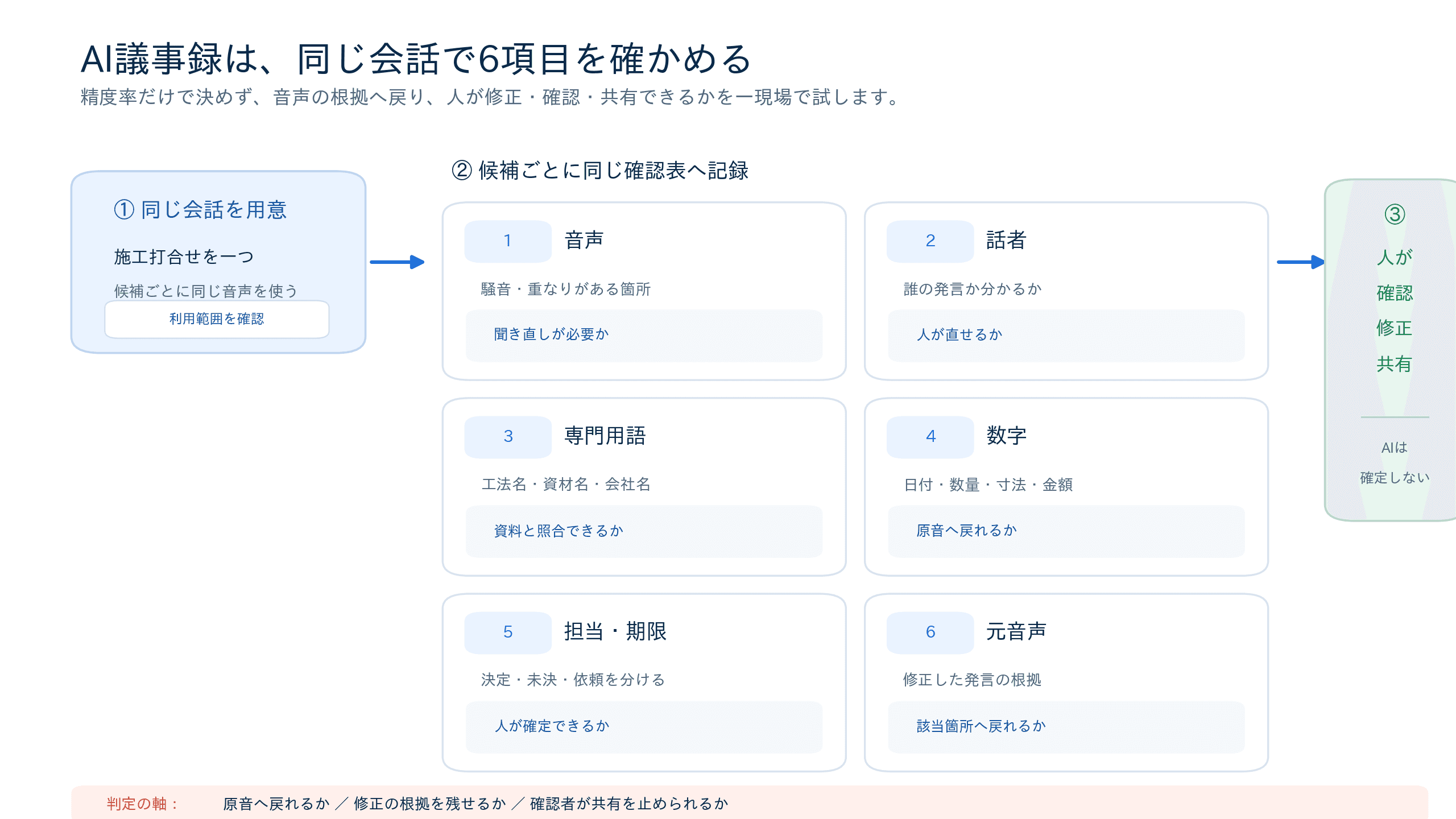

一現場テストでは、候補ごとに同じ音声を使い、次の六つを確認します。
ここでのAIの役割は、会話を文字にし、確認しやすい下書きへ並べることです。誰が何を引き受けるか、いつまでにするか、対外的に何を共有するかを、AIの出力だけで確定することではありません。決定事項・担当・期限は、会議の参加者や資料を見られる人が確認して初めて議事録の内容になります。
テストを急いで始めるより、最初に「何を試し、誰が何を確認するか」を小さく決める方が、後の比較が楽になります。50名以下の会社であれば、社長、現場責任者、事務所の確認者が一度に全てを抱えがちです。だからこそ、最初の一回は役割をはっきり分けておきましょう。
試しやすいのは、工程のすり合わせ、搬入の順番、確認事項、協力会社への連絡などが自然に出る施工打合せです。普段の会話に近いほど、「きれいに話せたから使えた」という判断を避けられます。一方で、事故対応、契約変更、高額な追加工事、個人評価など、確認の重さが大きい話題を最初の試験にする必要はありません。
会議時間は30〜60分程度を目安に一つだけ選びます。候補Aは朝礼、候補Bは静かな定例会議というように条件を変えると、聞き取りにくさの原因がツールなのか会議なのか分からなくなります。
実在の会話に未公表の見積、図面、顧客名、連絡先、位置情報などが入る場合は、まず会社のルールと利用するサービスの条件を確認してください。初回は架空・匿名化した会話で操作を試し、扱える情報と保管先が固まってから実際の会議へ進む方法もあります。
音声には、氏名、会社名、電話番号、顧客の要望、現場の場所などが混ざることがあります。通話内容から特定の個人を識別できる場合には個人情報に該当し得ると個人情報保護委員会は案内しています(出典:個人情報保護委員会「顧客との電話の通話内容は個人情報に該当しますか」)。現場の音声も、何を入れてよいか、誰が聞けるか、どこに置くかを、録る前に会社で決めておくと迷いにくくなります。
また、個人情報を含む内容を生成AIサービスへ入力する場合、利用目的に照らした取扱いや、提供事業者が機械学習に利用しないこと等を確認する必要がある場合がある、と個人情報保護委員会は注意喚起しています(出典:個人情報保護委員会「生成AIサービスの利用に関する注意喚起等」)。これは、どのサービスが使える・使えないと一律に決める話ではありません。契約・利用条件、学習利用の設定、保存場所、閲覧権限を自社の情報管理の担当者と確認するための出発点です。
IPAも、AI利用者向けにセキュリティ上の注意点をまとめた資料を公開しています(出典:IPA「AI利用者のためのセキュリティ豆知識」)。試験用の音声には、まだ発注者へ出していない見積額、図面の詳細、取引条件などを、確認なしに混ぜないようにしましょう。録音するか、誰へ伝えるか、何を保存するかは、会議参加者・発注者等との取り決めと会社のルールに沿って確認してください。
小さなテストでも、原音を聞き直し、会議資料や参加者に確認し、共有前に止められる人を一人決めます。大事なのは、AIの出力を見た人が「誰に聞けば確定できるか」を分かっていることです。
確認者は、誤字を直す係だけではありません。「これは決定ではなく検討中だった」「期限は来週ではなく、資材の納期を見てからだった」「数量は口頭の概算だった」といった文脈も見ます。AIが要約した文が読みやすくても、会議の合意と同じとは限りません。共有ボタンを押す前に、確認者が原音へ戻れることをテスト条件に入れてください。
候補ごとに、同じ会議音声を使い、次の表へ記録します。「合っていたか」だけでなく、「迷ったときにどう戻れたか」を残すのがポイントです。
確認項目 | 同じ音声で見ること | 人が最終的に確認すること |
|---|---|---|
音声 | 騒音や発言の重なりで聞き取りにくい箇所を確認できるか | 聞き取れない箇所を、 |
話者 | 発言者の区別や、直す手順が分かるか | 誰の発言かを参加者・原音で確認するか |
専門用語 | 工法名、資材名、略称、 | 正式名称・表記を資料や参加者と照合するか |
数字 | 日付、数量、寸法、 | 数字の根拠、単位、 |
担当・期限 | 決定・未決・依頼を分けて見られるか | 誰が担当するか、いつまでか、 |
元音声 | 該当する発言箇所へ戻れるか | 修正理由と、確認した人を残すか |

騒音、遠い発言、複数人の重なりがあれば、聞き取りにくい箇所は出ます。ここで見るのは、聞こえない部分を無理に正しい文へ見せるかではありません。疑わしい箇所を見つけ、原音を聞き直せるか、保留として残せるかを確認します。
たとえば「北側の搬入を火曜にする」が「東側」「木曜」となれば、わずかな違いでも翌日の手配に影響します。テスト表には、正しい文章だけでなく、音が重なった時刻や聞き直しが必要だった理由も書きます。後で候補を比べる際に、「静かな部分の文字起こし」だけでは見えない差が分かります。
誰の発言かが違えば、依頼なのか回答なのか、担当が誰なのかも変わります。話者の表示があっても、実際の参加者と一致しているか、編集できるか、名前が分からないときに保留にできるかを試しましょう。
専門用語も同じです。工法、資材、部位、現場の略称、協力会社名は、会話の流れだけで正しい表記を決めにくいことがあります。辞書登録の有無や設定の仕方を比べる前に、誤りを見つけた人が直し、次回も同じ言葉を確認できるかを見ます。候補が出た言葉をそのまま決定事項へ入れず、図面、発注書、参加者の確認へ戻れる運用を作ることが先です。
会議には、「次回までに確認する」「今日中に連絡する」「予算を見てから決める」のような、確定度の違う言葉が混ざります。AIがそれらを一つのToDoに並べても、そのまま正式な担当・期限とは限りません。
テストでは、決定事項、未決事項、確認依頼を分けて見られるかを確かめます。担当と期限が書かれた箇所は、原音、会議資料、参加者の認識で確認し、「誰が」「いつまでに」「何を」するのかを人が確定します。数量、寸法、金額も、見積や発注の根拠を持つ資料と照合する前に、議事録だけで使わないようにしましょう。
対象の会議を一つ決め、録音前に参加者、利用目的、保存先、閲覧できる人を確認します。テストのために会話を演出する必要はありません。いつもの工程確認や施工打合せで、普段どおりに出る言葉を残します。
候補を二つ以上試すなら、録音した同じ音声ファイルを使います。候補ごとに別の日の会議を使うと、参加者、騒音、議題、会話量が違い、比較の根拠があいまいになるためです。実在の音声の利用範囲がまだ決められない場合は、架空の短い会話で、原音へ戻る操作と修正の流れだけを先に確認してください。
候補ごとに、先ほどの六項目を同じ表へ記録します。例えば「専門用語が一語違った」だけではなく、「原音の該当箇所へ戻れた」「正式名称は図面で確認した」「誰が修正した」を残します。
精度率を無理に計算する必要はありません。全ての発言を正誤で採点すると、会議の合意に関わる一語と、意味に影響しない言い回しが同じ重さになってしまいます。数字、担当、期限、専門用語、原音復帰を優先しましょう。
テスト中のAI出力は、正式な議事録を置き換えるものではありません。確認者が、決定事項、未決事項、担当、期限、数字、対外共有の文面を見直してから、必要な人へ共有します。確認できない項目は「要確認」と残し、次回の会議や担当者への確認へ回します。
この一手間は、試験の段階で「どこを人が確認するか」を知るための工程です。原音と資料へ戻れる流れを一度作っておくと、全社へ広げた後の役割分担を決めやすくなります。
一現場テストの最後は、候補の順位を付ける場ではありません。今の条件で、確認できる記録を作れるかを判断する場です。次のように判定すると、画面の印象だけで急いで契約するのを避けやすくなります。
判定 | 判断の目安 | 次にすること |
|---|---|---|
Go | 六項目を確認でき、 | 同じ会議体・同じ書式で一週間だけ試し、修正履歴を残す |
保留 | 専門用語、話者、 | 利用条件や社内ルールを確認し、 |
見送り | 原音へ戻れない、 | 合わなかった条件を残し、 |
「保留」や「見送り」は、AIが悪いという結論ではありません。今の会議、参加者、保存先、会社のルールに合うかを確かめた結果です。
一回のテストで問題がなさそうでも、すぐに全現場・全会議へ広げる必要はありません。まずは工程会議なら工程会議だけ、同じ書式と確認者で一週間続けます。修正が多かった専門用語、毎回未決になる項目、原音を聞き直した場面を見て、会議の進め方や確認表を直します。
AIを小さな一業務から試し、確認の流れを整えてから広げる考え方は、中小建設会社のAI導入手順|30日で一業務を試す方法でも解説しています。議事録だけでなく、見積の下書きや写真整理へAI活用を広げる前に、建設業での使いどころ全体を知りたい場合は、建設業のAI活用|できること・事例を事務と現場で整理も参考にしてください。
会話の文字起こしから確認依頼、案件情報への整理までをどうつなぐかは、建設業のAIエージェントとは?生成AIとの違いを仕事の流れで解説で扱っています。どの段階でも、AIに任せる作業と人が確認する作業を分けておくと、便利さだけを理由に責任の所在があいまいになるのを避けやすくなります。
建設現場のAI議事録を試す目的は、会議を無確認で自動化することではありません。音声、話者、専門用語、数字、担当、期限を、人が確認しやすい形へ整え、迷ったときに元音声へ戻れる状態を作ることです。
候補ごとに同じ会話を使い、止まった箇所と直せた理由を残してください。騒音や専門用語がある場面でも、確認者が根拠へ戻り、決定事項と未決事項を分け、共有前に止められるなら、次の小さなテストへ進めます。逆に、その流れを作れない項目が見つかったなら、全社展開の前に分かったこと自体が大きな収穫です。
