現場を出る前にスマホへ話した内容を、あとから誰かが日報に打ち直していませんか。建設業の音声日報を、無確認で自動提出する仕組みではなく「話す→AIが下書き→人が確認して保存する」運用として解説。架空の音声を日報へ整える例と、提出前に見る確認表を紹介します。
AI搭載
コンクルーAI
中小建設会社のためのAIオールインワン業務管理ツール
顧客管理・見積作成・原価管理・電子受発注・請求支払いなど全ての業務がコンクルーAIひとつで完結


現場を出る前に「今日やったこと」をスマホへ話しておけば、夜に事務所で日報を打ち直す手間を減らせそうです。ただ、録音を文字にしただけでは、作業実績、人数、時刻、気づき、引継ぎがばらばらのまま残ります。建設業の音声日報は、音声を日報の下書きへ整理し、人が見直して保存・共有する流れとして使うのが現実的です。
ここでは、実在の現場・人物・音声ではない練習用の架空例を使い、何を話すと日報下書きになるのか、何を人が確認するのかを整理します。AIは文章を整える補助であり、現場の事実や責任を引き受ける役ではありません。

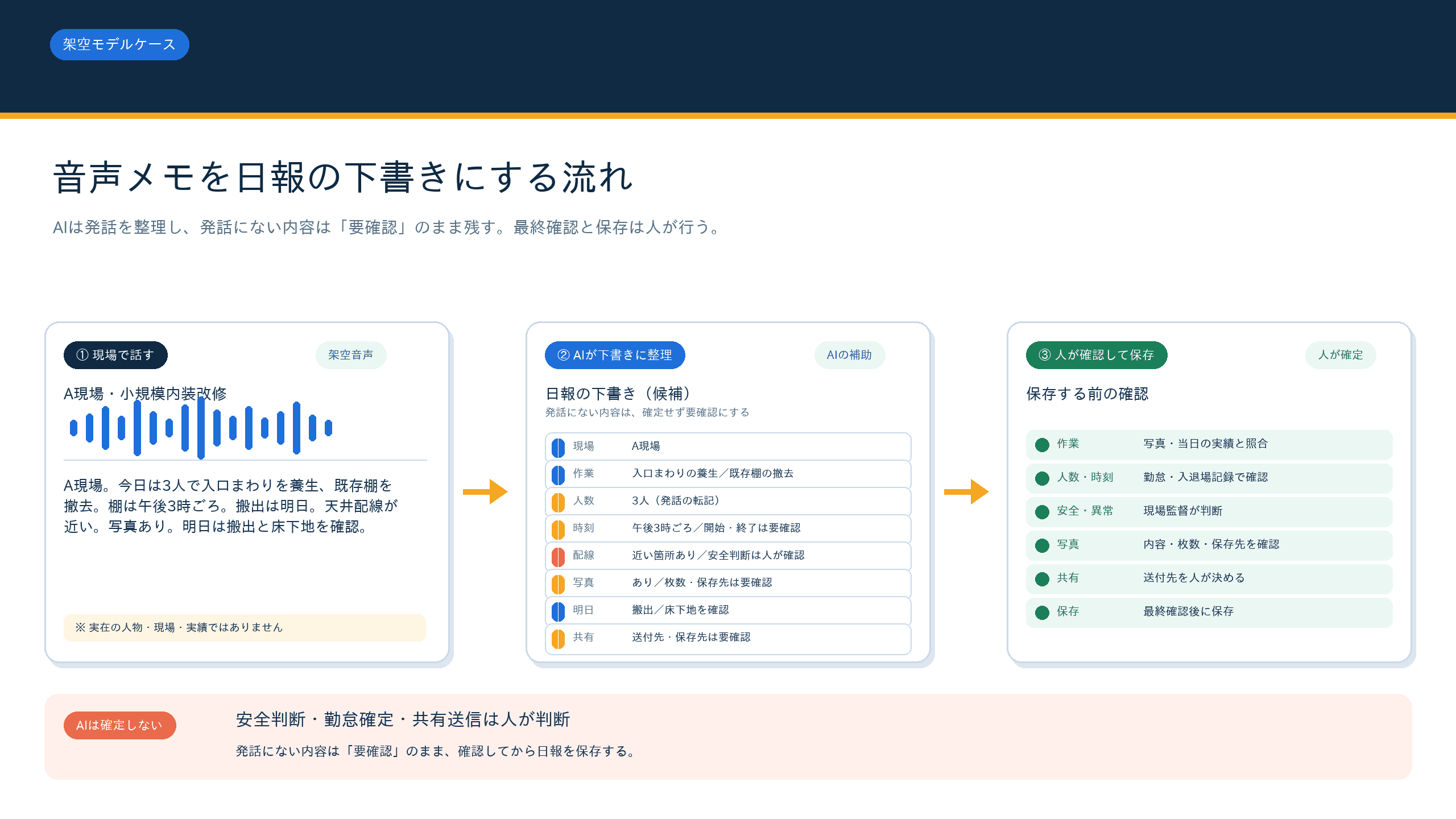

音声入力を始めるときは、次の3段階を分けておくと迷いにくくなります。
大事なのは、2段目と3段目を混ぜないことです。たとえば「3人で作業した」と話した内容は、AIが日報欄へ転記できます。しかし勤怠や人工として扱う人数・時刻は、名簿や勤怠の記録を見られる人が別に確かめます。危険や異常に触れた発話も、AIが目立たせるところまでは補助できますが、作業をどうするか、誰へ連絡するかは現場側が判断します。日々の作業人数や稼働実績をもとに工事ごとの原価を正確に把握したいなら、見積作成から予算管理まで一元化できる業務管理クラウドを無料トライアルで試すのも一つの方法です。
国土交通省の事例集にも、音声認識を現場検査の記録・報告書作成の補助に用いた取組が掲載されています(出典:国土交通省「建設業における働き方改革推進のための事例集」)。これは日報の共通手順や効果を示すものではありませんが、音声を現場の記録作成の補助に使う発想は、日々の報告にも応用できます。
紙の日報の項目を全部そのまま話そうとすると、かえって続きません。まずは、次の5項目を基本としてこの順番で残します。写真を撮った日は、最後に「何を撮ったか」も一言添えます。これは法令上の共通書式ではなく、音声で話しやすい最小の順番です。
話す項目 | 話し方の例 | 下書きでの扱い |
|---|---|---|
現場 | 「A現場です」 | 案件候補として表示。似た現場名なら人が確認。 |
今日の作業 | 「入口まわりを養生して、既存棚を撤去した」 | 作業内容へ整理。完了範囲は人が確認。 |
人数・時刻 | 「3人で、棚は午後3時ごろにはずした」 | 発話のまま記載。開始・終了時刻や人工は要確認。 |
気づき | 「天井の配線が近い」 | 注意事項として目立たせる。危険度や作業可否は決めない。 |
明日の引継ぎ | 「明日は搬出して床下地を見る」 | 引継ぎ欄へ整理。工程・手配は現場側が確認。 |
話すときは、きれいな文章にしようとしなくてかまいません。「どの現場で」「何をしたか」「気になることは何か」を、普段の言葉で区切って残せれば十分です。写真がある場合も、音声だけで保存済みと扱わず、あとで内容・枚数・保存先を確認します。聞き返しが必要な固有名詞や数字があれば、下書きに要確認を付け、確認する人が原音や現場記録へ戻れるようにしておくと、訂正の根拠も残せます。
日報そのものの目的や、会社で使う書式の見直しから始めたい場合は、建設業の作業日報の目的や記載内容、テンプレート、効率化の方法とはを先に確認してください。この記事では、日報の全項目を網羅する代わりに、音声を下書きにする場面へ絞ります。
ここからは、架空の小規模テナント内装改修を使った練習用の例です。実在の会社、現場、人物、作業実績、写真ではありません。特定サービスの認識率や時短を試す例でもありません。
「A現場、今日は3人で入口まわりの養生と、既存棚の撤去をやりました。棚は午後3時ごろにはずして、搬出は明日やります。天井の配線が近いところがあったので、電気屋さんに見てもらってから進めます。写真は養生と棚のところを撮ってあります。明日は朝から搬出して、床の下地を見ます。」
この音声には、作業内容、人数、時刻の表現、翌日の予定、気づきが入っています。一方、開始・終了時刻、写真の枚数と保存先、誰が確認するか、誰へ共有するかは話されていません。下書きでは、こうした欄を空欄や「要確認」のまま残します。
日報欄 | AIが整理する下書き | 人が確認すること |
|---|---|---|
現場 | A現場 | 案件名・現場名が正しいか |
作業内容 | 入口まわりの養生/既存棚の撤去 | 実際の作業範囲と完了状況 |
作業人数 | 3人 | 勤怠・人工としての人数と時刻 |
時刻 | 棚の撤去:午後3時ごろ | 開始・終了時刻は要確認 |
気づき | 天井の配線が近い箇所あり | 現場の安全確認と必要な連絡 |
写真 | 養生と棚の写真あり | 内容、保存先、添付の要否 |
引継ぎ | 搬出、床下地の確認 | 作業順・担当・工程との関係 |

「午後3時ごろ」を終了時刻へ置き換えたり、「写真あり」を写真の保存済みと扱ったりしないことがポイントです。音声にないことを補うほど、あとから誰が確かめたのか分からなくなります。建設業でAIを使える業務を日報以外も含めて整理したい場合は、建設業のAI活用|できること・事例を事務と現場で整理も参考になります。

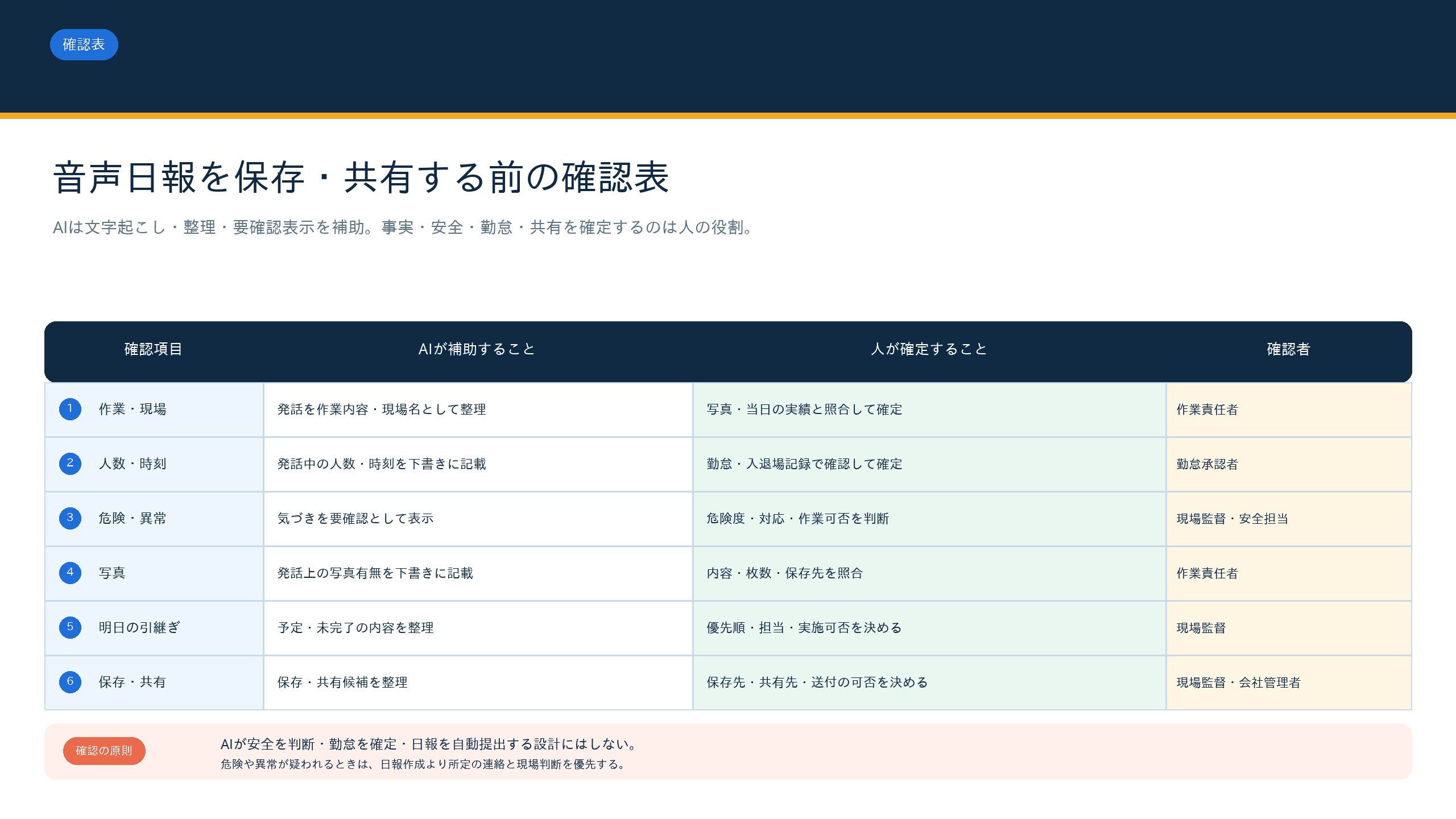

音声日報の確認は、誤変換を直すだけではありません。「話されなかったこと」「話したが、業務上は別の記録で確かめること」を見つける工程です。確認者は会社の規模や体制で変わりますが、役割は次のように分けられます。
確認すること | AIが補助できること | 人が確定すること |
|---|---|---|
現場・作業内容 | 現場名・工種・作業を整理 | 実際の範囲、完了状況 |
人数・時刻 | 話した数字を欄へ転記、欠けた欄を表示 | 勤怠、人工、開始・終了時刻 |
危険・異常 | 注意語を要確認として目立たせる | 危険性、作業可否、必要な初動 |
写真・添付 | 写真に触れた発話を記録 | 内容、保存先、添付漏れ |
明日の引継ぎ | 次の作業を箇条書き化 | 工程、担当、協力会社への依頼 |
保存・共有 | 下書きを共有候補へ整形 | 送付先、承認者、保存場所 |

確認済みの日報を、案件・作業者・写真と一緒に管理したい場合は、コンクルーAIの作業日報機能のような選択肢もあります。音声の使い方とは別に、日報をどこへ残し、誰が見られるようにするかを自社の運用に合わせて決めることが先です。日報で集めた現場の実績と顧客や案件ごとの台帳を合わせて管理したいなら、顧客管理・見積作成・原価管理・電子受発注・請求支払いをひとつで管理できる業務管理クラウドを無料トライアルで試してみるのも手です。
音声入力は、現場で聞いたことを早く残すための入口です。次のようなことは、下書きに入っていてもAIが確定する範囲ではありません。
音声の文字起こし、確認依頼、案件情報への整理までをどうつなぐかという全体像は、建設業のAIエージェントとは?生成AIとの違いを仕事の流れで解説で扱っています。音声日報だけを先に試す場合も、最終確認者と共有先を置いておくと、後から業務を広げるときに役割が混ざりにくくなります。
最初から全現場、全職人へ同じ入力を頼む必要はありません。まずは一つの現場で、先ほどの5項目だけを一週間残してみます。声に出しにくい項目、毎回抜ける項目、確認に時間がかかる項目が見えてきたら、書式や話す順番を変えます。
このとき、音声原文、AIの下書き、人が修正した内容を短期間でも並べて残すと、改善点を感覚だけで決めずに済みます。「現場名は候補から選んだほうが早い」「人数は日報でなく勤怠を参照する」「写真の保存先を固定する」といった、自社に合うルールが見つかります。
一業務を小さく試して、確認の流れを整えてから広げる進め方は、中小建設会社のAI導入手順|30日で一業務を試す方法でも詳しく解説しています。日報の下書きが回ることを確かめてから、写真整理や案件情報の共有へ進めるほうが、現場の負担を見ながら調整できます。日報の共有だけでなく工事の予定作成や進捗管理まで段階的に広げたいなら、見積をもとに工程表を作成・更新できる業務管理クラウドを無料トライアルで一度試してみてください。
現場の音声には、作業員名、顧客名、住所、写真、位置情報などが含まれることがあります。使う前に、少なくとも次の3点を会社で決めておきましょう。
個人情報を含む内容を生成AIサービスへ入力する場合には、利用目的に照らした取扱いや、提供事業者が学習に利用しない設定などを確認する必要がある場合があります。また、生成AIの出力には不正確な内容が含まれ得ることも、個人情報保護委員会が注意喚起しています(出典:個人情報保護委員会「生成AIサービスの利用に関する注意喚起等」)。自社の利用ルールとサービスの条件を確認し、迷う情報は入れないところから始めましょう。
音声・写真・メモから工事日報をAI作成する無料ツールでは、現場メモ・録音・施工写真をまとめ、確認・編集できる工事日報の下書きを作れます。上で紹介した「話す→確認→保存」の流れを、そのまま画面で試せます。まずは「工事日報のサンプルで試す」を使うか、上の架空の音声メモを「現場メモ」に入れてみましょう。

「1. 現場情報と素材を入れる」の入力画面です。「1. 現場情報と素材を入れる」の入力画面です。帳票タイトル・工事名・日付の欄と、「工事日報のサンプルで試す」ボタンが見えます。天候・現場メモ・音声メモ・施工写真の欄は、画面を下へ進めた先にあります。
「帳票タイトル」「工事名」「日付」「天候」を確認し、「現場メモ」に残した内容を入力します。上の架空例なら、工事名は「A現場」、現場メモには養生・既存棚の撤去・明日の搬出など、話した内容を入れます。例にない日付や天候は、実際に使うときの記録で確かめてください。メモ、音声、写真のどれからでも作成できます。
音声を使う場合は「録音を開始」で話し、「録音を停止」で終えるか、「音声ファイルを選択」から追加します。音声ファイルは8MBまでです。施工写真は「写真を選択」で追加でき、JPEG・PNG・WebP、1枚2MB、最大6枚に対応しています。素材を入れたら「AIで工事日報の下書きを作成」を押します。
「2. 内容を確認・編集する」で「日報全体の信頼度」と「最終確認事項」を確認します。「当日の概要」「作業内容・数量」「人員・協力会社・時間」「使用機械」「使用材料」「安全・KY」「課題・指示事項」「翌日予定」を原記録と照らして修正し、写真を追加した場合は「写真キャプション」も見直します。上の例の「午後3時ごろ」が、作業の終了時刻として扱われていないかも確認してください。
「3. 保存・出力」では、「作業データを出力」「CSVを出力」「ブランドPDFを出力」を選べます。CSVとPDFは、作業内容または概要を入力すると出力できます。編集を再開したい場合は作業データを書き出し、次回「出力したデータを読み込む」を使います。録音や写真の原本は作業データに保存されないため、原記録の保管先は別に決めておきましょう。
下書きをそのまま提出しないでください。音声認識は固有名詞・数量・単位を誤る場合があり、写真だけでは施工品質や隠れた作業を判断できません。現場責任者が作業実績、出面、安全記録、写真を確認して確定します。また、通常は端末内で完結しますが、AI解析時には一時送信されるため、入力する情報は自社のルールに沿って選んでください。
現場で記録した日報の内容を事務所で工事台帳や出面表へ転記する作業は、毎日の積み重ねで大きな負担になります。現場ごとの進捗や人工の集計が遅れると、工事全体の予算管理や支払確認にも影響が及びます。
コンクルーAIなら、見積作成から予算管理までを一元化できます。顧客管理・見積作成・原価管理・電子受発注・請求支払いなどの業務をひとつで管理できます。
まずは自社の案件1件で、無料トライアルを試してみてください。
コンクルーAIの無料トライアルを申し込む(フォーム送信後、その場でお打ち合わせの日程を選べます)
建設業の音声日報は、話した内容を日報の下書きへ整理し、人が確かめやすくするための仕組みです。現場、作業、人数・時刻、気づき、引継ぎを残し、発話にない情報は要確認のままにしておくと、後から無理に辻褄を合わせずに済みます。
AIは整理、人は作業実績・勤怠・安全・共有の確認と判断、という役割を保つことが大切です。まず一現場で、話す順番と確認者を決めて試してみてください。
