現場写真をAIで整理し、日報や報告書のたたき台を作る進め方を解説します。架空の写真台帳を使い、AIに任せる候補出しと、施工内容・数値・提出条件を人が確認して確定する流れ、写真を安全に扱う確認点を紹介します。
AI搭載
コンクルーAI
中小建設会社のためのAIオールインワン業務管理ツール
顧客管理・見積作成・原価管理・電子受発注・請求支払いなど全ての業務がコンクルーAIひとつで完結


スマホやクラウドに現場写真が溜まり、帰社してから「どの写真を報告書に貼るか」を探す。説明文を書き、日報や現場報告書の形に直す。この作業は、現場を知る人ほど後回しになりがちです。
建設業の写真整理AIは、この仕事を丸ごと自動化するものではありません。役立つのは、元写真を残したまま、撮影情報やメモを写真台帳の候補へ並べ、確認済みの行だけを報告書のたたき台へ使う方法です。施工内容、数値、品質、安全、提出の可否は、AIの文章ではなく人が元写真・現場記録・提出先の条件で確定します。
この記事で使うのは、架空の「小規模テナント内装改修・施工5日目」の写真6枚です。実在の現場、人物、住所、金額、施工写真は使いません。AIの精度を試す例ではなく、写真の根拠を離さずに下書きを作る手順を確認するためのモデルケースです。
AIをどの業務から試すかを広く考えたい場合は、建設業のAI活用|できること・事例を事務と現場で整理も参照してください。ここでは写真整理から報告書の下書きへつなぐ、一つの業務に絞ります。
写真が整理できない原因は、枚数だけではありません。写真のファイル名、撮影時刻、黒板やメモに書いた内容、現場で実際に確認したこと、提出用の文面が別々の場所にあります。AIに期待する範囲を「候補を並べる」「要確認を見つける」「確認済みの情報で文章の初案を作る」と分けると、使いどころが明確になります。
段階 | 残すもの | AIが補助すること | 人が確認・確定すること |
|---|---|---|---|
元写真 | 原本ファイル、撮影日時、保存先 | ファイル名や撮影情報を候補欄へ整理 | 原本が対象の写真か、保存先と撮影条件 |
写真台帳の候補 | 工種・箇所・説明文・要確認事項の候補 | 分類、黒板文字の読取り候補、説明文の下書き | 撮影対象、箇所、施工内容、写真だけで判断できない事項 |
確認済み台帳 | 確認者、確認日時、修正理由、写真ID | 確認済み行を様式ごとに並べ替える | どの行を報告書に使うか、保留の扱い |
共有・提出用 | 写真ID付きの報告書たたき台と承認記録 | 章立て・文章の初案 | 対外文面、共有先、提出先の条件への適合 |
元写真をAIが整形した画像や文章で上書きしないことも大切です。元写真、AI候補、確認済みの記録を分けておけば、後から「この文はどの写真を根拠にしたか」を確認できます。工事写真の撮影・整理が品質確保の文脈でも扱われていることは、国土交通省の資料でも示されています(出典:国土交通省「営繕工事写真撮影要領」)。ただし、個別の工事で何を残し、どの様式で提出するかは契約や発注条件で確認します。
「工事写真AI」と一言でいっても、写真を撮る・保管する・分類する・台帳にする・説明文を下書きする仕事は別です。電子小黒板や写真管理アプリそのものを選びたい場合は、工事写真アプリおすすめ4選【2026年最新】選ぶポイントも解説!を先に確認すると比較しやすくなります。
仕事の切れ目 | 入力 | AIが補助しやすいこと | 置き換えない判断 |
|---|---|---|---|
写真の管理・分類 | 元写真、撮影日時、入力済みのメモ | 写真ID、候補の分類、重複や判読困難の再確認候補 | 撮影対象、元写真の真偽、必要な撮影の判断 |
写真台帳の整形 | 写真ごとの候補と確認結果 | 列への転記、説明文の候補、様式への並べ替え | 工種、施工内容、数値、測定値、確認状態 |
現場写真からの報告書下書き | 確認済み台帳、現場メモ | 写真IDを添えた文章と章立ての初案 | 品質・出来形・安全の判定、完成や提出の最終判断 |
電子小黒板の情報を扱う場面でも、AIのOCRや説明文生成と、写真の信憑性確認を同じものとして扱わないでください。国土交通省の資料は、電子的な小黒板情報と信憑性確認を扱っています(出典:国土交通省「デジタル工事写真の小黒板情報電子化について」)。対象工事・機器・提出方法は現場ごとに異なるため、AIの候補を要件確認の代わりにはしません。
ここからは、架空の小規模テナント内装改修の施工5日目を例にします。入力は架空写真6枚、架空の撮影日時・電子小黒板記載、短い現場メモだけです。写真から読めない数量、寸法、測定値、品質、進捗率は、AIが補わず「要確認」に残します。

台帳の各行には、少なくとも原本ファイル名、撮影日時、AI候補、根拠メモ、確認者、確認状態を置きます。たとえば「P-03/IMG_0003.jpg」に対し、AIが「天井下地の施工中?」と候補を出しても、現場担当は元写真と現場記録を見て、撮影箇所と施工内容を確認します。黒板の文字が読めたように見えても、誤読の可能性があるため、候補のままにします。

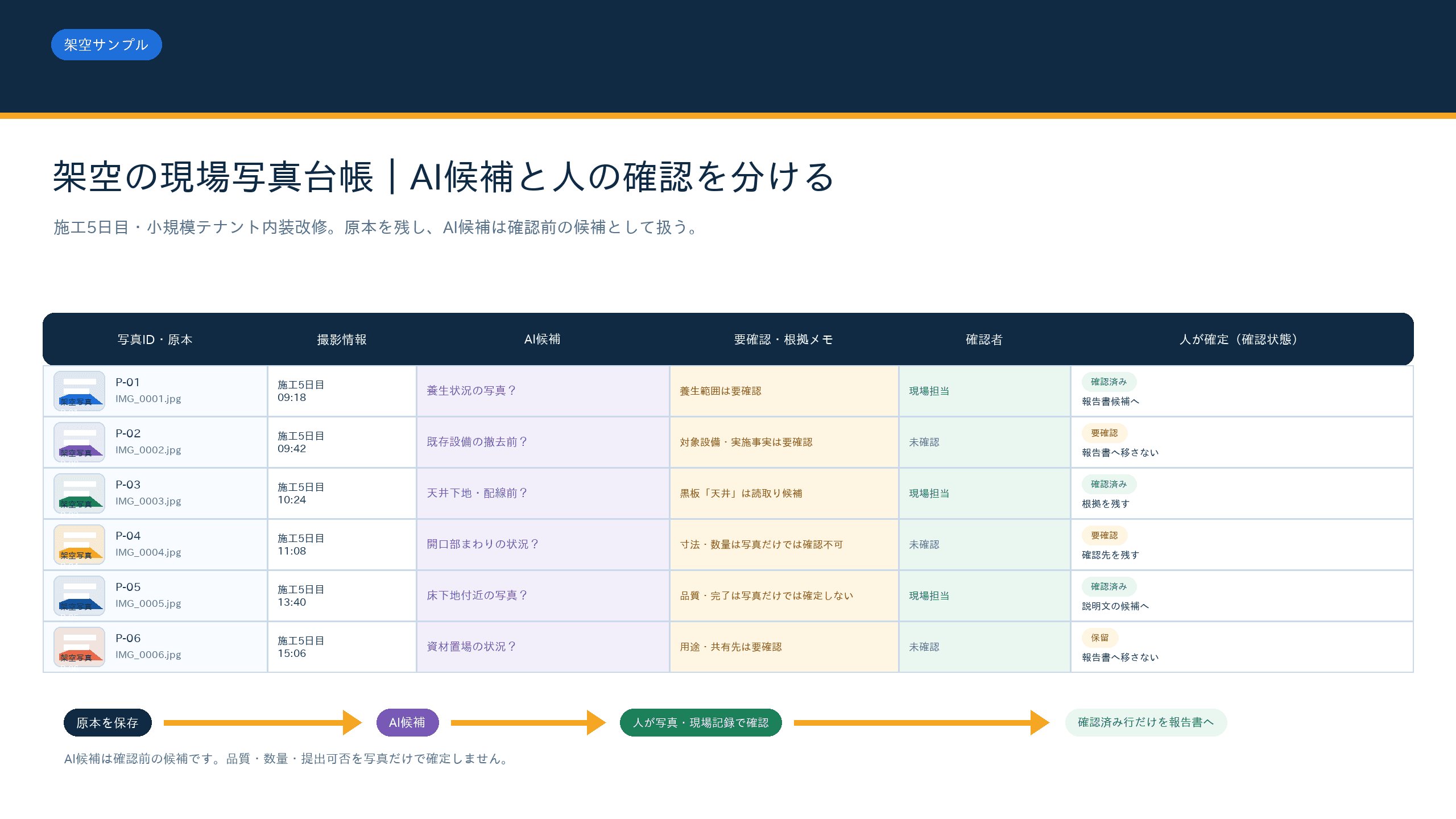

写真ID・原本 | AI候補 | 写真だけでは確認できないこと | 人の確認後の状態 |
|---|---|---|---|
P-01/IMG_0001.jpg | 養生状況の写真の可能性 | 養生範囲、完了の可否 | 撮影箇所を確認後、台帳へ記録 |
P-02/IMG_0002.jpg | 既存設備の撤去前の可能性 | 対象設備、撤去数量、作業実施の事実 | 現場メモと照合し、未確認なら保留 |
P-03/IMG_0003.jpg | 天井下地・配線前の可能性 | 寸法、施工品質、工程の完了 | 撮影箇所と施工内容を担当者が確定 |
大事なのは、AI候補が空欄を埋めるための事実にならないことです。写真に写っていない数量、使用材料、作業者、時刻を推測で追加しません。判断できない欄は、保留や確認先を残しておく方が、後で台帳を信頼できます。

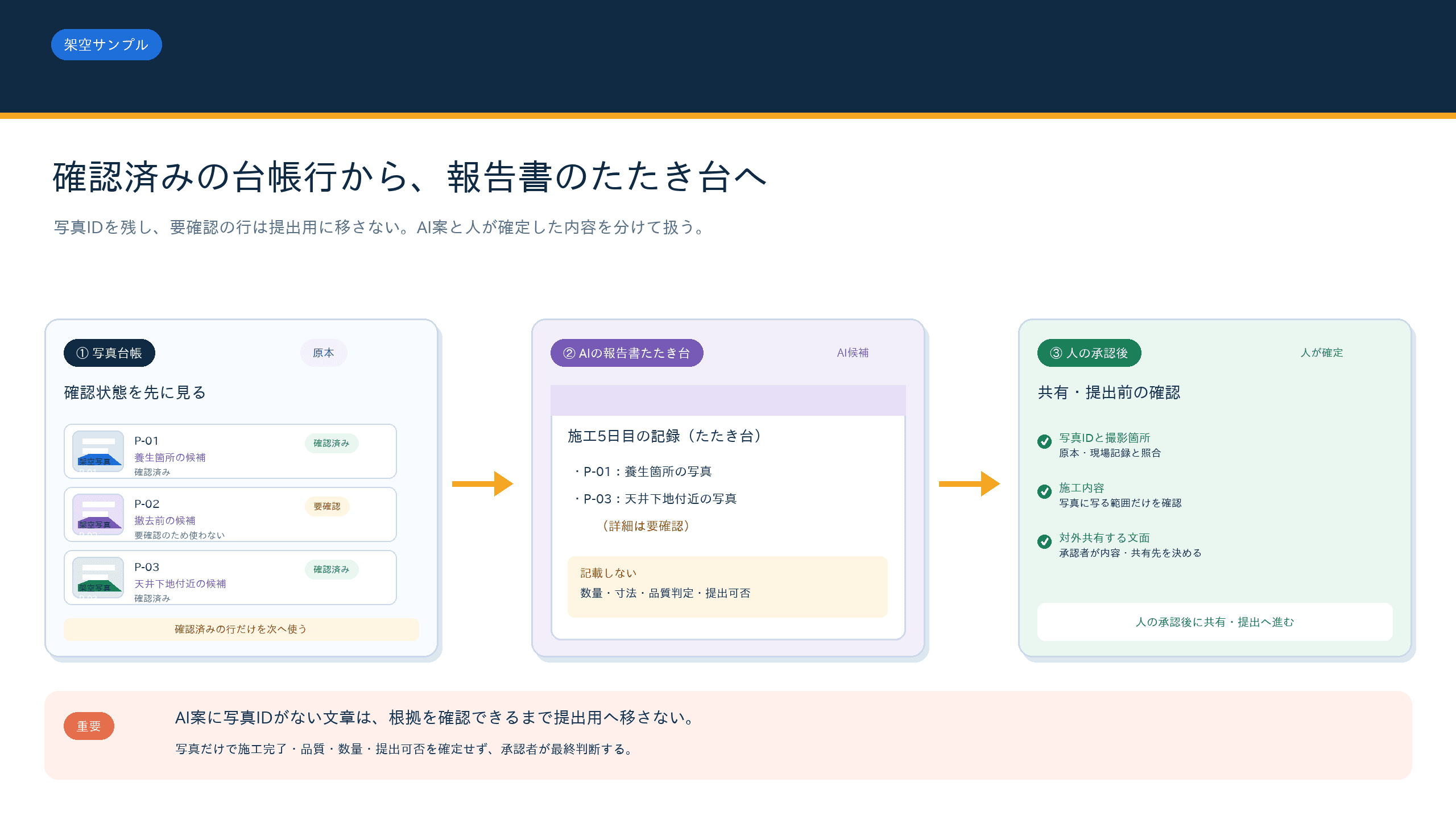

報告書の初案に使うのは、確認済みになった台帳行だけです。AIが文章を作る際にも、写真IDと台帳の確認状態を渡し、写真IDのない文章は提出用へ移さない、というルールにします。

たとえば「P-01:養生を実施した写真」「P-03:天井下地の施工状況(詳細は要確認)」という文は、確認済みの台帳行と結び付けます。一方、P-02が要確認なら、報告書のたたき台から除外するか、保留として残します。AIが「施工完了」「品質良好」「安全に完了」と補うことはありません。
日報の目的や必要な記載項目そのものは、建設業の作業日報の目的や記載内容、テンプレート、効率化の方法とはで整理しています。写真を起点に日報へつなぐ場合でも、写真台帳で確認した事実と、日報に記録する作業内容を混ぜずに確認してください。
AIの候補を確認済みに変える前に、担当者が見る項目を固定しておくと、確認の抜けを減らしやすくなります。ここでの確認は、AIを採点するためではなく、元写真と現場記録に基づいて会社が記録を確定するためのものです。

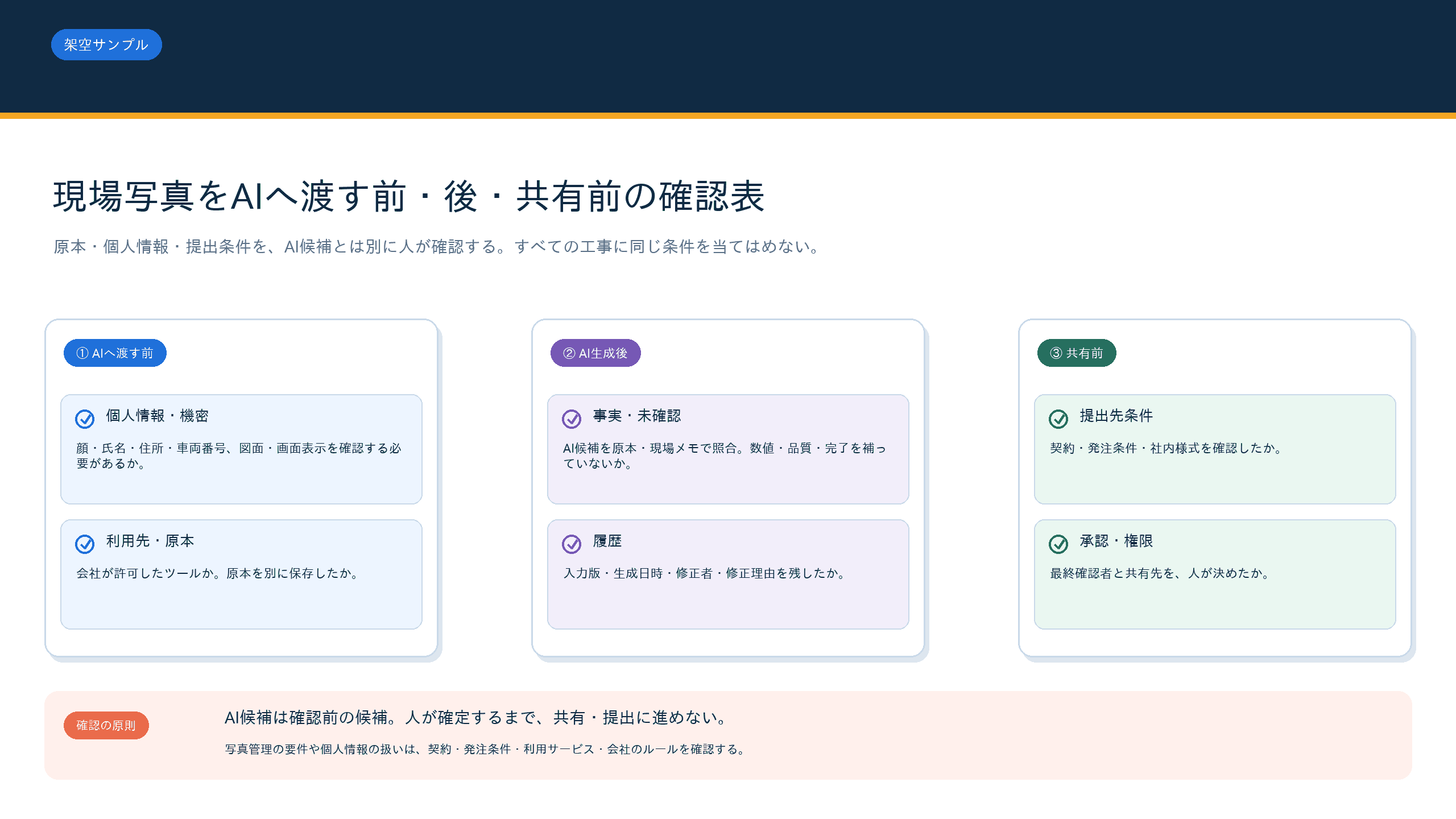

確認すること | 人が見る根拠 | AI候補の扱い |
|---|---|---|
撮影対象 | 元写真、撮影時の現場記録 | 候補名をそのまま採用せず、何が写っているかを確認 |
撮影箇所 | 現場メモ、図面や区画名、担当者の確認 | 似た場所の写真と取り違えていないかを確認 |
施工内容 | 作業記録、担当者の説明、元写真 | 写っている範囲だけを記載し、写っていない作業は補わない |
数値・寸法・数量 | 測定記録、数量根拠、別の原票 | 写真だけで読めない値は要確認のまま残す |
写真の信憑性 | 原本、利用機器・提出条件、会社の管理ルール | AIの説明文や加工画像で元写真を置き換えない |
提出先条件 | 契約、発注条件、提出様式、社内承認 | AI案をそのまま提出用にしない |
公共土木の写真管理には、現行版を含む資料が公開されています(出典:国土交通省「写真管理基準(案)」)。一方で、民間工事を含むすべての現場に同じ条件が当てはまるわけではありません。公共工事、元請指定の電子小黒板、施主へ出す様式は、案件の契約・発注条件を人が確認します。

現場写真には、作業員や施主の顔、氏名、住所、車両番号、室内の私物、図面、画面表示などが写り込むことがあります。顔画像や映像を含む情報の扱い、委託先の安全管理については、個人情報保護委員会のガイドラインも参照し、写真の目的、利用先、アクセス権を会社のルールで確認します(出典:個人情報保護委員会「個人情報保護法ガイドライン(通則編)」)。
生成AIや外部クラウドへ入力する前には、会社が許可したツールか、入力データの利用・保管・削除・アクセスに関する設定や契約を確認します。個人用の未承認アカウントへ原本を送らず、不要な情報は除外やマスキングが必要かを検討します。個人情報保護委員会も入力情報の取扱いへの注意を促しています(出典:個人情報保護委員会「生成AIサービスの利用に関する注意喚起等」)。
AIの候補を作った後は、入力した版、生成日時、修正者、修正理由、最終確認者を残します。これは特定のツールの機能を前提にするものではありません。AI利用における安全性・透明性・ガバナンスを考える参考として、経済産業省のガイドラインも確認できます(出典:経済産業省「AI事業者ガイドライン(第1.2版)」)。写真の扱いが個別に適法か、どのサービスへ送れるかは、この記事だけで結論づけず、契約と会社の管理体制に照らして判断してください。
初めから全現場、すべての提出書類を対象にすると、台帳の列、確認者、提出条件が一度に増えます。まずは社内向けの下書きに限り、1現場、1つの写真台帳様式、10枚程度の架空または利用許可を確認した写真で、確認フローを試すのが現実的です。
写真、日報、案件情報を別々に転記せず、確認履歴と一緒に扱いたい場合は、業務データをつなぐ仕組みという選択肢もあります。AIの候補と人の確定を分けたまま、確認依頼と保存先をつなげることが大切です。
建設業の写真整理AIは、現場写真をそのまま提出用の報告書に変えるものではありません。元写真を残し、AIが出した分類や説明文を候補として扱い、人が撮影対象・箇所・施工内容・数値・信憑性・提出条件を確認することで、写真台帳と報告書の下書きをつなげられます。
最初に整えたいのは、AIの性能を比べることより、写真ID、元写真、AI候補、要確認事項、確認者、確認状態を分けることです。確認済みの根拠だけを報告書へ使う流れを作れば、後から写真へ戻れる記録になります。
