見積依頼がメールで届くたびに、前回の見積書を探し、現調メモを読み返し、Excelへ明細を打ち直す。小さな建設会社では、現場から戻った後にこの作業を抱え込みがちです。建設業の見積作成AIに期待したくなる場面ではないでしょうか。
ただし、AIが作るものをそのまま提出用の見積書にしてはいけません。役立つ使い方は、依頼文に書かれた事実と、依頼文だけでは決められない候補を分け、確認しやすい明細のたたき台を作ることです。数量、単価、金額、工期、契約上の条件は、人が資料と現場を確かめて決めます。この記事では、架空の小規模改修を例に、依頼文から下書きを作り、人が直して確定前の状態へ進める手順を見ていきます。
見積作成AIに任せやすいのは、依頼メール、打ち合わせメモ、現調時の確認事項を読み、工種ごとの明細候補と不足情報を並べるところまでです。白紙から始める代わりに、「何が分かっていて、何を確認しないと見積にできないか」を一覧にできます。
一方、相手へ提示する金額は、単価表、数量の根拠、現場条件、利益、取引条件を踏まえて会社が決めるものです。AIがそれらしい内訳を出しても、依頼文にない内容を補っている可能性があります。下書きには根拠と未確定事項を残し、見積担当者が直す前提で扱いましょう。
建設業でAIを使える仕事を見積以外も含めて知りたい場合は、建設業のAI活用|できること・事例を事務と現場で整理を参照してください。この記事は、その中でも「依頼内容を見積の形へ整理する」一場面に絞ります。

「AI見積」という言葉には、別の仕事が混ざっています。まず、どこが詰まっているのかを分けると、使う仕組みも確認する人も選びやすくなります。
仕事 | 主な入力 | AIが補助しやすいこと | 人が決めること |
|---|---|---|---|
積算 | 図面、仕様書、数量表 | 数量拾い、単価を当てる候補、確認対象の抽出 | 数量の根拠、採用単価、原価 |
見積作成 | 依頼文、現調メモ、過去見積、条件表 | 工種・明細候補、確認事項、説明文の下書き | 見積範囲、金額、提出条件 |
見積書OCR・比較 | 協力会社などから受け取ったPDF、写真、Excel | 明細の読取り、項目の整理、転記候補 | 読取り結果、比較条件、採用先 |
図面から数量を拾い、単価の根拠を積み上げる仕事が課題なら、積算AIとは?できること・限界・小さい会社での使いどころが入口です。本記事のモデルケースでは、図面の数量拾いも単価の計算も扱いません。依頼内容を見積書の形に並べるところで止めます。
ここからは、架空の「小規模テナント原状回復・内装改修」を使います。実在の会社、施主、住所、図面、単価、金額ではありません。依頼メールに書かれた内容だけを使い、分からないことは分からないまま残します。
件名:空室テナントの原状回復について、見積をお願いします
以前は物販店だった区画を、次の入居者向けに原状回復したいです。管理会社からは、今月15日までに見積がほしいと言われています。既存の棚とカウンターは残っているようです。床の傷みと壁の汚れがあるため、撤去・補修・仕上げの範囲を現地で見てください。営業中ではないので、作業可能な時間は管理会社へ確認します。工事に入れる日や引渡し日は、まだ決まっていません。
このメールには、見積提出の希望日、既存設備、補修が必要そうな箇所が書かれています。一方で、撤去する物の量、床や壁の実際の状態、搬出経路、作業時間、工事期間、数量、単価、予算は確定していません。この違いを、AIへ渡す前に分けます。
依頼文から使える事実 | 確認事項として残すもの |
|---|---|
空室テナントの原状回復・内装改修の相談 | 工事範囲と現地の状態 |
既存の棚とカウンターがある | 残置か撤去か、撤去物の量と処分方法 |
床の傷みと壁の汚れがある | 補修・張替え・塗装などの施工方法と数量 |
見積の希望提出日がある | 着工日、引渡し日、作業可能時間 |

依頼メールをそのまま渡して「見積書を作って」と頼むと、AIが工事内容や数字を補ってしまうことがあります。そこで、出力してほしい範囲と、出してはいけない範囲を先に指定します。
次の依頼メールに書かれた事実と、そこから考えられる明細候補を分けて、見積作成のたたき台を作ってください。工種ごとに「明細候補(確定前)」「依頼文から読める根拠」「見積前に確認すること」を表にしてください。依頼文にない候補は「依頼文に明記なし・要確認」と明示し、数量、単価、金額、工期、契約条件は推定して確定しないでください。
この指示なら、AIの役目は回答を作ることではなく、担当者が現調や電話で確認する順番を整えることになります。社内の資料を参照して複数の下書きや確認依頼をつなぐAIエージェントの考え方は、建設業のAIエージェントとは?生成AIとの違いを仕事の流れで解説で整理しています。
上の指示に対して、AIに求める下書きは次のような形です。これは見積金額を出す表ではなく、見積を作る前の確認表です。
明細候補(確定前) | 依頼文から読める根拠 | 見積前に確認すること |
|---|---|---|
仮設・養生(要確認) | 依頼文に明記なし。改修時に必要かを現調で確認 | 養生の要否と範囲、搬入・搬出経路、管理会社のルール |
既存棚・カウンターの扱い | 既存の棚とカウンターが残っている | 残置か撤去か、撤去物の量、処分の要否 |
床の補修・仕上げ | 床に傷みがある | 傷みの範囲、下地の状態、施工方法、数量 |
壁の補修・仕上げ | 壁に汚れがある | 清掃、補修、張替え、塗装のどれを行うか、数量 |
現場経費・諸条件(要確認) | 作業可能時間は管理会社へ確認する、とある | 費用計上の要否、作業時間、搬出条件、工事期間、見積条件 |
この表は明細を確定するものではなく、依頼文から読める事実と、依頼文にないため確認が必要な候補を分けた確認表です。この時点では数量・単価・金額の欄を作りません。床の傷みがあるからといって、補修面積や材料をAIが決められるわけではないためです。工事期間も、作業可能時間や現場の状態が分かる前には置きません。

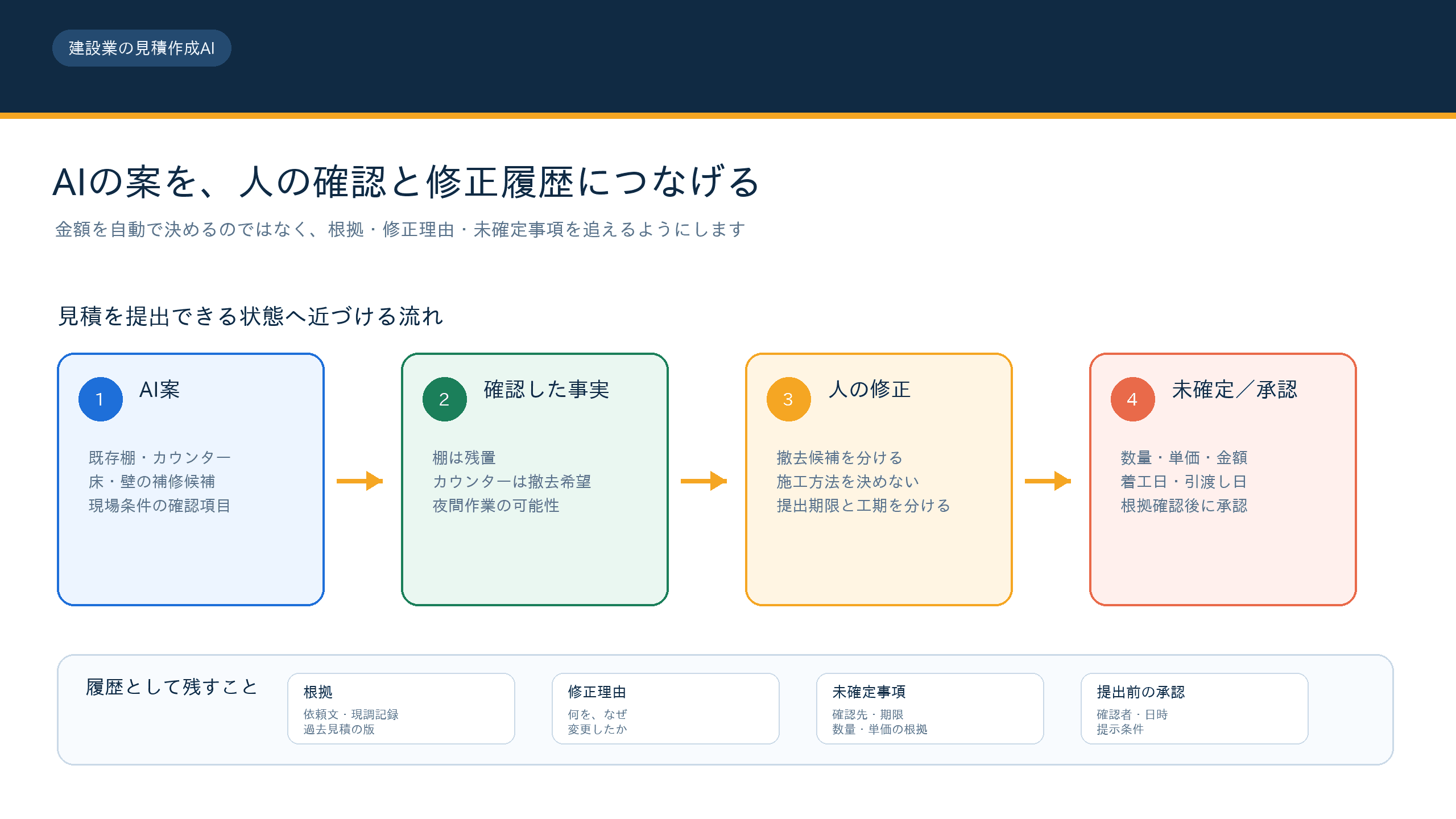

下書きを受け取った担当者は、現調と管理会社への確認を進めながら、AIの案を直します。ここで重要なのは、修正した内容だけでなく、なぜ直したかも残すことです。
AIの下書き | 人が確認して分かったこと | 修正内容 | 確定前に残すこと |
|---|---|---|---|
既存棚・カウンターの撤去候補 | 棚は残置、カウンターのみ撤去の希望 | 棚を撤去候補から外し、カウンターは撤去・処分の確認項目へ分ける | 処分方法と搬出経路 |
床の補修・仕上げ候補 | 傷みの範囲は現調後に判断する | 施工方法を決めず、現調記録と数量確認待ちへ変更 | 補修範囲、数量、採用単価 |
現場経費・諸条件 | 夜間作業になる可能性がある | 割増額を入れず、管理会社への確認事項として記録 | 作業可能時間、騒音・搬出条件 |
見積提出の希望日 | 提出日は希望で、工期は未定 | 提出期限と工事期間を別の項目として扱う | 着工日、引渡し日、契約条件 |

この履歴があれば、後から見た人も「AIが出した案をそのまま使った」のではなく、「現地と相手の条件を確認して、どこを直したか」を追えます。数量、単価、金額、工期、提出前の約束は、根拠資料を確認できる担当者が決めるまでは未確定のままにします。
過去見積を参照するなら、工種名、改定日、適用した単価、除外条件が分かる状態にします。古い資料や別案件の条件が混ざれば、下書きの確認にも時間がかかります。依頼メール、現調記録、過去見積のどれを根拠にするかを案件ごとに残しましょう。
AIの出力に空欄や「要確認」があると、完成していないように見えるかもしれません。しかし、未確認の数量や条件を仮の数字で埋めるほうが危険です。見積の備考、案件メモ、確認リストなど、担当者が引き継げる場所へ残します。
依頼内容を読む人、現調する人、単価を確認する人、提出を承認する人が異なる会社では、担当のつなぎ目で抜けが起きやすくなります。AIが下書きを作った後に、誰が範囲・数量・単価・金額・提出条件を確認するのかを決めておくと、作業を戻しやすくなります。
過去見積や案件情報を参照しながら見積の下書きを作りたい場合は、見積AIエージェントのように、見積業務と案件情報をつなぐ選択肢もあります。
役立つ場面があります。Excelの書式を作り直す前に、依頼文から必要になりそうな工種と確認事項を整理できるためです。ただし、過去のExcelに入っている単価や条件を、そのまま今回へ使えるとは限りません。どの見積を参考にしたか、単価表はいつのものか、今回の条件と何が違うかを担当者が確かめます。
明細の見出し候補を作るところまではできます。ただし、現調でしか分からない傷みの範囲、下地、搬出方法、追加作業の有無を、確定した工事内容のように扱わないことが大切です。現調前の案には「要確認」を残し、確認後に人が見積範囲と数量を直します。
金額の根拠を確認せずに提出するのは避けましょう。見積の提出は、単価、数量、利益、現場条件、相手との約束を会社が引き受ける行為です。AIの出力は、確認項目の抜けを減らす下書きとして使い、提出前には根拠資料を見られる担当者が金額と条件を確認します。
建設業の見積作成AIは、依頼内容を整理し、明細候補と確認事項を並べるところで役立ちます。AIが作った下書きを提出用の見積書と混ぜず、依頼文の事実、現調で分かったこと、未確定事項、人が直した理由を残すことが大切です。
まずは架空の例と同じように、一つの依頼メールから「何を明細候補にするか」「何を確認事項として残すか」を分けてみてください。数量・単価・金額・工期を人が確かめる流れを保てば、AIは見積の責任を代わるものではなく、準備と確認を進める補助になります。
