工程表を作るたびに、前回のExcelを開いて工種を並べ、職人さんや協力会社へ電話をして、空いている日を聞く。急な変更があれば、また表を引き直す。工程表AIに期待するのは、こうした最初の打ち込みを軽くすることではないでしょうか。
ただし、工程表AIエージェントは、工期や段取りを勝手に確定する仕組みではありません。資料と条件から確認しやすい工程のたたき台を作り、現場を知る人が直して承認するための補助です。特に天候、職人・協力会社の稼働、資材、安全、契約工期は、AIの案だけでは決められません。
ここでいう工程表AIエージェントとは、見積・図面・過去の工程表などをもとに、作業の順番や期間の案を作る仕組みを指します。製品によって読める資料、参照できる過去データ、変更方法、承認の残し方は異なります。大切なのは、出てきた表を完成品と見なさず、「何を前提にした案か」を確認できる状態にすることです。
国土交通省の工期に関する資料でも、工期の設定では資機材の調達や人員確保に要する時間、工程ごとの特徴・進捗管理などを考慮する考え方が示されています。AIが標準的な順序や日数の案を作る機能があっても、個別現場の条件を確認する役目までは消えません。(出典:国土交通省「建設業法令遵守ガイドライン(第12版)」)
生成AI・AI-OCRとの役割の違いや、どこから人が判断するかは、建設業のAIエージェントとは?生成AIとの違いを仕事の流れで解説で詳しく整理しています。
建設業でAIに任せやすい仕事の全体像は、建設業のAI活用|できること・事例を事務と現場で整理で整理しています。この記事では対象を工程表に絞り、初案から確定までの流れを見ていきます。
次は、延床約80㎡のテナント内装改修を例にします。契約上の工期は4週間。営業を続けながら、解体と仕上げの一部を夜間・休日に進める、という架空の案件です。実在の会社・施主・工事ではありません。
AIに渡すのは、見積の工種、図面、契約上の着工日と引渡し日、作業可能な曜日・時間、休館日、過去の似た案件です。このとき、職人さんの空きや資材の確定納期が未確認なら、「未確認」として渡します。分からない条件をもっともらしい日付で埋めると、後から表を直す手間が増えるからです。
入力する条件 | この案件の仮定 | AIに確定扱いさせないもの |
|---|---|---|
契約条件 | 着工日、引渡し日、夜間・休日作業の可否 | 口頭で調整中の作業日時 |
工種 | 養生、解体、電気・設備、木工、仕上げ、検査 | 現地確認が必要な追加工事 |
過去案件 | 似た規模・用途の工程表 | 今回も同じ人員・納期で進むという前提 |
制約条件 | 休館日、搬入時間、騒音を出せる時間帯 | 協力会社の最終的な稼働可否 |

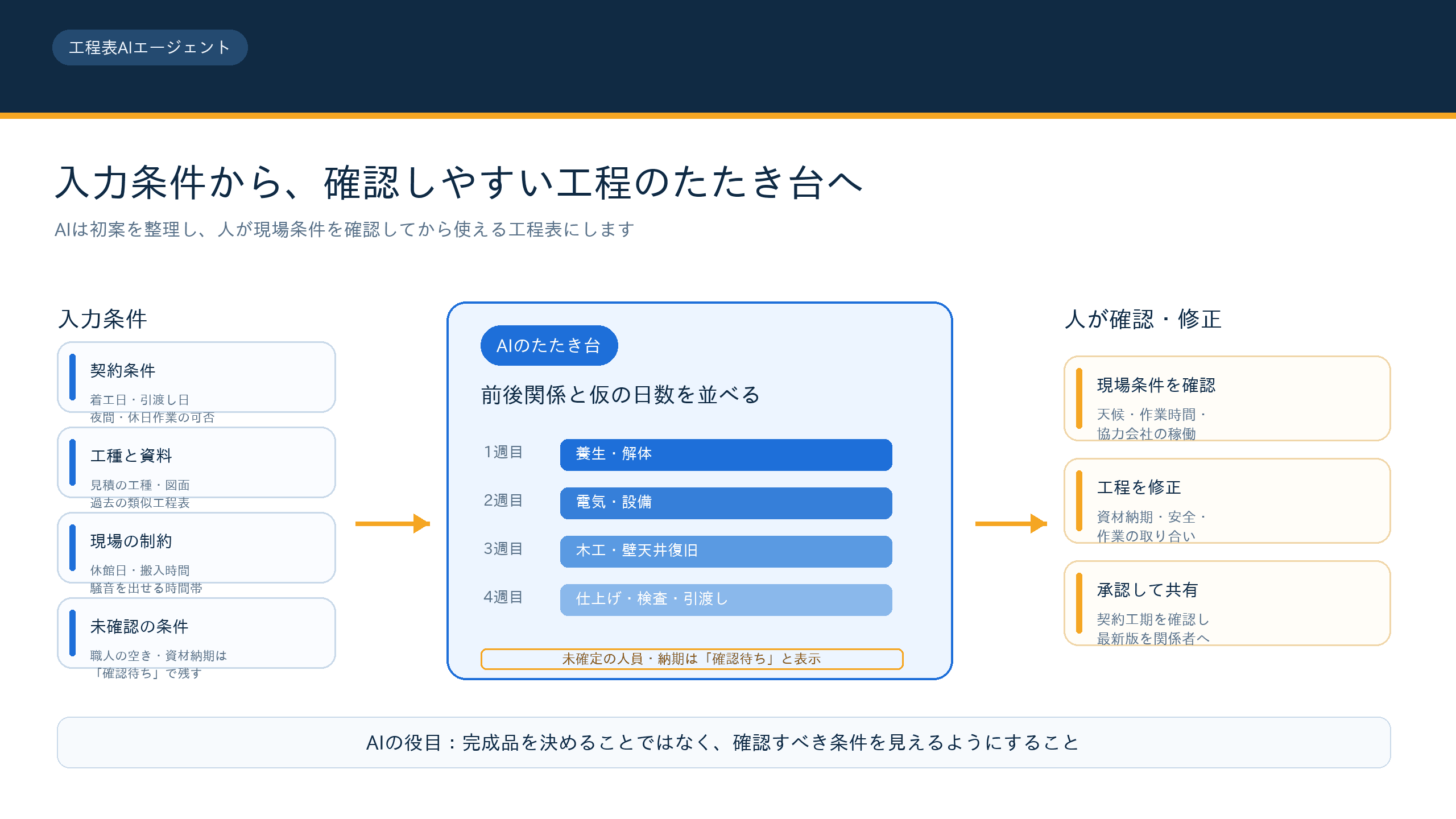

入力をもとに、AIは「養生の後に解体」「電気・設備の後に壁・天井の復旧」「仕上げの後に検査・引渡し」といった前後関係を置き、仮の日数を並べることができます。ここでの成果は、完成した工程表ではなく、確認漏れを見つけやすい初案です。
AIが置いたたたき台 | AIが示せる確認待ち | 人が確認してから確定すること |
|---|---|---|
1週目:養生・解体 | 夜間作業の可否、廃材搬出の時間 | 近隣・施設側との調整、安全な作業手順 |
2週目:電気・設備 | 各業者の想定作業日 | 担当職人・協力会社の稼働と作業の取り合い |
3週目:木工・壁天井復旧 | 前工程完了後の着手案 | 材料の入荷日、現地で判明した納まり |
4週目:仕上げ・検査・引渡し | 検査・手直しの仮枠 | 引渡し条件、是正期間、契約工期との整合 |
AIの案に「電気工事は2日」とあっても、それは資料と設定から作った仮置きです。誰が入るのか、他の現場と重ならないか、必要な材料は間に合うかまで確認して初めて、会社として使える工程表になります。
このモデルケースでは、AIが「2週目の月・火に電気工事、水曜から木工」と並べたとします。しかし、確認すると電気の協力会社は火曜しか入れず、昼間は営業中で天井内の作業を進めにくいことが分かりました。そこで担当者は、火曜の夜間に電気工事を集約し、木工の一部を先行できるか安全条件と取り合いを確認する、という修正案に変えます。
AIの初案 | 確認して分かったこと | 人が直した内容 | 確定前に残す確認 |
|---|---|---|---|
月・火:電気工事 | 協力会社が入れるのは火曜のみ | 火曜夜間へ集約。月曜は材料・養生の準備に変更 | 夜間搬入と施設側の許可 |
水・木:木工 | 電気配線後でなければ閉じられない壁がある | 閉じる壁と先行できる造作を分ける | 電気担当と木工担当の取り合い確認 |
金:仕上げ着手 | 建具の納期が確定していない | 建具まわりを確認待ちにし、別の仕上げを先行候補にする | 納期回答の期限と代替品の可否 |
このように、AIが作った表は「次に誰へ何を確認するか」を見えるようにします。未確認の箇所を無理に埋めるより、確認待ちとして工程表に残したほうが、関係者へ相談するときの材料になります。

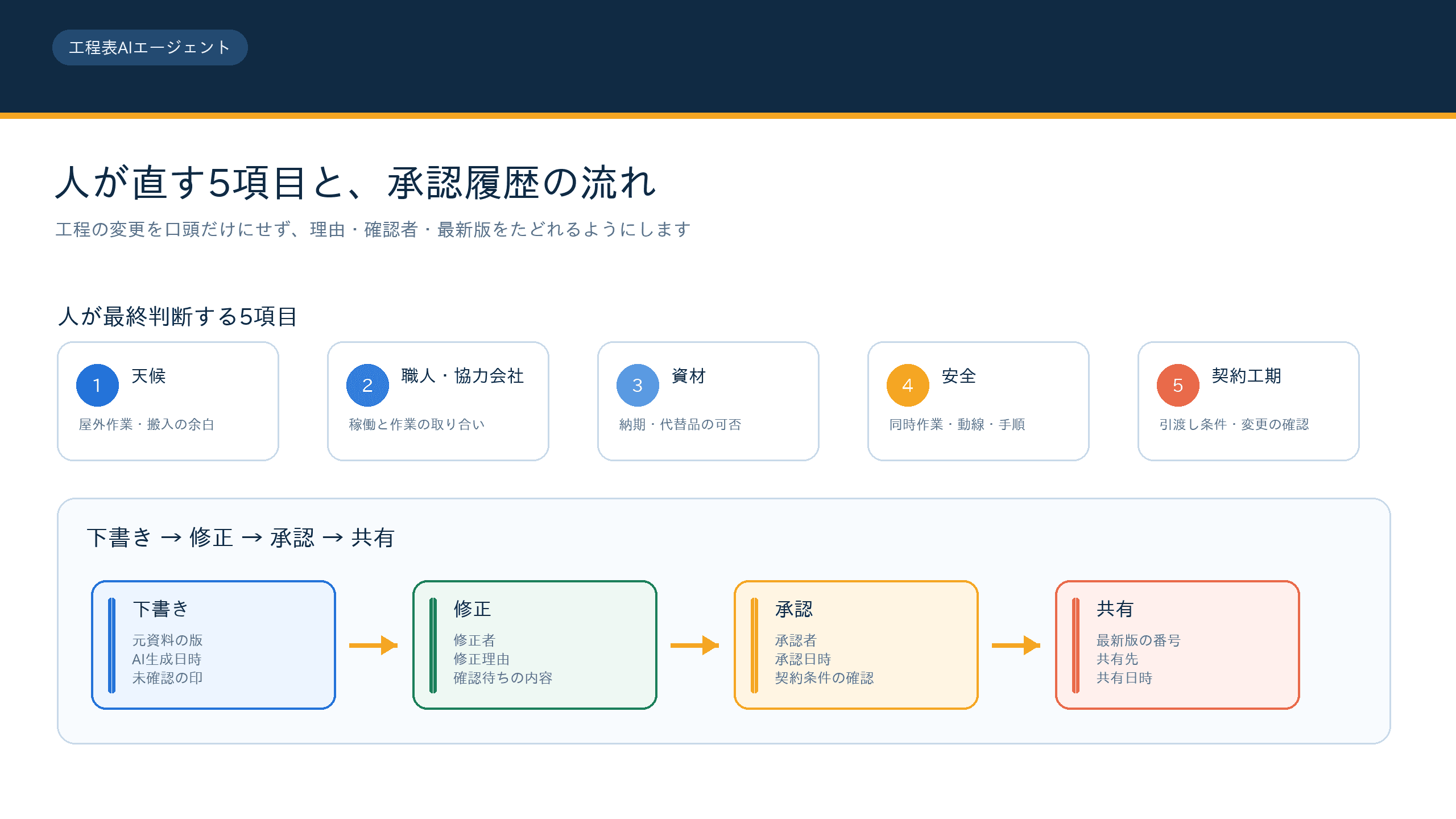

工程表を実務で使うためには、次の5つを人が確認・修正します。これはAIの精度を疑うためではなく、資料だけに現れない現場条件と、会社が約束する内容を扱うためです。
外部足場、屋外の防水、搬入などは、天候によって作業できる日が変わります。AIには「雨天時は次の工程へずらす案」を出させられても、当日の状況や代替作業への切替は、現場責任者が安全を見ながら決めます。予備日をどこに置くかも、現場の優先順位次第です。
工程表上で前工程が終わっていても、次の職人さんが別現場に入っていれば着手できません。AIのたたき台には、確認先と期限を付けておくと役立ちます。例えば「電気工事:協力会社Aへ水曜までに稼働確認」と残し、返答後に担当者が日程を確定します。
「発注した」と「指定日に現場へ入る」は別の状態です。工程表には、資材名、必要日、納期の確認者、未確定なら代替案を残します。納期未確定の建具を、AIが作った日数どおりに施工できる前提へ変えないことが大切です。
作業を前倒し・並行にすると早く見えることがありますが、安全に同時作業できるとは限りません。養生の範囲、搬入動線、火気作業、他職との取り合いなどを確認し、危険があれば工程を分けます。期限だけで作業を重ねず、安全と品質を保てる作業量・時間になっているかを現場責任者が確認します。
AIが引渡し日までに収まる案を出しても、それだけで契約上の工期や変更条件が決まるわけではありません。契約書、発注者との協議、変更理由を確認し、権限を持つ人が確定します。国土交通省も、適正な工期の実現には建設業者の取組だけでなく、発注者の理解と協力が重要だと示しています。(出典:国土交通省「工期に関する基準」)
工程表以外の写真・日報・連絡を含めた施工管理AIの使い方は、施工管理におけるAI活用の解説も参考にしてください。
工程が変わること自体は珍しくありません。困るのは、「誰が、何を理由に、いつ直したのか」が分からなくなることです。AIの案を使うなら、下書きと確定版を混ぜず、変更の最小限の履歴を残しましょう。
残す項目 | このモデルケースでの記録例 | 役立つ場面 |
|---|---|---|
元資料 | 見積、図面、契約条件、作業可能時間の版 | AI案の前提を確認するとき |
AIのたたき台 | 生成日時、入力した条件、未確認の印 | 何をもとに案が作られたかをたどるとき |
人の修正 | 「建具納期未確定のため仕上げを2日後ろへ」 | 次回の調整や担当交代のとき |
承認 | 確認者、承認日時、共有先 | 誰が最新版を確定したかを示すとき |

「AIが作ったのでこの工程で進める」ではなく、「この条件でAIが初案を作り、現場責任者がここを直して承認した」と説明できる状態を目指します。経済産業省・総務省のAI事業者ガイドラインも、AIのガバナンスや透明性を考えるための参照先を示しています。小さな会社でも、まずは確認者と修正理由を残すところから始めると、責任の境目が曖昧になりにくいでしょう。(出典:経済産業省「AI事業者ガイドライン(第1.2版)」)
古い見積、変更前の図面、更新されていない過去工程表を渡せば、AIはその資料に沿って案を作ります。資料名だけでなく、更新日・版・どれを正とするかを決めてから使いましょう。
職人の稼働や資材納期が未確認なら、空欄や確認待ちとして残せる運用にします。AIの案に日付が入っただけで、約束済みになったように扱わないことが重要です。
工程を確定する人、協力会社へ連絡する人、施主・元請へ共有する人を分ける場合は、その順番も決めます。AIに任せる範囲を含めて一業務を小さく試す手順は、中小建設会社のAI導入手順|30日で一業務を試す方法で詳しく解説しています。
富士通、東急建設、北野建設は、Fujitsu Technology Parkの建設現場で、2026年8月3日から12月25日まで建設工程管理支援AIの実証を行っています。工程表、日報、手続き・検査などのデータから、1〜2か月先の工程や資材・人員手配、確認事項の抜け漏れ候補を根拠とともに提示することを目指すものです(出典:富士通・東急建設・北野建設「建設工程管理支援AIの実証実験を開始」、2026年9月3日確認)。
2026年9月3日時点で公表されているのは実証の開始、対象、評価項目です。工程遅延の削減率、検知精度、作業時間の短縮量などの成果値はまだ公表されていません。したがって、AIが工程管理を自動化した実績としてではなく、「どのデータを使い、何を検証しているか」を示す事例として読みます。結果が公表された後に、精度・負荷軽減・異なるデータ形式への対応を改めて確認します。
工程表AIエージェントの役目は、工程を自動で確定することではありません。資料と条件から初案を早く並べ、確認すべき点を見えるようにすることです。天候、職人・協力会社の稼働、資材、安全、契約工期は、人が現場と約束を確かめて直し、承認します。
まずは一つの案件で、AIのたたき台に「未確認条件」と「確認者」を残してみてください。工程表を作る手間だけでなく、変更時に最新版へたどりやすい運用かも確認できます。
